05 Июня 2017

Отчёт о ходе строительства за период с 20.05.2017 по 05.06.2017 г.

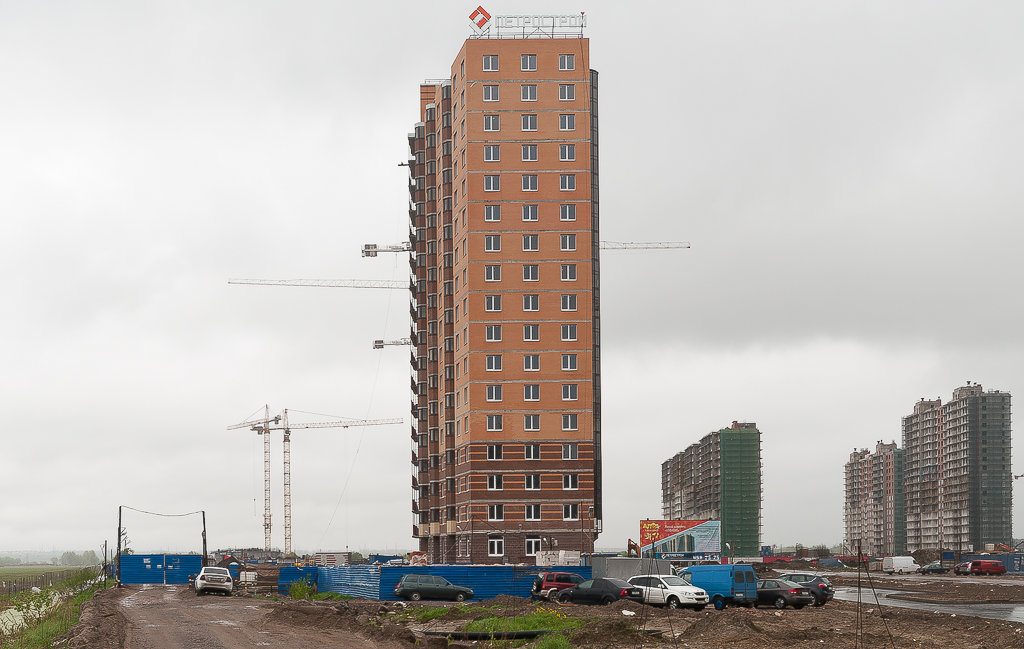

1-я очередь Секции ВГ
закончена облицовка секции кирпичом
стяжки выполнены
установлены квартирные двери
выполнены перегородки подвальных техпомещений, коммерческих помещений цокольного этажа
выполнена  электроразводка под стяжки полностью
Закончены работы на кровле на 95%.
Выполнены работы по слабо точке и интернету
Закончены работы по пуско-наладке интернета
Закончен монтаж системы АППЗ
Закончены работы по отделке внешних стен на лоджиях и балконах квартир
Выполнено отштукатурование изовера на лоджиях и балконах
Установлены мусоро-приемные клапаны на стволы мусоропровода
Установлены квартирные звонки, входные двери
установлены перила на переходных балконах в обоих секциях

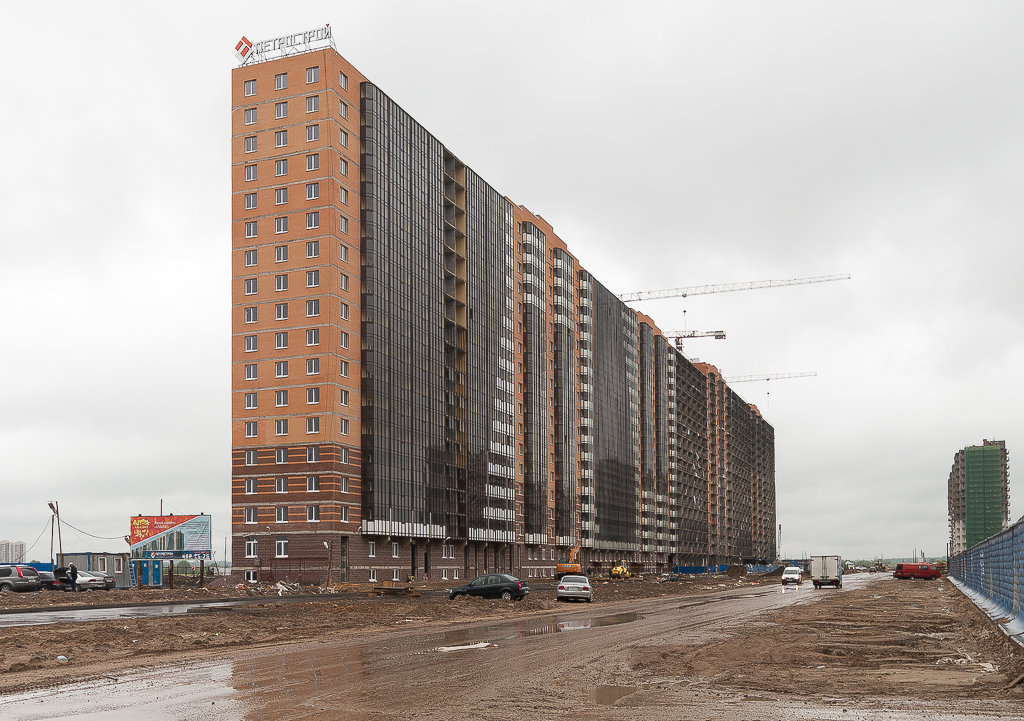

остекление (внутриквартирное в белом профиле) на западной (дворовой) стороне и с Воронцовского бульвара  выполнено полностью по 18 этаж
на восточной стороне произведен монтаж ПВХ конструкций под витражное остекление в секции ВГ
залиты полы в МОП и на межэтажных  лестницах
установлены парапеты-ограждения на внешние лестницы в цоколь и технические помещения подвала
закончен ремонт в коммерческих помещениях и тех помещениях подвального и цокольного этажей
закончены ремонтные работы в ГРЩ, ИТП
закончена теплоизоляция подвальных коммуникаций
установлены подъемники для маломобильных групп в лифтовых холлах
подключены локальные системы к центральным (ливневая канализация)

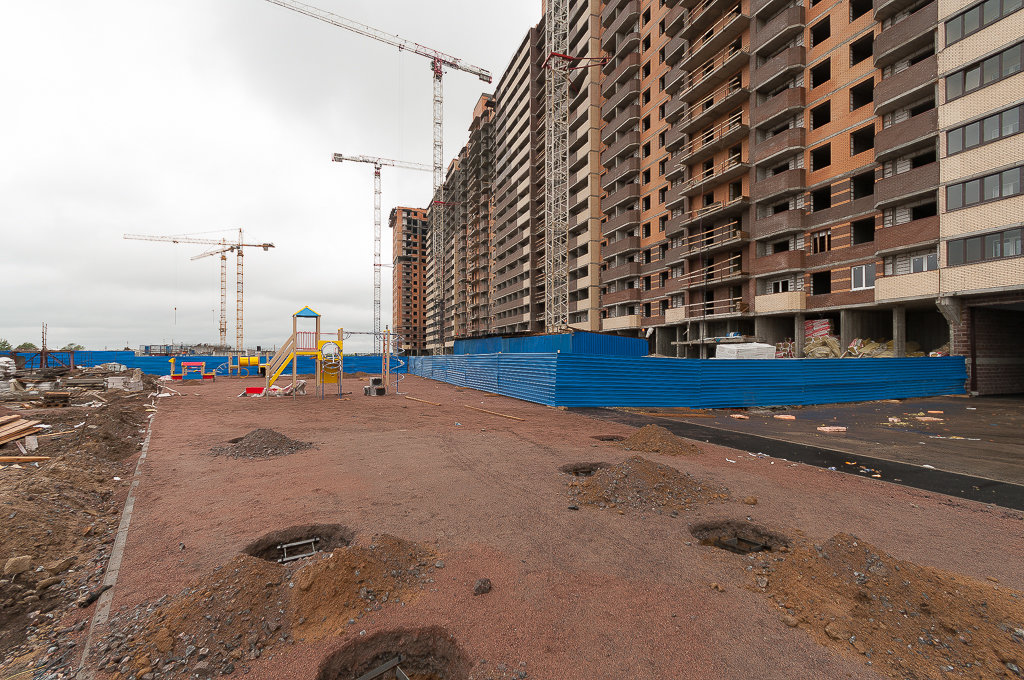

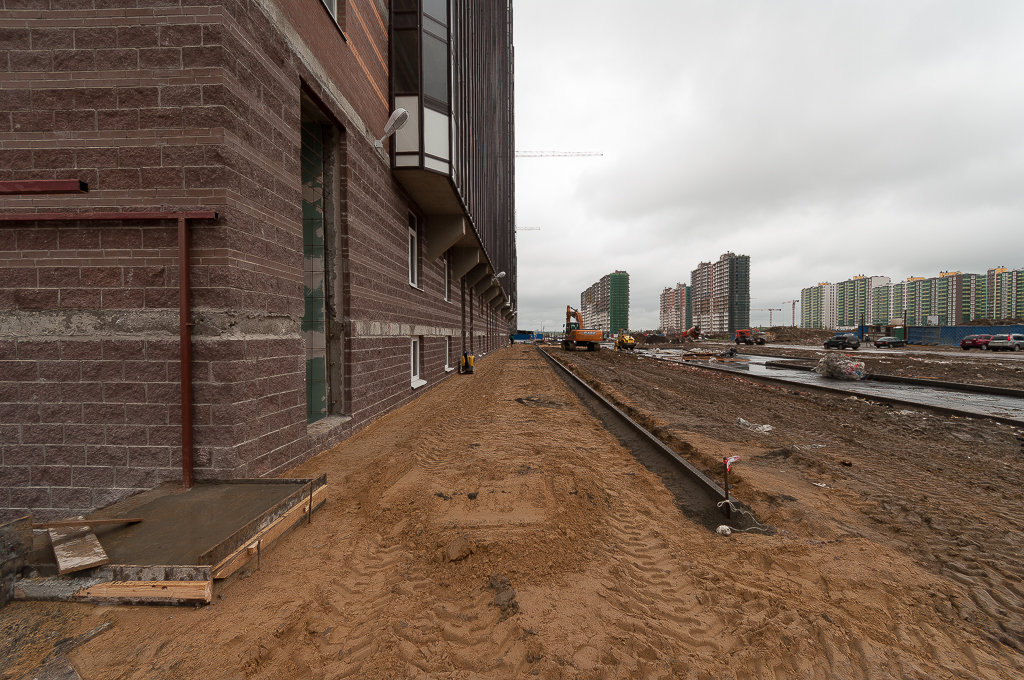

ведется благоустройство вокруг секций, укладывается асфальт, устанавливаются бордюры, формируются парковочные места
ведется благоустройство вокруг секций, укладывается асфальт, устанавливаются бордюры, формируются парковочные места
ведутся работы по замечаниям
продолжается сдача-приемка секции комиссиям с 20 марта 2017г.

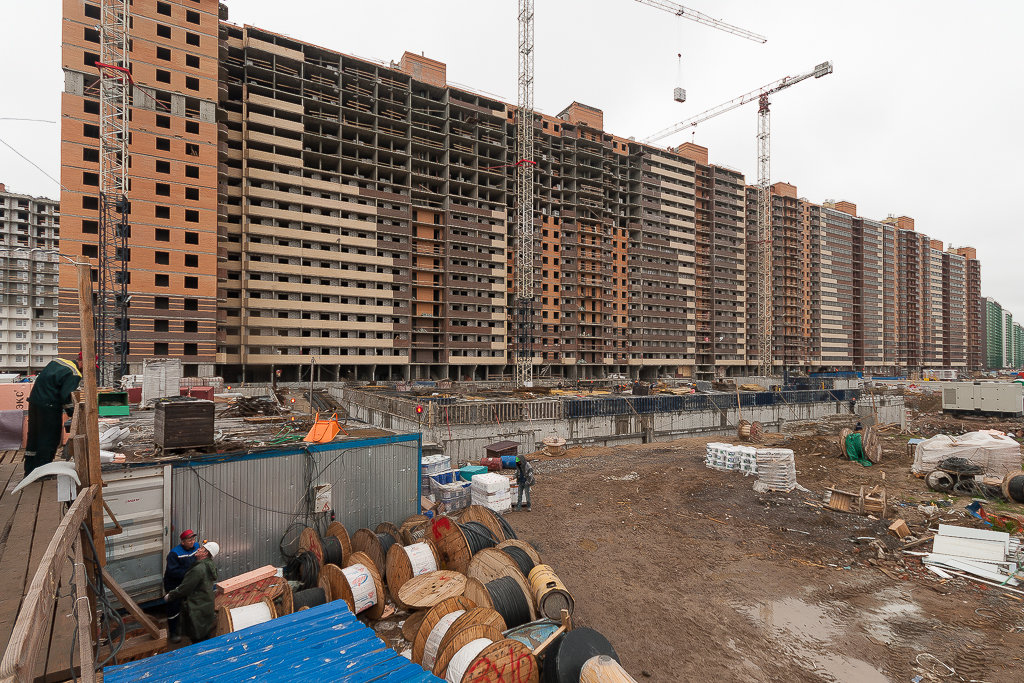

2-я очередь Секции АБ

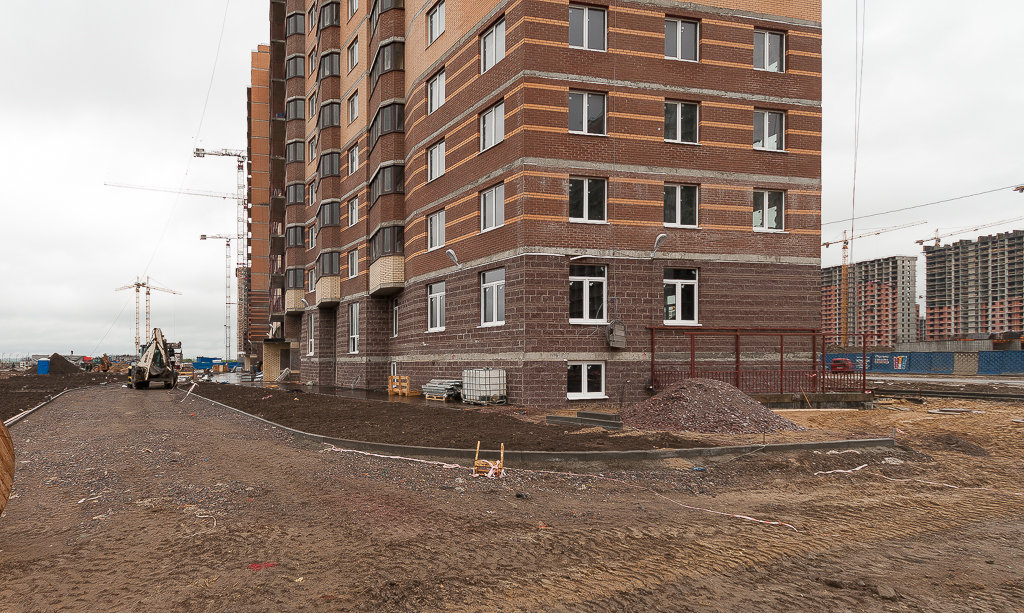

каменщики закончили работы в квартирах
закончена облицовка секции кирпичом
закончены работы по возведению перегородок 1го этажа, коммерческих помещений, подвальных коммерческих и техпомещений
стяжка полов в квартирах выполнена на всех этажах, кроме первого (производственная необходимость) на 95%
закончены основные работы по слаботочке и интернету
закончены работы по установке стояков ГВ,ХВ, ЦО
установлены радиаторы
продолжается отделка МОП на лестничных маршах (шагрень)
остекление во дворе внутриквартирное в белом профиле запад(двор)- полностью, восток-полностью, торец – полностью
установлены балконные ограждения
Производится отделка внутренних стен лоджий и балконов

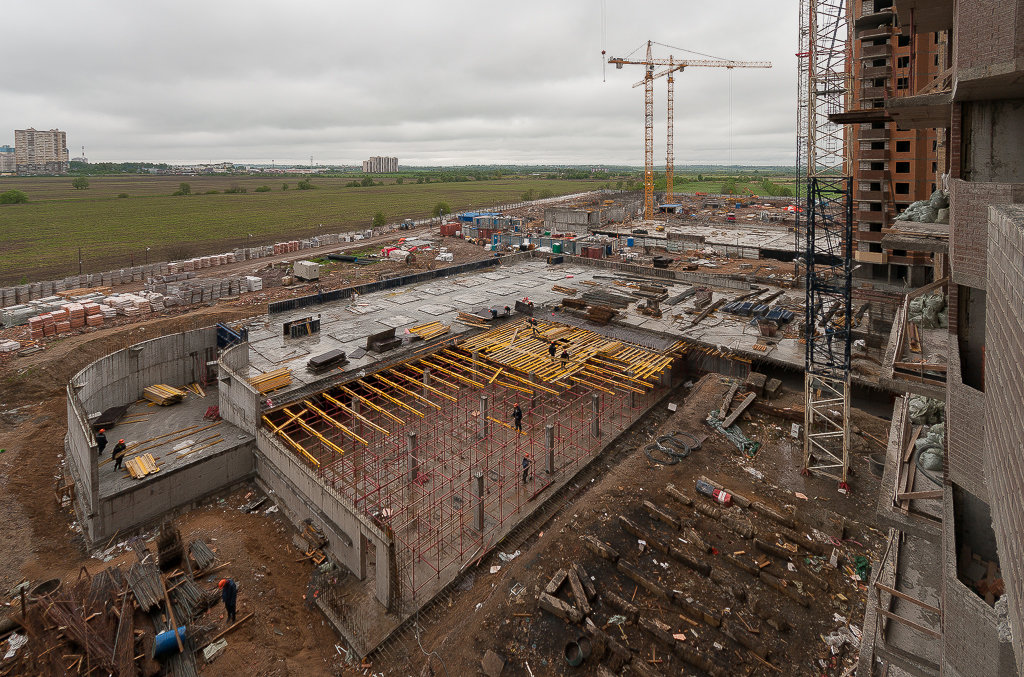

3-я очередь Секции ДЕ

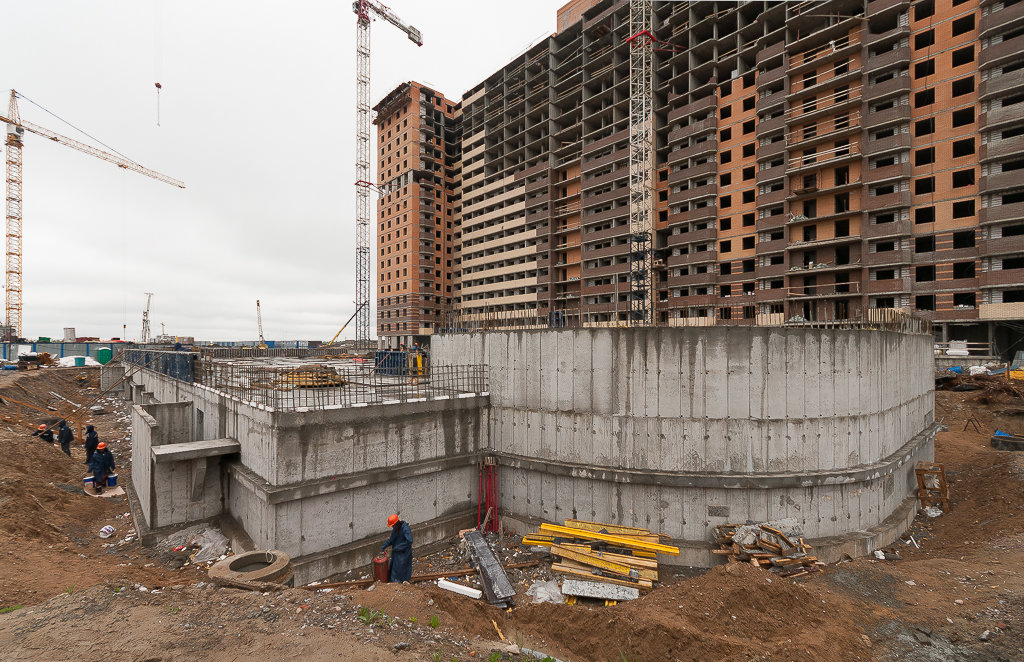

монолит под кровлю выполнен полностью
выполнена заливка  кровельного перекрытия 19го этажа
выполнена заливка тех помещений на кровле на 100%
облицовка кирпичом полностью 100%
продолжаются основные работы по проводке электричества, стояков ХВ, ГВ, ЦО, канализации
выполняются работы в МОП по проводке стояков АПЗУ и ливневой канализации
ведется электропроводка в МОП и квартирах 9эт
начаты работы по отделке МОП

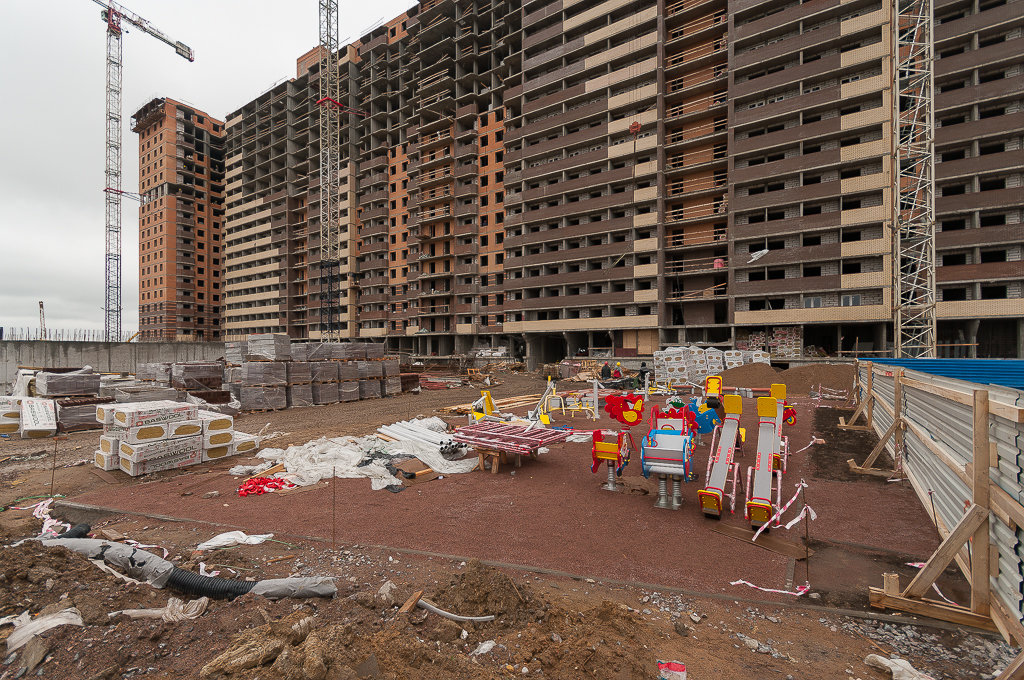

начато благоустройство придомовой территории
залиты стяжки пола в квартирах 2-4 этажах 100%
залита стяжка 5 эт сек Д, Е, Ж

4-я очередь Секции ЖИК

Продолжаются работы по установке стояков ливневой канализации и АПЗУ в МОП

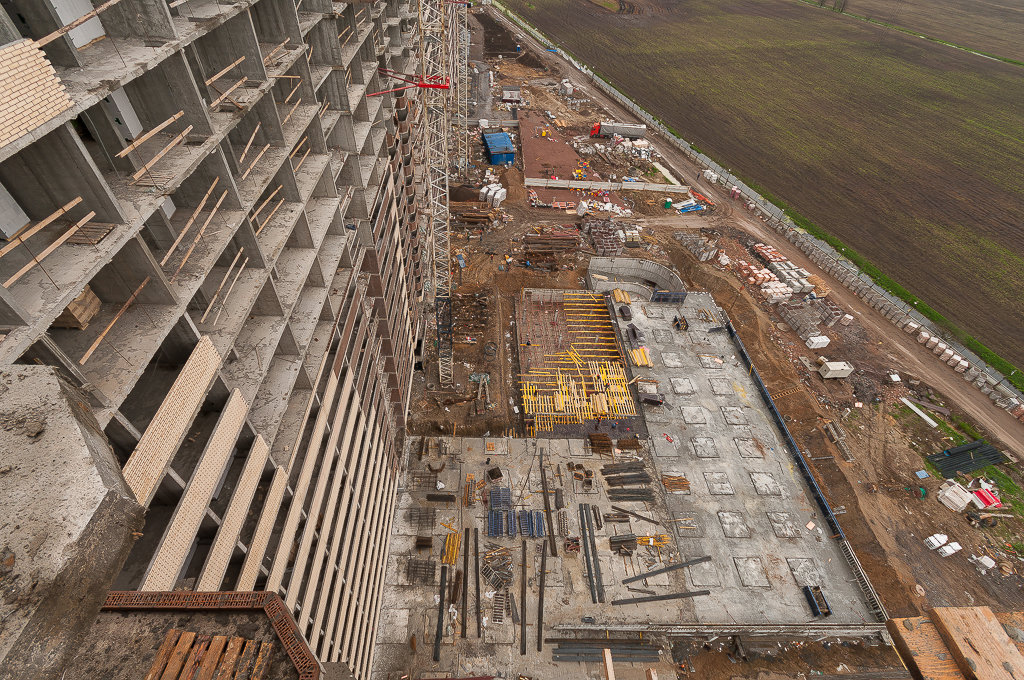

монолит 19 этаж, кирпичная кладка 16 этаж, формирование технических помещений на кровле
в ЖИ в квартирах ведутся работы по залитию стяжки пола на 5 эт

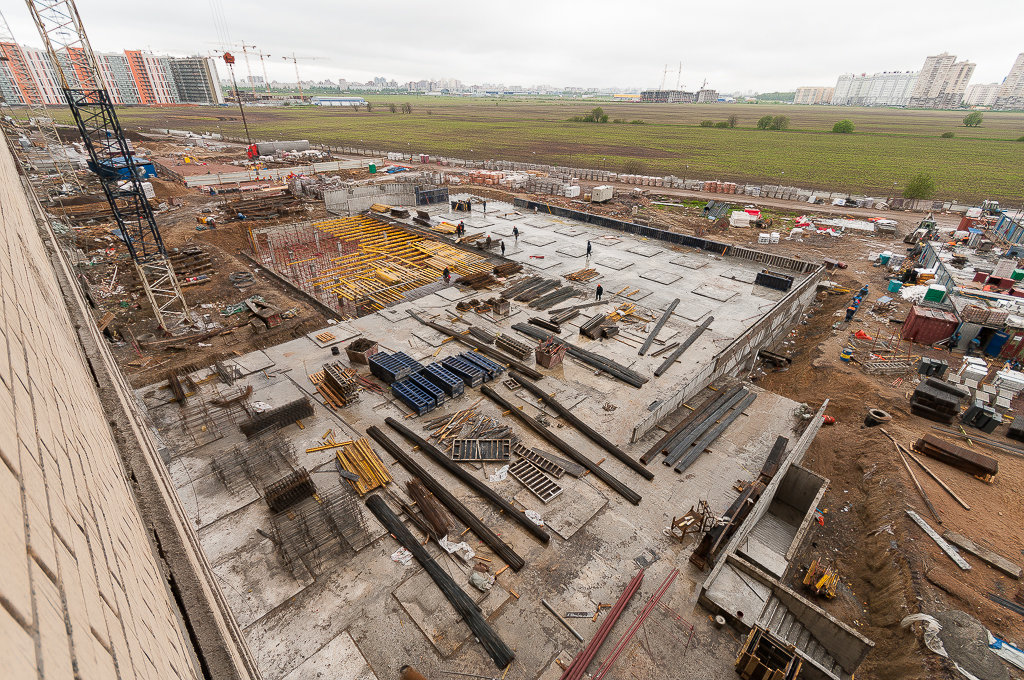

Формируются и заливаются стены и колонны паркинга

Паркинг монолит залито 85%
Машинное помещение Ж, И, Е 100%
Выполнены вентиляционные работы на кровле в сек Д, Е.
