Отчёт о ходе строительства за период с 20.05.2017 по 05.06.2017 г.

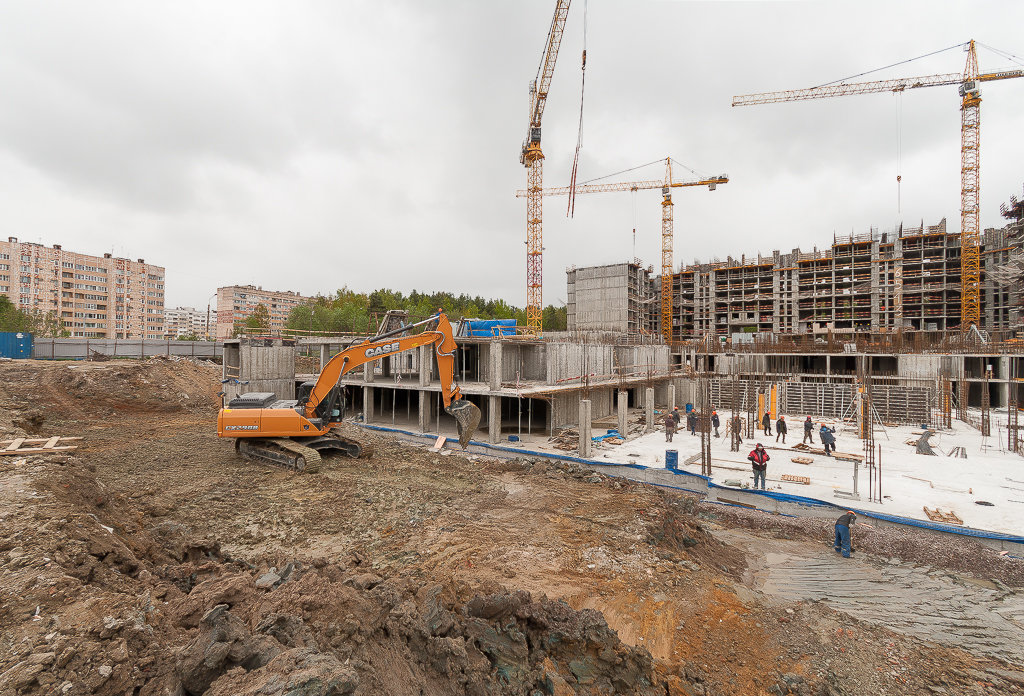

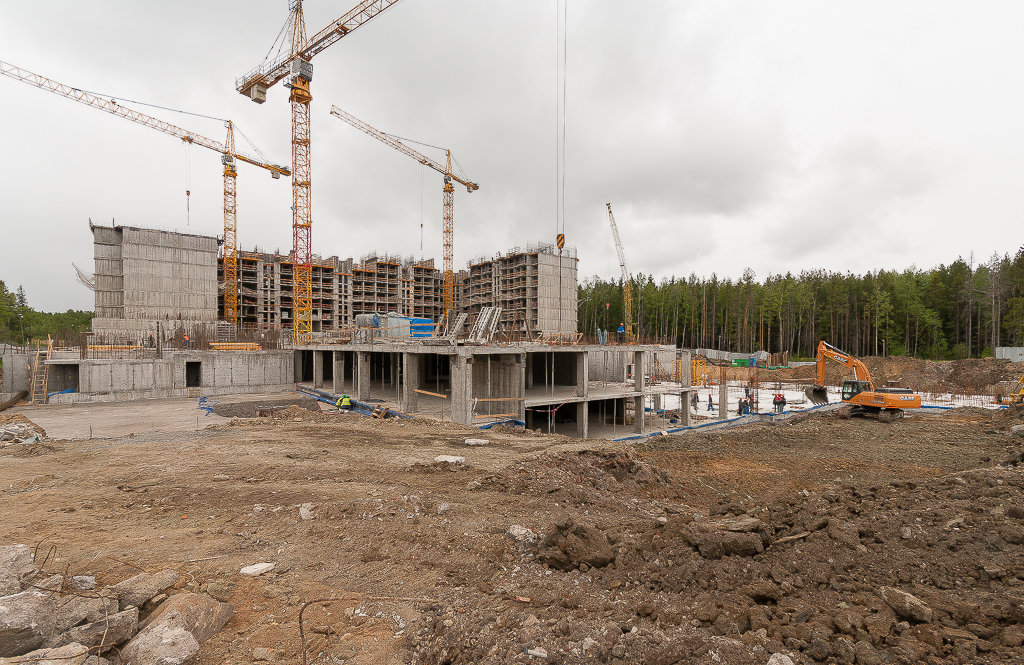

1. Корпус 1: срок сдачи III квартал 2018 года (согласно Регламенту)

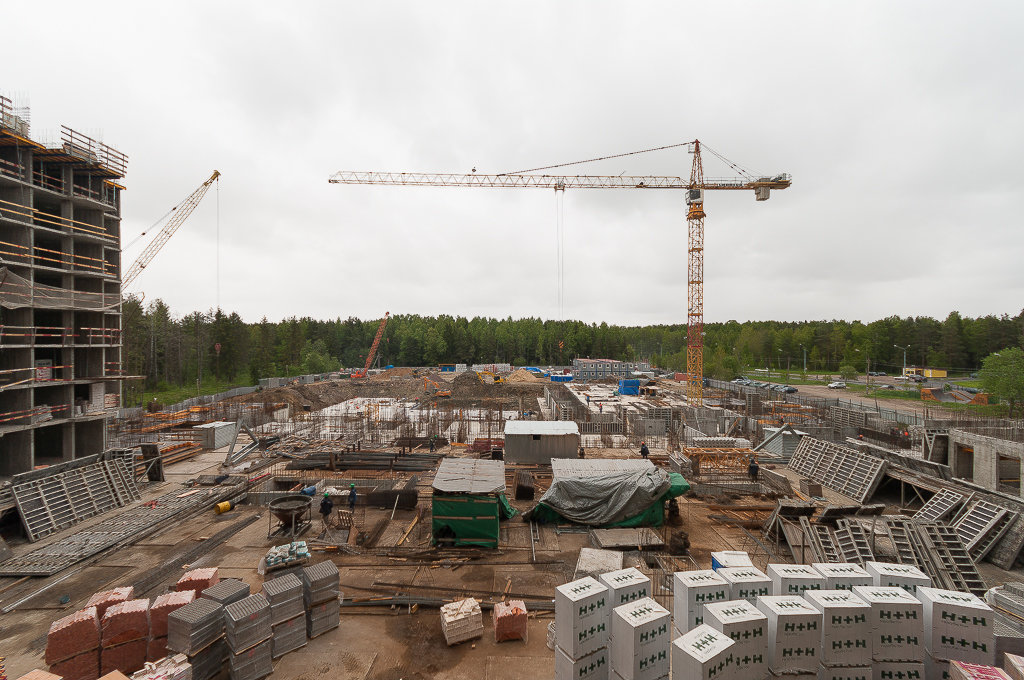

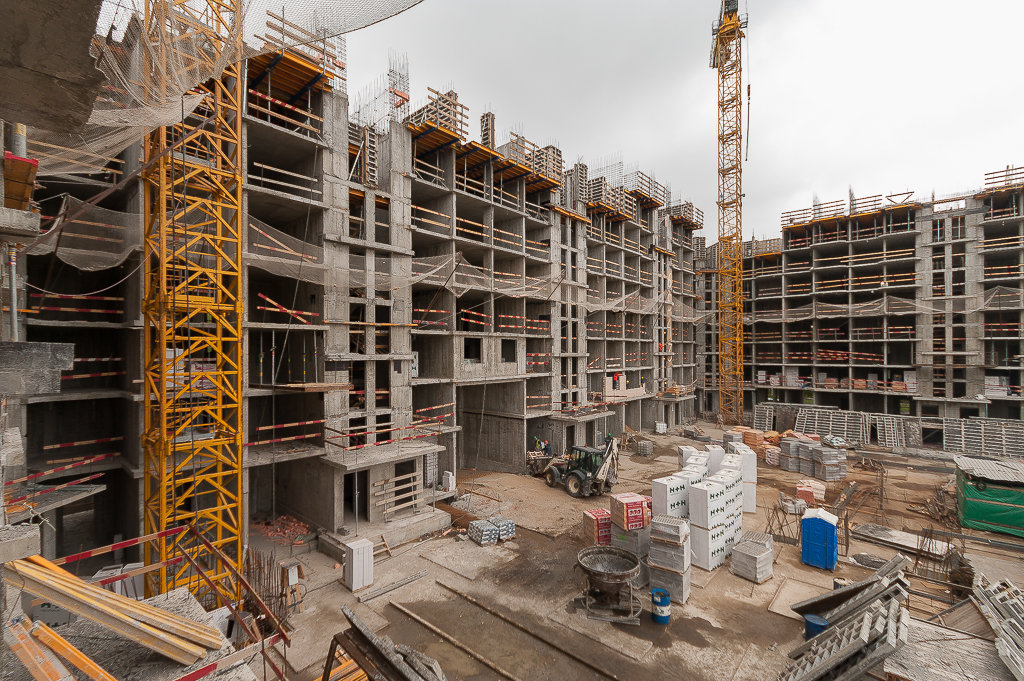

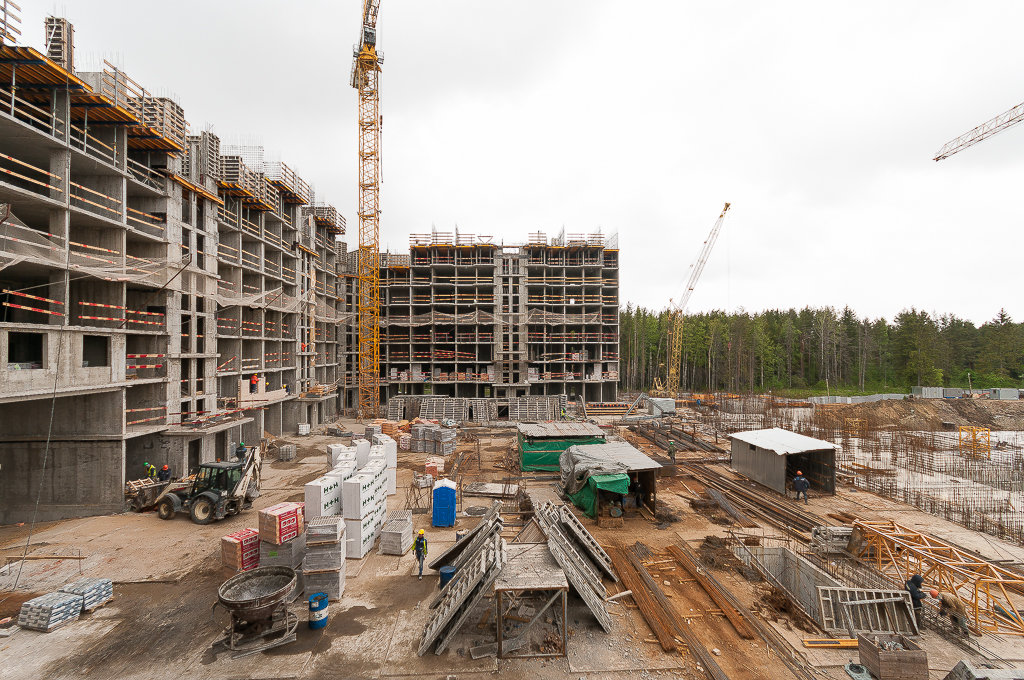

Секция – А, производится армирование стен 8 этажа.
Секция – Б, возведены стены 4 этажа – 100%.
Секция – Б, возведены стены 5 этажа – 100%. Стены 6 этажа – 80%
Секция – Б, армирование стен 8 этажа
Секция – В, производится армирование плиты перекрытия над 5 этажом.
Секция – В, возведен 5 этаж, производится армирование перекрытия на 6 этажом.
Секция – В, возведены стены 7 этажа
Секция – В, возведены стены 8 этажа 60%
Секция – Г, Возведены стены 5 этажа – 100%, производится
армирование плиты перекрытия над 5 этажом.
Секция – Г, возведен 6 этаж, производится армирование перекрытия над 6 этажом.
Секция – Г, возведены стены 7 этажа
Секция – Г, возведены стены 8 этажа
Секция – Д, возведены стены 5 этажа – 100%.
Секция – Д, возведены стены 6, 7 этажей, производится армирование
перекрытия над 7 этажом.
Секция – Д, возведены стены 8-го этажа
Секция – Д, возведение стен 9 этажа 40%
Секция – Е, заканчивается возведение стен 5 этажа.
Секция – Е, возведены стены 5, 6 этажей – 100%. Производится армирование
стен 7 этажа.
Секция – Е, армирование плиты перекрытия над 7 этажом
Секция – Е, возведение стен 8 этажа 80%

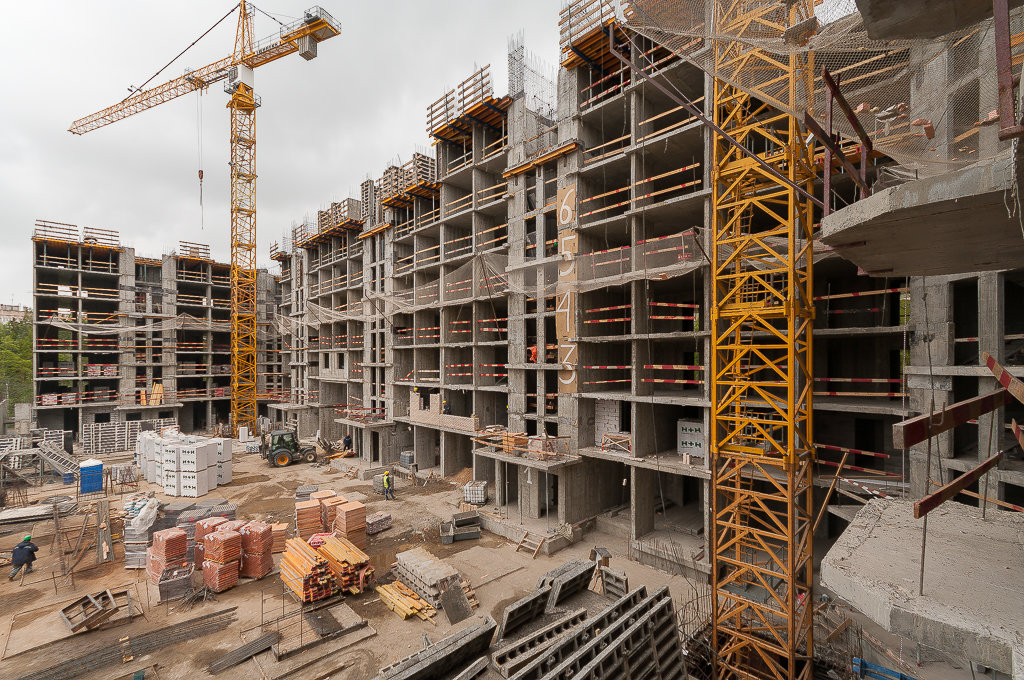

Секция – Ж,  возведены стены 6 этажа  - 60%.
Секция – Ж, возведены стены 6 этажа – 100%, стены – 7 этажа – 70%.
Секция – Ж, возведены стены 7 этажа 100%
Секция – Ж, армирование 8 этажа
Полностью выполнено утепление стен цоколя секций – А. Б, В, Г, Д,
частично секции – Е.

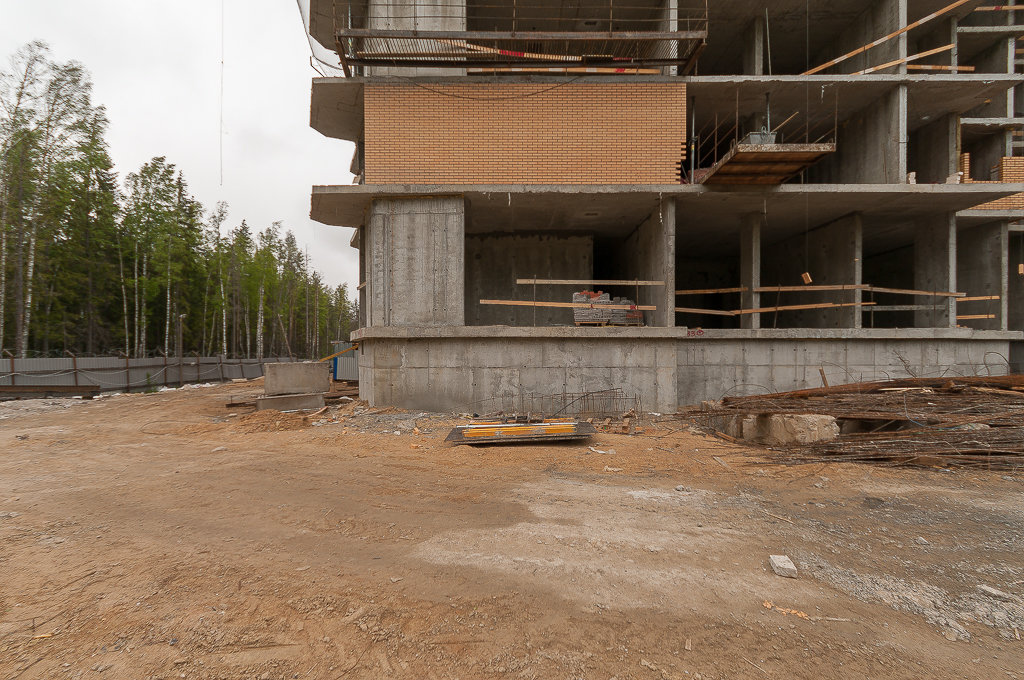

Продолжается устройство кирпичной кладки в техническом этаже
секций – А, Б, В.
Кладка подвала всех секций, а также кладки паркинга первой очереди – закончена.
Началась затарка  кирпича на этажи.
Ведутся  работы по устройству кладки 1,2 этажа.

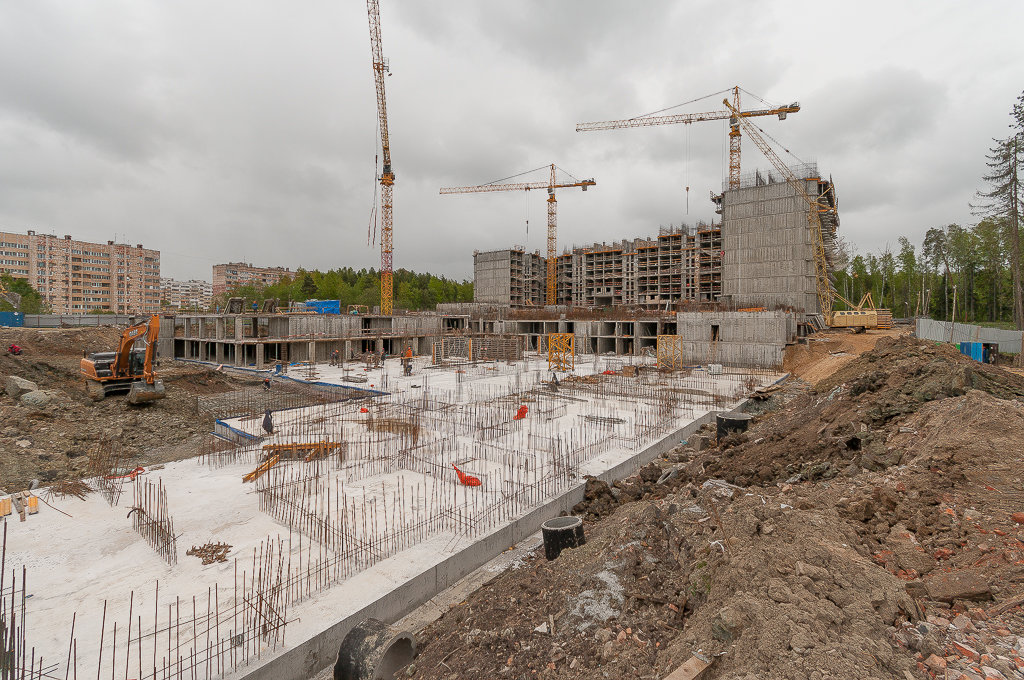

2. Корпус 2: срок сдачи II квартал 2019 года (согласно Регламенту)

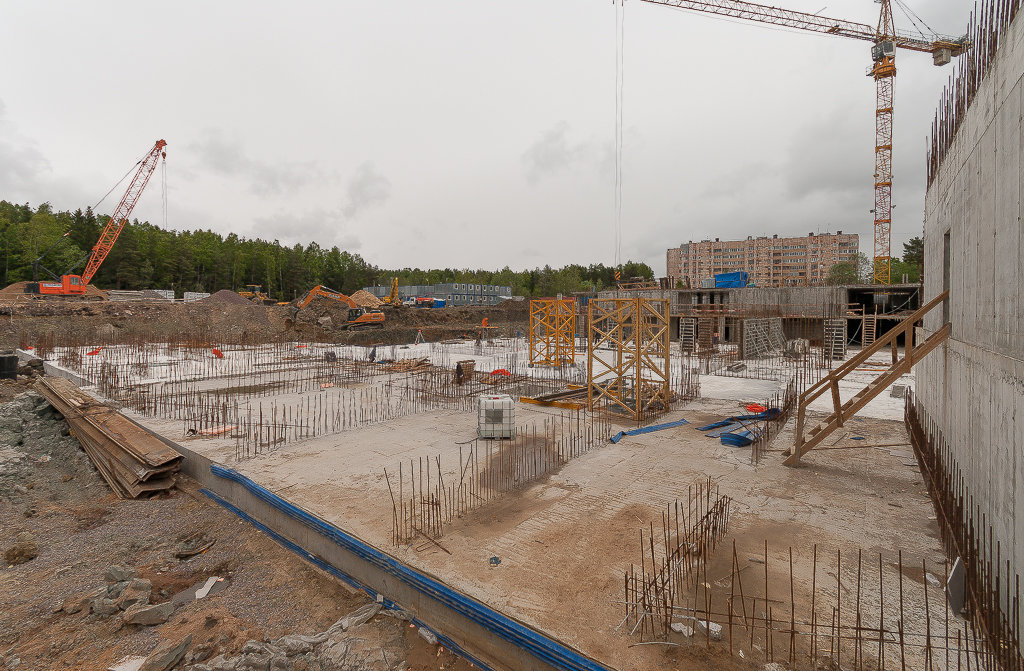

Секция – А, возведены стены   цокольного этажа - 90 %,
Секция – Б, армирование стен цокольного этажа
Секции – В, Г, возведение стен цокольного этажа 20%

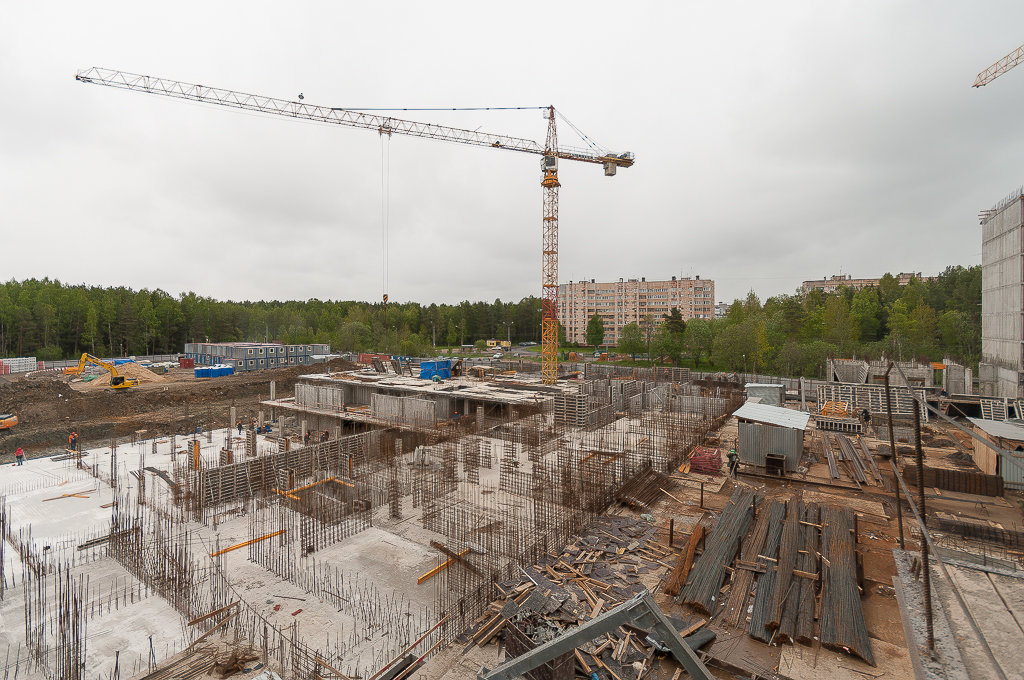

Секции – Д, Е, готовность фундамента – 100%, производится
армирование стен подвала.
Секции – Д, Е армирование и заливка плит перекрытия подвала, устройство стен подвала 90%
Секция – Ж, залиты стены первого этажа -  100 %.
Секция – Ж, монтаж опалубки перекрытия над 1 этажом
Секции – Б, В, возведены стены 2 уровня подвала – 100%.
Секция – Г, устройство перекрытий над 2 уровнем подвала закончено.

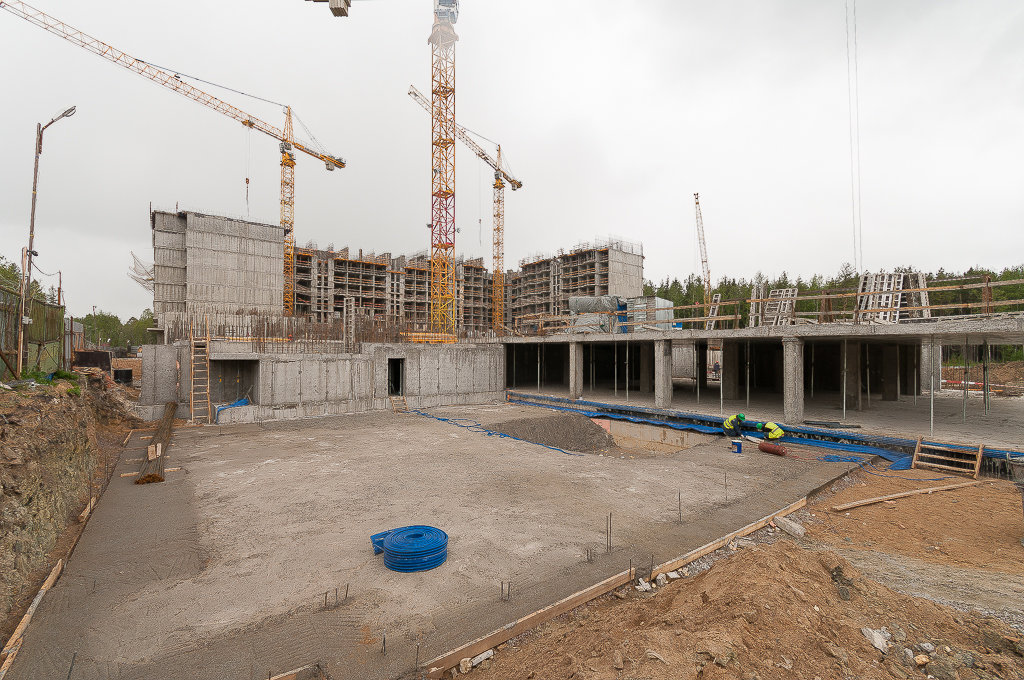

Паркинг № 2

Устройство перекрытий над 2 уровнем паркинга.
Закончено утепление стен паркинга. И выполнена обратная засыпка с послойным уплотнением.
Закончен монтаж 3 башенного крана.
Стены 1 уровня (в осях Ас – Нс/9с-17с), производится покрытие и армирование.
Окончено устройство плиты покрытия паркинга второй очереди (1/3)
Начало работ по подготовке основания  второй половины фундамента.
Начало работ по армированию второй половины фундамента.

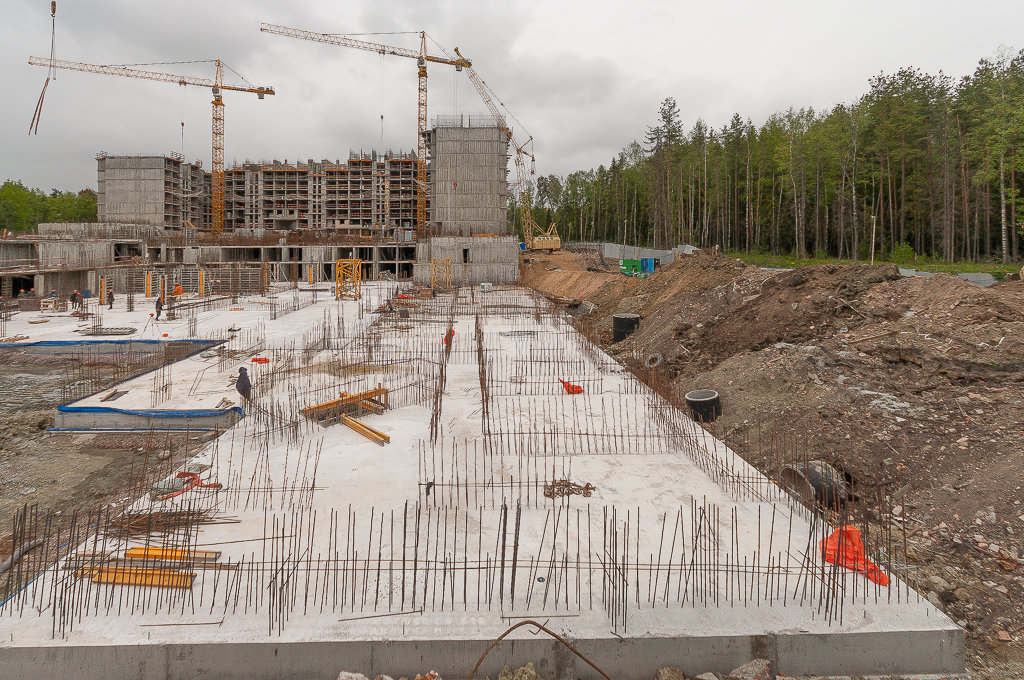

Выполнено устройство фундамента паркинга 100%
Армирование стен второго уровня паркинга

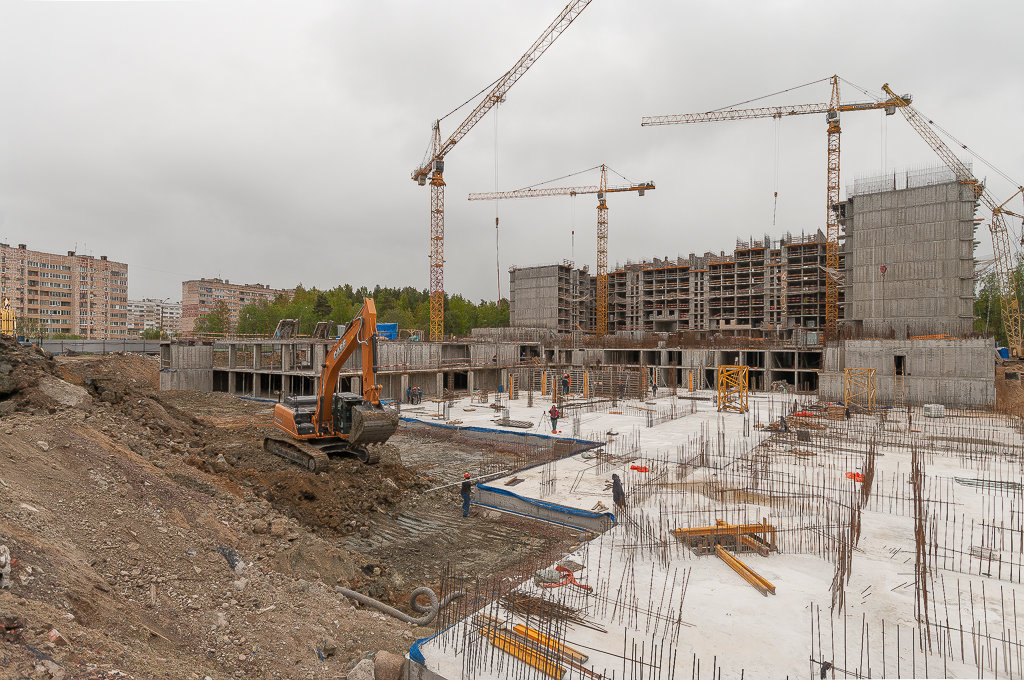

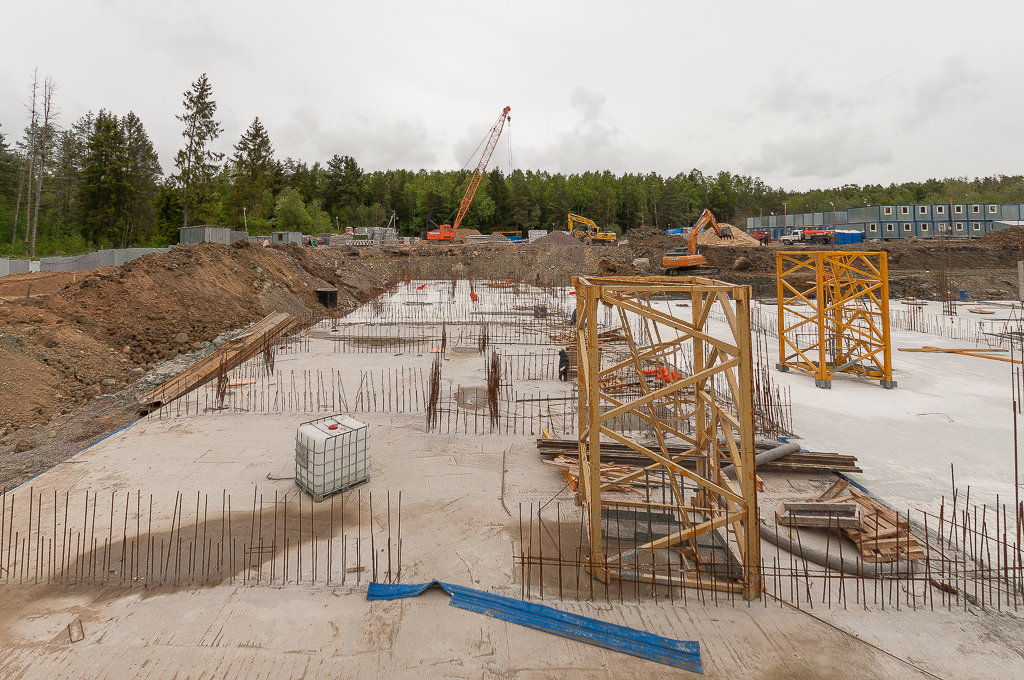

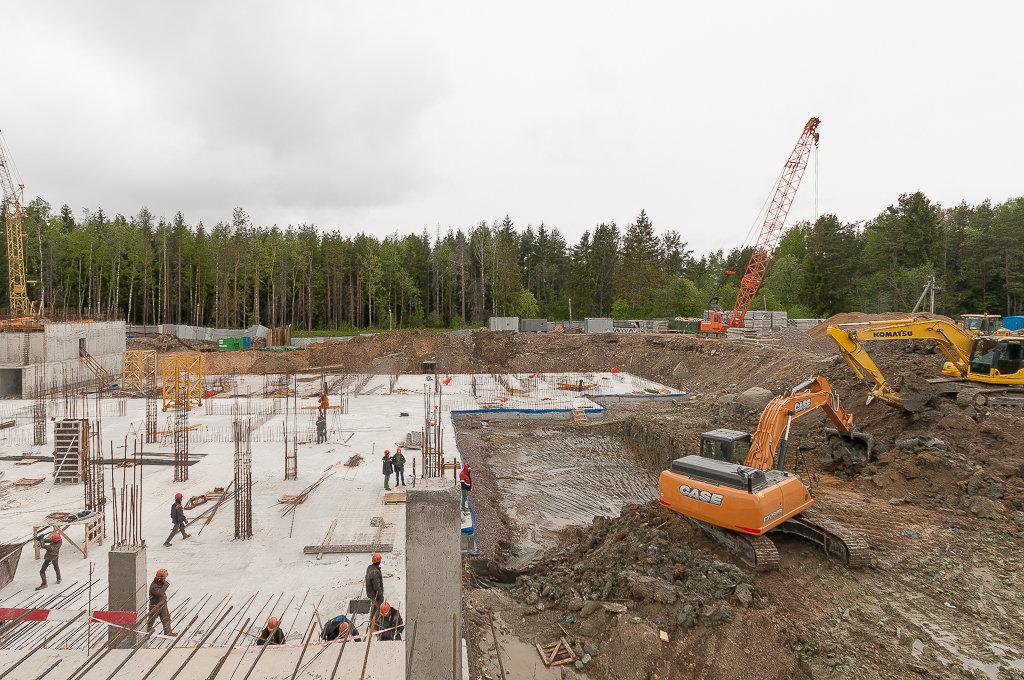

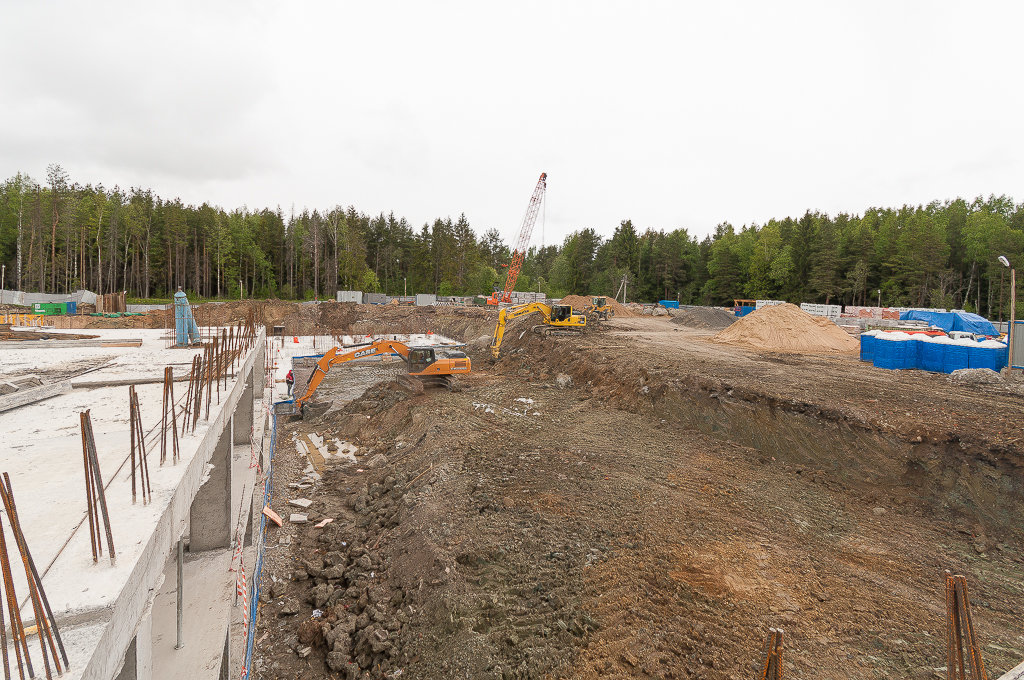

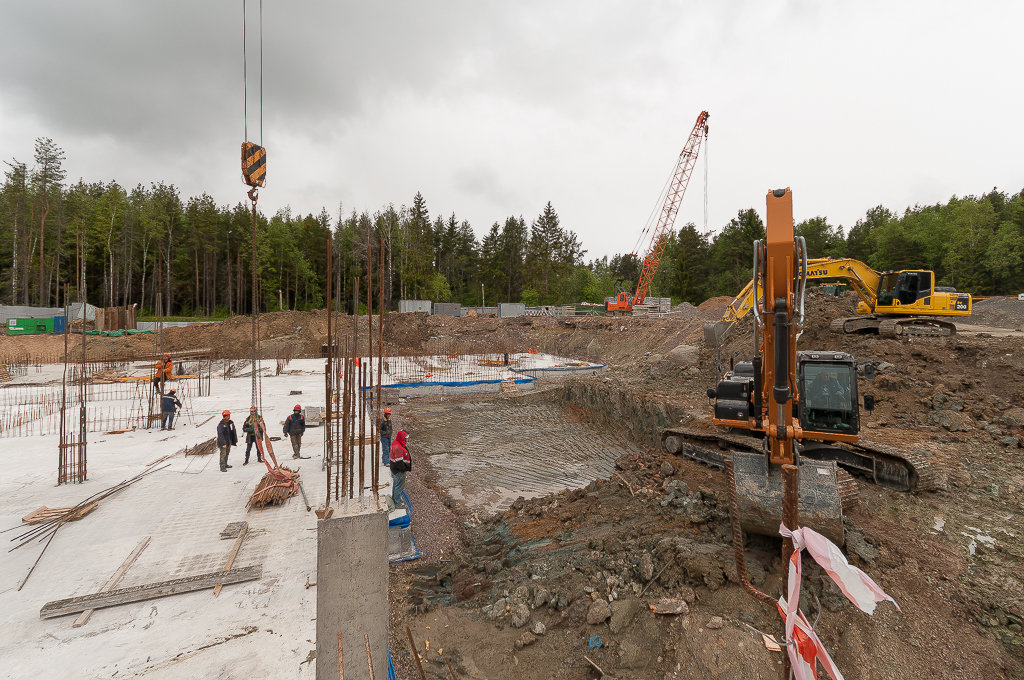

3. Корпус 3: срок сдачи  IV квартал 2019 года (согласно Регламенту)

Закончена подготовка подбетонного основания А,Б.
Закончена подготовка подкранового приямка в паркинге № 2.
Закончено  устройство подбетонного основания и Армирования Фундаментной
плиты между 2 и 3 корпусами.

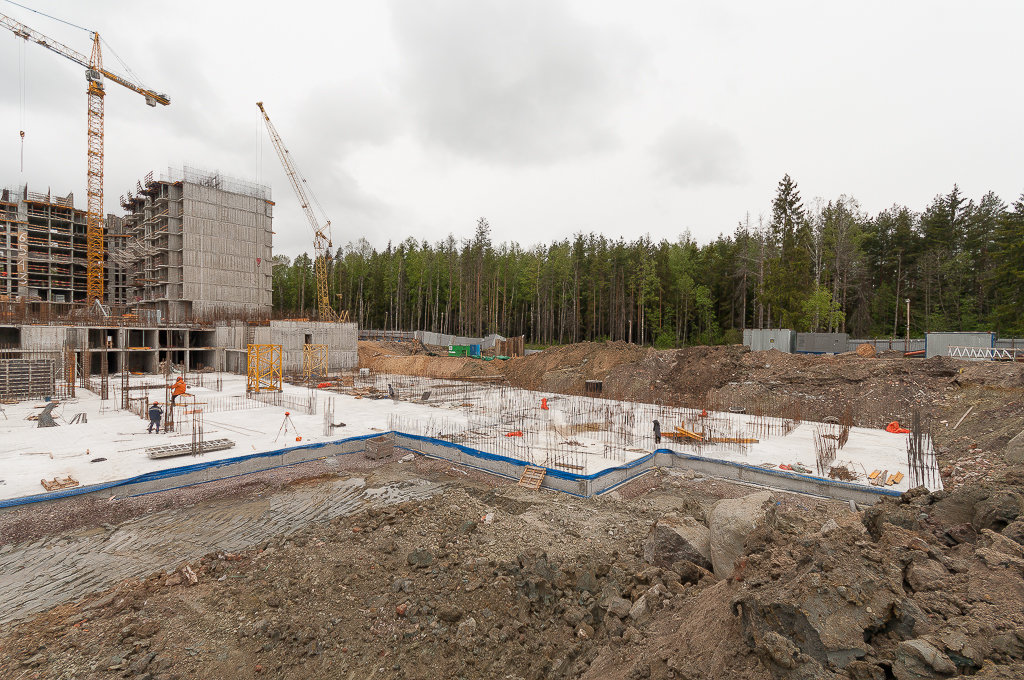

Закончена разработка котлована и устройство подбетонного основания
секции – А  3 корпус.
Смонтированы подкрановые анкера.

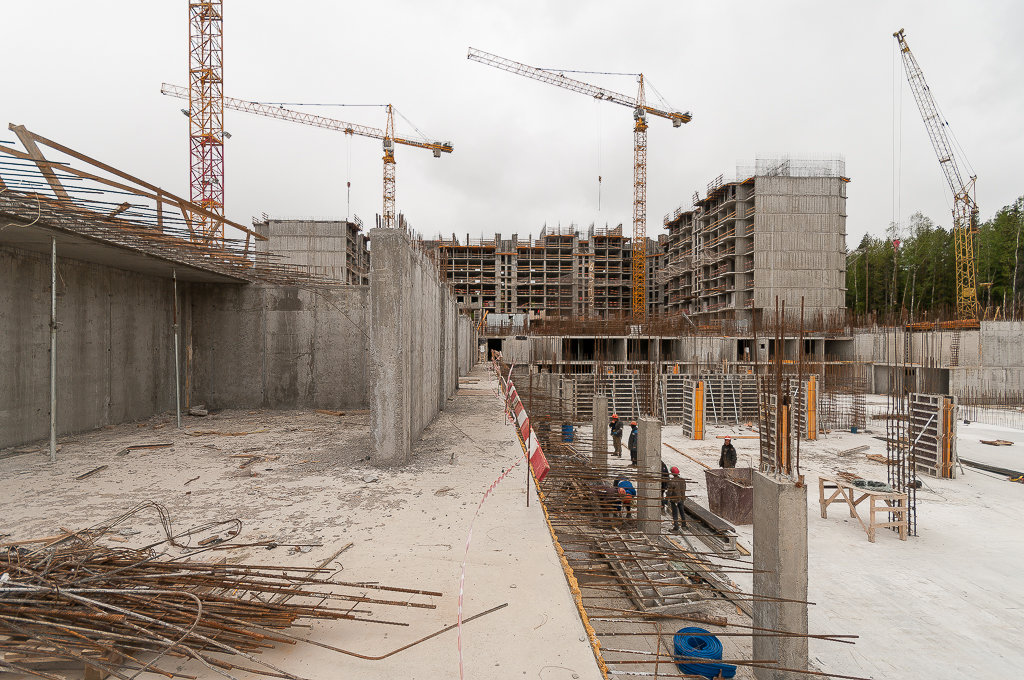

Продолжается устройство стен и колонн подземной автостоянки № 2 первого уровня.
Закончена разработка котлована секций – Б.
Полностью залита фундаментная плита паркинга № 2.
Секция – А, полностью залита фундаментная плита.
Секция – Б, устройство бетонного основания под фундамент.
Секция – Б, выполнено устройство фундамента
Устройство основания под фундамент главного въездного пандуса
подземного паркинга - продолжается.
Секция – А, полностью готова фундаментная плита.
Ведется разработка основания под фундамент секций ВГ
Выполнена бетонная подготовка под фундамент Ж

Работают 3 башенных крана, кран РДК. В отчетный период происходил завоз строительных материалов: опалубка,    песок,  щебень, арматура, утеплитель, гидроизоляция оклеичная,  бетон, балки БИМ, бакелитовая   фанера, лестничные марши, вентиляционные шахты, лифтовые шахты, кирпич, мин.вата, пенополистирол   и  складирование на территории внутреннего двора.
