ЖК «Первомайский» поз. 17
Ленинградская область, Тосненский район,город Никольское, улица Первомайская, дом 17, корпус 1;2.
-
04.10.2013

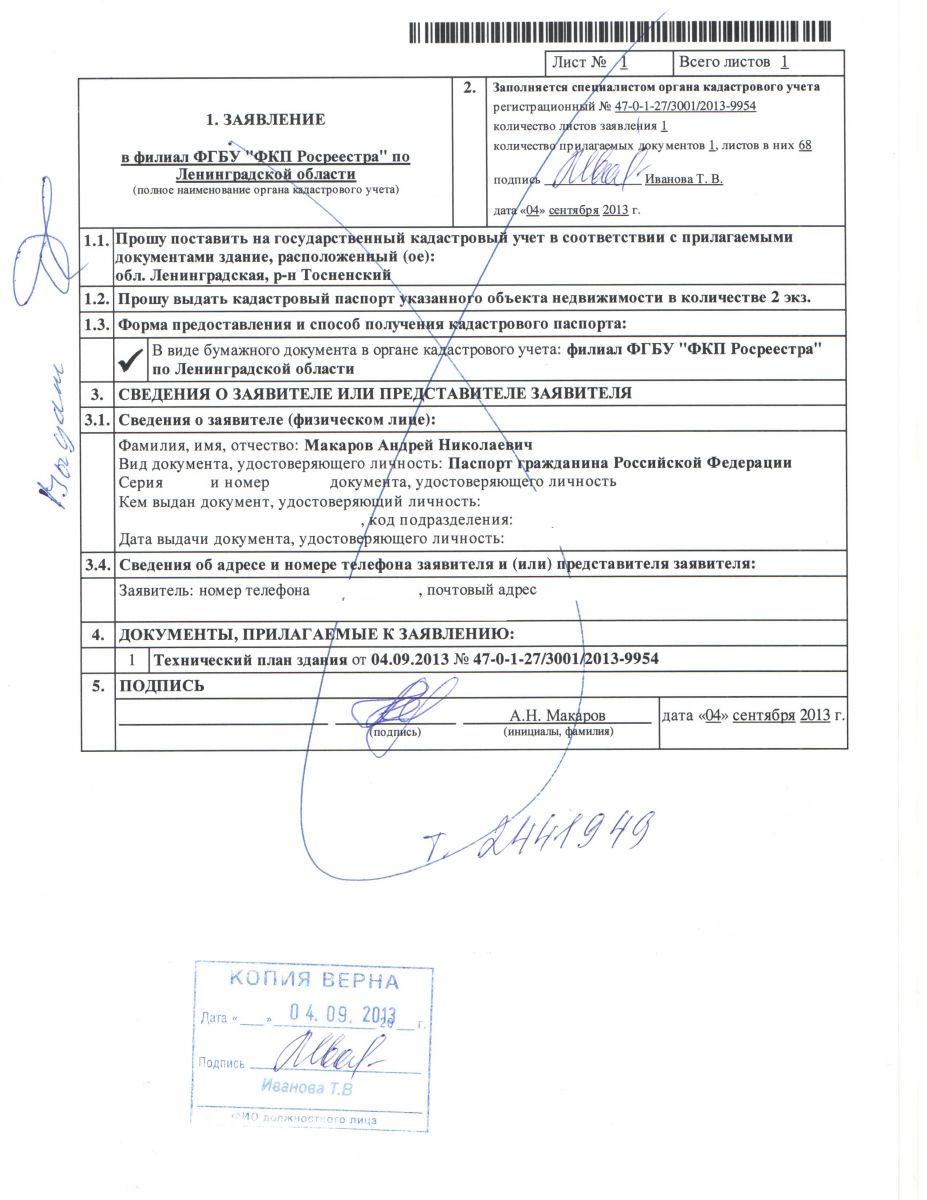

02 октября 2013 г. Решение о приостановлении осуществления кадастрового учета № 47/13-134415, № 47/13-134581
-
01.10.2013Уважаемые посетители сайта! По техническим причинам, телефон офиса +7 812 456-25-25 НЕ РАБОТАЕТ! Пожалуйста набирайте +7 812 913-05-00!
-
01.10.2013Уважаемые Дольщики! По объекту ЖК "Первомайский" Корпус 2, Секция Г: Заканчиваются электро-монтажные и сантехнические работы. Начат монтаж АППЗ и диспетчеризации. Закончена установка обрамлений лифтов и производятся пусконаладочные работы. Продолжаются работы по отделке мест общего пользования! Выполнено асфальтирование и ведется монтаж малых архитектурных форм.
-
16.09.2013Уважаемые Дольщики! По объекту ЖК "Первомайский" Корпус 2, Секция Г: Заканчиваются электро-монтажные и сантехнические работы! Закончен механомонтаж лифтового оборудования. Ведется установка обрамлений лифтов и производятся пусконаладочные работы. Выполнено остекление! Продолжаются работы по отделке мест общего пользования! Ведутся работы по благоустройству прилегающей территории.
-
30.08.2013
Уважаемые дольщики!
Для разъяснения ситуации с регистрацией права собственности на квартиры в ЖК «Первомайский», г. Никольское, ул. Первомайская, д.17, корпус 1, секции Б и В сообщаем следующее:
В соответствии с вступившими в силу изменениями Федерального закона от 24.07.2007 №221 « О государственном кадастре недвижимости», функция изготовления кадастрового паспорта на жилой дом с сентября 2012г. передана Федеральной службе государственной регистрации, кадастра и картографии (росреестр), тогда как ранее этот паспорт изготавливался в БТИ. В силу неотлаженности системы выдачи данных паспортов Росреестром, компании застройщики повсеместно получают отказы в регистрации из-за маловажных причин.
Таким образом, ООО «ПЕТРОСТРОЙ» обратившись в Тоснеенский территориальный отдел Росреестра 19.062013г. получает по истечению предусмотренного законом срока (20дней) 22.07.2013г.в отказ в осуществлении государственного кадастрового учета:
После совместного с Тосненским БТИ устранения замечаний 30.07.2013г. ООО «ПЕТРОСТРОЙ» снова подает документы в Росреестр:

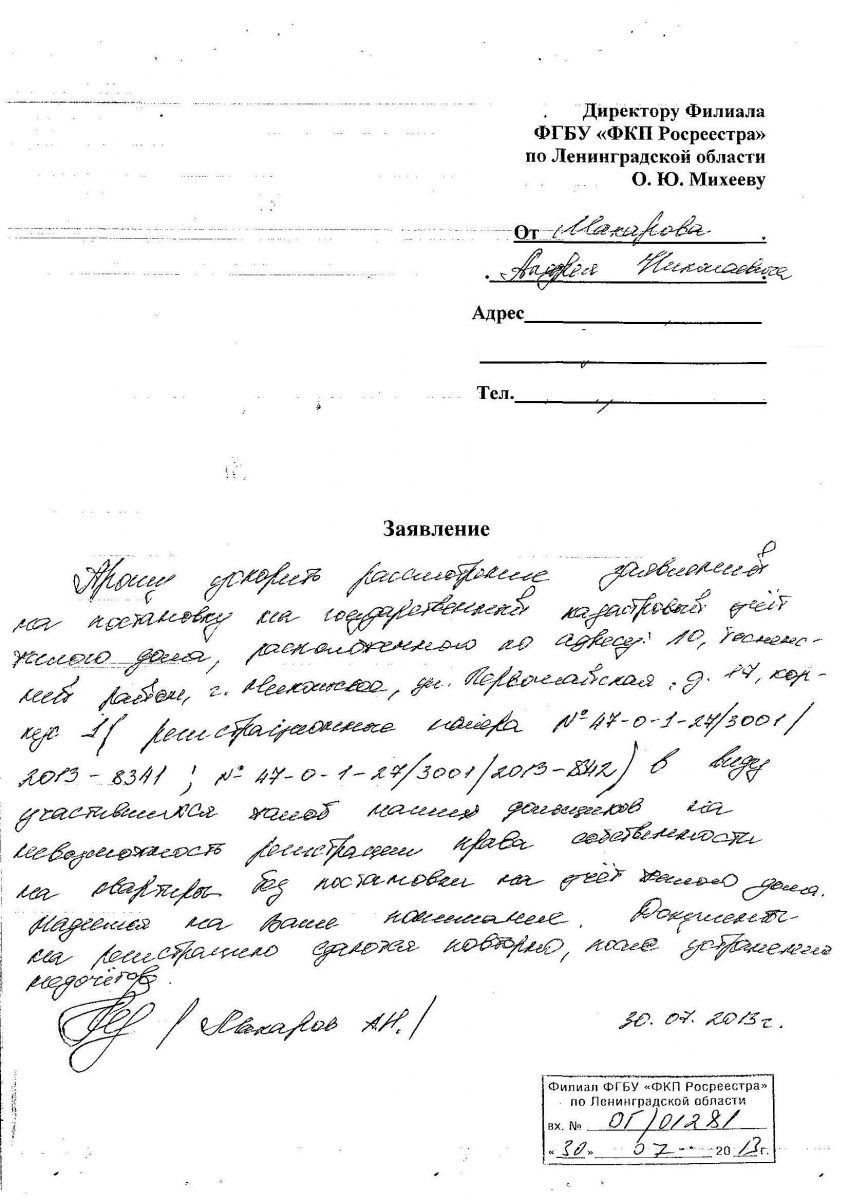

и пишет письмо с просьбой ускорить процесс государственного кадастрового учета:На данное письмо ООО «ПЕТРОСТРОЙ» получает следующий ответ:
И в конце предусмотренного законом срока (23.08.2013г.) снова получает отказ в осуществлении государственного кадастрового учета:
В настоящее время ООО «ПЕТРОСТРОЙ» совместно с Тосненским БТИ в оперативном режиме устраняют замечания и предпринимают все возможные меры для ускорения осуществления государственного кадастрового учета, после которого будет возможно изготовление кадастровых паспортов на квартиры и регистрация права собственности.
-
28.08.2013Уважаемые Дольщики! По объекту ЖК "Первомайский" Корпус 2, Секция Г: Заканчиваются электро-монтажные и сантехнические работы! Установлено лифтовое оборудование! Закончены работы по заливке полов! Закончены кровельные работы! Начались работы по остеклению! Ведутся работы по отделке мест общего пользования!
-
09.07.2013Уважаемые Дольщики! По объекту ЖК "Первомайский" Секция Г: Стяжка пола выполнена на 50%! Закончены кровельные работы! Заканчиваются работы по монтажу межквартирных перегородок!
-
27.06.2013
ЖК "Первомайский"
Секция Г - заканчиваются работы по кирпичной кладке фасада!
Внутриквартирные перегородки выполнены до 16-го этажа!
Ведутся кровельные работы!
Начались работы по заливке полов!
-
22.06.2013По объекту ЖК "Первомайский" Корпус 2, секция Г: Закончены работы по монтажу внутренних перегородок. Завершаются работы по стяжке полов. Ведутся электромонтажные и сантехнические работы. Начаты подготовительные работы по остеклению окон!
-
13.06.2013
Уважаемые Дольщики!
По объекту ЖК "Первомайский", корпус 2, секция Г :
Заканчиваются фасадные работы!
Внутриквартирные перегородки смонтированы до 13-го этажа!
Начались электро-монтажные работы!
-
27.05.2013
ЖК "Первомайский"
Кирпичная кладка по фасаду выполнена на 70%!
Внутриквартирные перегородки выполнены до 13-го этажа!
-
16.04.2013
Уважаемые Дольщики!
По Поз.17.Корпус 2. Секция Г:
Закончены монолитные работы!
Кирпичная кладка по фасаду выполнена до 8-го этажа!
-
26.03.2013
Уважаемые Дольщики!
По Поз.17 корпус 1, Секции Б;В - сроки передачи квартир Дольщикам, указанные в пункте 5.2.4. Договора долевого участия БУДУТ СОБЛЮДЕНЫ!
Стоимость остеления лоджий:
Квартира-студия: 22,15м2;22,22м2;22,34м2;26,50м2;22,45М2;22,55М2;22,63М2;27,06М2;22,38М2422,72М2;22,78М2;22,86М2;
22,82М2;22,88М2;27,12М2 - 24,364,80р.
28,50м2 - 29 271,60р.
33,49м2; 34,28м2 - 31 555,80р.
1.к.кв.: 35,02м2;35,15м2- 16 980р.
2.к.кв.:51,76м2 - 48 814,20р.
2.к.кв.:55,39м2 -53 636,40р.
Корпус 2. Секция Г - ведутся монолитные работы по заливке стен 17-го этажа!
-
06.03.2013
С 15 марта 2013 года, по объекту ЖК " Первомайский", будут установлены следующие цены:
Квартиры-студии - 61 500р. м2. При оплате 100% скидка 5%.
Стоимость м2 при оплате 100% - 58 425р.
Квартира-студия 22,95м2 - от 1 340 853р!
2х.к.кв. - 50 000р. м2. При оплате 100% скидка 5%.
Стоимость м2 при оплате 100% - 47 500р.
кх.к.кв. 47,6м2 - от 2 261 000!
-
13.02.2013
Уважаемые Дольщики!
По Поз.17 корпус 1, секции Б;В:
Закончены работы по монтажу системы ГВС и отопления!
Установлены радиаторы отопления!
Закончен монтаж лифтового оборудования!
По Поз.17 корпус 2, секция Г:
Ведутся монолитные работы по заливке стен 12-го этажа!
-
04.02.2013
Уважаемые Дольщики!
Обновленный сайт компании работает в тестовом режиме!
Некоторое время возможны небольшие, временные проблемы при загрузке.
Устанавливается программа по датированному размещению фотографий!
-
18.01.2013
Уважаемые Дольщики!
Закончены работы по монтажу внутренних перегородок!
Кирпичная кладка фасада по торцу здания выполнена на 50%!
С 21.01.2013 приступают к остеклению лоджий!
Ведутся кровельные работы.
Корпус 2.Секция Г: заливается перекрытие 9-го этажа!! -
24.12.2012
Уважаемые Дольщики!
По Поз.17, корпус 1, секции Б;В:
Закончены работы по заливке 18-го этажа!
Ведутся работы по заливке технического этажа!Смотрите новые фотографии
-
06.12.2012
Уважаемые Дольщики!
По Поз.17, корпус 1, секции Б;В:
В течении двух недель будут полностью закончены работы по остеклению окон и начнутся работы по остеклению лоджий!Монтаж внутриквартирыных перегородок выполнен до 16 этажа! -
28.11.2012
Уважаемые Дольщики!
По Поз.17, корпус 2, секция Г:
Закончены работы по заливке 5-го этажа! -
13.11.2012
Уважаемые Дольщики!
По Поз.17, корпус 2, секция Г:
Закончены работы по заливке третьего этажа!
-
01.11.2012
Уважаемые Дольщики!
По Поз.17, корпус 1, секции Б;В:
Заканчиваются работы по кирпичной кладке фасада!
Приступили к кровельным работам!
Внутриквартирные перегородки выполнены по 13-й этаж включительно!
Остекление до 12 этажа!
Смонтирован лифт ( Секция Б)
По Поз.17, корпус 1, секция Г:
Заканчивается заливка 2-го этажа!
-
19.10.2012
Уважаемые Дольщики!
По Поз.17 корпус 1 секции Б;В:
Кирпичная кладка выполнена до 15 этажа! (включительно)
Внутриквартирные перегородки смонтированы до 13 этажа! (включительно)
Остекление выполнено до 10 этажа!
По Поз.17 корпус 2 секция Г:
Начались работы по заливке стен 1-го этажа!
-
07.09.2012
Уважаемые Дольщики!
По Поз.17, корпус 1, секции Б;В:
Закончены работы по заливке 18-го этажа!
Ведутся работы по заливке технического этажа!Монтаж межкомнатных перегородок выполнен до 5-го этажа!
-
Уважаемые Дольщики!
По Поз.17 корпус 1, секции Б;В:
Кровельные работы выполнены на 50%, ведутся слаботочные работы, остекление лоджий выполнено на 30%. Ведется установка фурнитуры по электирике.
По Поз.17 корпус 2, секция Г:
Ведутся монолитные работы по заливке перекрытий 14-го этажа!
