Уважаемые посетители сайта!
Наш новый партнер
АКБ Абсолют Банк (ОАО) - универсальный банк, основанный в 1993 году. Основной акционер - Открытое акционерное общество «Объединенные кредитные системы» (входит в структуры Негосударственного Пенсионного Фонда «Благосостояние»).
-
20.05.2015
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1, Секции А; Б:
Закончены работы по промывке водопроводных сетей. Закончены работы по благоустройству и устройству открытой автостоянки. Выполняется запуск системы горячего водоснабжения.
Корпус 1, Секции В; Г:
Выполняется чистовая отделка мест общего пользования. Выполняются работы по установке дверей и монтажу квартирных вентиляторов. Заканчиваются работы по устройству сетей диспетчеризации и пожарной сигнализации. Монтаж лифтового оборудования выполнен на 90%.
Корпус 2, Секции Д, Е:
Монтаж внутренних инженерных сетей выполнен на 40%. Выполняются работы по штукатурке балконов. Выполняются работы по остеклению оконных проемов и лоджий (выполнено на 9-15 этажах).
-
29.04.2015
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1, Секции А; Б:
Выполняется промывка водопроводных сетей. Завершаются работы по благоустройству.
Завершаются работы по устройству открытой автостоянки!
Корпус 1, Секции В; Г:
Закончен монтаж теплового пункта. Заканчиваются работы по устройству сетей диспетчеризации и пожарной сигнализации. Монтаж лифтового оборудования выполнен на 50%.
Закончено выполнение внутренних перегородок в пристроенном помещении.
Корпус 2, Секции Д, Е:
Монтаж внутренних инженерных сетей выполнен на 30%. Начаты работы по штукатурке балконов. Начаты работы по остеклению (выполнено на 15, 14 и 13 этажах).
-
09.04.2015
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1, Секции А; Б:
Выполнена врезка сетей водоснабжения и канализации. Продолжаются работы по завершающей стадии благоустройства.
Продолжаются работы по устройству открытой автостоянки.
Корпус 1, Секции В; Г:
Монтаж теплового пункта выполнен на 80%. Заканчиваются работы по устройству сетей диспетчеризации и пожарной сигнализации. Начат монтаж лифтового оборудования.
Закончена кирпичная кладка пристроенного помещения (соединяющего секции В, Г и Д) и начато устройство внутренних перегородок.
Корпус 2, Секции Д, Е:
Закончены работы по устройству кровли. Закончены работы по устройству входных групп. Монтаж внутренних инженерных сетей выполнен на 20%
-
25.03.2015
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б:
Начаты подготовительные работы по подключению к водоснабжению и канализации. Продолжаются работы по завершающей стадии благоустройства.
Ведутся работы по устройству открытой автостоянки.
Корпус 1, Секции В;Г:
Закончены работы по устройству входных групп. Продолжается монтаж теплового пункта. Выполняется кирпичная кладка пристроенного помещения (соединяющего секции В,Г и Д).
Корпус 2, Секции Д,Е:
Заканчиваются работы по устройству кровли. Продолжаются работы по устройству входных групп. Монтаж внутренних инженерных сетей выполнен на 15%.
-
11.03.2015
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б:
Начались работы по благоустройству ( завершающая стадия ).
Корпус 1, Секции В;Г:
Заканчивается устройство входных групп. Начат монтаж теплового пункта.
Корпус 2, Секции Д,Е:
Продолжаются работы по устройству входных групп. Монтаж внутренних инженерных сетей выполнен на 10%.
-
04.03.2015
Уважаемые посетители сайта!
В марте стартует совместная акция ОАО "Сбербанк России" и ООО "ПЕТРОСТРОЙ"
ИПОТЕКА 11,2 %
Данная акция действует с 10 марта 2015 года по 31 марта 2015 года и распространяется на все объекты ООО "ПЕТРОСТРОЙ" аккредитованные ОАО "Сбербанк России" на заявки поданные через представителя ОАО "Сбербанк России" в офисе компании ПЕТРОСТРОЙ!
*Размер маркетинговой процентной ставки является приблизительным и округленным. Она отображает величину переплаты клиента, взявшего кредит в ОАО "Сбербанк России" в рамках действующей с 01.03.2015 по 31.03.2015 года акции на приобретение строящегося жилья или жилья в готовой новостройке, при предоставлении скидки Застройщиком на приобретаемый с помощью кредитных средств банка объект недвижимости 10%, получение кредита на срок 10 лет, c первоначальным взносом 20 %. Процентная ставка за пользование кредитом, указываемая в договоре при данных уcловиях, до и после регистрации ипотеки составляет 14,5 % годовых в рублях. Ипотека предоставляется ОАО "Сбербанк России". Генеральная лицензия банка России 1481 от 08.08.2012 года. Изменения условий производятся в одностороннем порядке. Информация, предоставленная в данном материале, не является публичной офертой. Реклама.
-
19.02.2015
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1, Секции А;Б:
Закончены работы по устройству отделки пандусов. Выполнена установка светильников наружного освещения. Выполнен ввод питающих кабелей электроснабжения в ГРЩ.
Корпус 1, Секции В;Г:
Выполняется устройство входных групп.
Корпус 2, Секции Д;Е:
Выполняются работы по устройству входных групп. Продолжается монтаж внутренних инженерных сетей.
-
19.01.2015
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б:
Заканчиваются работы по устройству отделки пандусов! Выполнена сдача лифтового оборудования Ростехнадзору!
Корпус 1, Секции В;Г:
Заканчивается остекление лоджий (осталось 2 этажа)! Закончены работы по устройству кровли пристроенного помещения (соединяющего секции В,Г и Д)!
Корпус 2, Секции Д,Е:
Закончены работы по монтажу внутренних перегородок и фасадной кладки! Начат монтаж внутренних инженерных сетей! Выполнена установка вентиляторов систем дымоудаления!
-
15.01.2015
Уважаевмые Дольщики!
Администрация Никольского городского поселения Тосненского района Ленинградской области сообщает, что строящемуся жилому объекту, находящемуся по адресу : Ленинградская область, Тосненский район, город Никольское, поз.25;26, мкр.В будет присвоен административный (почтовый) адрес:
187026 Ленинградская обл.
Тосненский район
город Никольское
улица Октябрьская
дом 15, дом 16.
-
25.12.2014
В связи с перевыполнением плана продаж принято решение о приостановке продаж по всем объектам ООО "ПЕТРОСТРОЙ до 12 января 2015 года!
-
24.12.2014
Уважаемые посетители сайта!
В связи с большим потоком посетителей в офис нашей кампании, персонал компании не всегда имеет возможность своевременно разместить на сайте новости со строительной площадки! Приносим свои извинения за возможные временные неудобства и обращаем Ваше внимание на график работы офиса компании ПЕТРОСТРОЙ в праздничные и предпраздничные дни:
30 декабря офис работает в стандартном режиме с 9.00 до 18.00 без обеденного перерыва
31 декабря офис НЕ РАБОТАЕТ!
Первый рабочий день после Новогодних праздников 12 января
-
19.12.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б: Заканчиваются работы по устройству ограждения пандусов! Закончены пусконаладочные работы лифтового оборудования! Выполнена прокладка тепловой сети! Закончены работы по установке трансформаторной подстанции и прокладке внутриплощадочных сетей электроснабжения!
Корпус 1, Секции В;Г: Выполнено остекление лоджий на 4-15 этажах! Начаты работы по устройству кровли пристроенного помещения (соединяющего секции В,Г и Д)!
Корпус 2, Секции Д,Е:
Ведутся работы по монтажу внутренних перегородок и фасадной кладки на 15 этаже!
-
02.12.2014
Уважаемые посетители сайта!
Обращаем ваше внимание, что в пятницу 19 декабря офис компании работает до 16.00!
Приносим извинения за возможные неудобства!
-
18.11.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б: закончены работы по устройству пандусов! Заканчиваются пусконаладочные работы лифтового оборудования! Выполняется прокладка тепловой сети! Начаты работы по установке трансформаторной подстанции!
Корпус 1, Секции В;Г: Закончены работы по черновой отделке МОП! Выполнено остекление лоджий на 9-14 этажах! Начаты работы по устройству стен подвала пристроенного помещения (соединяющего секции В,Г и Д)!
Корпус 2, Секции Д,Е:
Ведутся работы по монтажу внутренних перегородок и фасадной кладке на 12-15 этажах!
-
13.11.2014
Уважаемые Дольщики!
Заработала программа автоматической рассылки СМС сообщений от компании ПЕТРОСТРОЙ!
Отправка СМС будет производиться:
- В случае поступления платежа на Ваш счет.
- Напоминание о предстоящем платеже, за день до даты платежа.
- Оповещение о получении зарегистрированного договора из Управления Федеральной службы Государственной регистрации, кадастра и картографии.
И другие виды СМС.
Внимание!До21.11.2014 ПРОГРАММА РАБОТАЕТ В ТЕСТОВОМ РЕЖИМЕ!
-
06.11.2014
Уважаемые посетители сайта!
7 - 9 ноября в новом международном выставочном центре EXSPOFORUM пройдет очередная ярмарка недвижимости!
Компания ПЕТРОСТРОЙ является участником данного мероприятия и приглашает Вас на наш стенд № Г87!
В связи с этим офис компании, в пятницу 7 ноября, работает в ограниченном составе и просит по возможности отложить посещение офиса до понедельника 10 ноября!
Приносим свои извинения и ждем Вас на ярмарке стенд № Г87!
-
21.10.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б: Заканчиваются работы по монтажу входных групп! Закончены пусконаладочные работы охранно-пожарных систем и диспетчеризации! Выполняется прокладка тепловой сети! Заканчиваются работы по устройству пожарного проезда (со стороны р. Тосна)!
Корпус 1, Секции В;Г: Закончены работы по черновой отделке МОП! Выполнено остекление лоджий на 10-14 этажах! Окончены работы по устройству стяжки полов!
Корпус 2, Секции Д,Е:
Ведутся работы по устройству плит покрытия над машинными помещениями! Ведутся работы по монтажу внутренних перегородок и фасадной кладке на 12 этаже!
-
01.10.2014
Внимание совместная АКЦИЯ с ОАО "Сбербанк России" !
ИПОТЕКА 9/7%!АкАкция распространяется на все очереди ЖК "Прибрежный"
-
24.09.2014
-
24.09.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
1-я очередь
Корпус 1,Секции А;Б:
Продолжаются работы по монтажу входных групп. Начаты работы по устройству пожарного проезда (со стороны р. Тосна).
2-я очередь
Корпус 1, Секции В;Г:
Заканчиваются работы по черновой отделке МОП! Начаты работы по остеклению лоджий! Заканчиваются работы по устройству стяжки полов!
3-я очередь
Корпус 2, Секции Д,Е:
Ведутся работы по устройству плиты покрытия! Ведутся работы по монтажу внутренних перегородок и фасадной кладки на 3-11 этажах! -
04.09.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б: Начаты работы по монтажу входных групп.
Корпус 1, Секции В;Г: Заканчиваются работы по черновой отделке лестничных клеток. Выполнены работы по остеклению квартир (кроме 1 и 13 этажей). Продолжаются работы по устройству стяжки полов.
Корпус 2, Секции Д,Е:
Ведутся работы по устройству стен 15 этажа. Ведутся работы по монтажу внутренних перегородок и фасадной кладке на 2-6 этажах.
-
14.08.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б: Начаты пусконаладочные работы лифтового оборудования!
Корпус 1, Секции В;Г: Ведутся работы по отделке мест общего пользования! Ведутся работы по остеклению квартир 13 этажа! Ведутся работы по устройству стяжки полов!
Корпус 2, Секции Д,Е:
Ведутся работы по устройству стен 12 этажа! Ведутся работы по монтажу внутренних перегородок и фасадной кладке на 2-5 этажах!
-
30.07.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б: Заканчиваются работы по установке квартирных дверей!
Корпус 1, Секции В;Г: Начаты работы по отделке мест общего пользования! Ведутся работы по остеклению квартир 12 этажа!
Корпус 2, Секции Д,Е:
Ведутся работы по устройству перекрытия над 11 этажом! Ведутся работы по монтажу внутренних перегородок и фасадной кладке на 2 этаже!
-
09.07.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Корпус 1,Секции А;Б: Нанесение шагрени по секции А выполнено на 100%, по секции Б – 60%. Ведется работа по установке квартирных дверей.
Корпус 1, Секции В;Г: Закончена фасадная кладка и устройство внутренних перегородок. Работы по монтажу внутренних инженерных сетей выполнены на 95%! Закончены кровельные работы!
Корпус 2, Секции Д,Е:
Ведутся работы по устройству стен девятого этажа!
-
26.06.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Выполнена черновая отделка МОП. Начаты работы по нанесению шагрени.
Корпус 1, Секции В;Г: Фасадная кладка выполнена до 15 этажа. Заканчиваются работы по устройству внутренних перегородок на 15 этаже. Работы по монтажу внутренних инженерных сетей выполнены на 90%. Выполнен нижний слой покрытия кровли.
Корпус 2, Секции Д,Е: Ведутся работы по устройству стен седьмого этажа.
-
11.06.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Выполнена отделка лестничных клеток в секции А, заканчивается отделка в секции Б.
Корпус 1, Секции В;Г: Фасадная кладка выполнена до 14 этажа. Ведутся работы по устройству внутренних перегородок на 14 этаже. Работы по монтажу внутренних инженерных сетей выполнены на 87%. Ведутся работы по устройству покрытия кровли.
Корпус 2, Секции Д,Е: Ведутся работы по устройству перекрытия над пятым этажом.
-
29.05.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Выполнена черновая отделка общего коридора. Заканчивается отделка лестничных клеток.
Корпус 1, Секции В;Г: Ведутся работы по устройству внутренних перегородок на 13 этаже. Работы по монтажу внутренних инженерных сетей выполнены на 80%. Ведутся работы по устройству покрытия кровли.
Корпус 2, Секции Д,Е: Ведутся работы по устройству перекрытия над четвертым этажом.
-
16.05.2014
Уважаемые посетители сайта!
В рамках партнерской программы,
между ООО "ПЕТРОСТРОЙ" и ОАО «Сбербанк России»
и конечно для Вашего удобства,
в офисе нашей компании,на постоянной основе,
находится специалист Сбербанка России !
-
14.05.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Продолжаются пусконаладочные работы инженерных сетей. Начаты работы по отделке МОП.
Корпус 1, Секции В;Г: Ведутся работы по устройству внутренних перегородок на 11-12 этажах. Работы по монтажу внутренних инженерных сетей выполнены на 70%. Фасадная кладка выполнена до парапета (по торцу). Выполняются работы по монтажу крышных вентиляторов.
Корпус 2, Секции Д,Е: Ведутся работы по устройству перекрытия над вторым этажом и стен третьего этажа.
-
05.05.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Заканчиваются работы по монтажу остекления балконов. Ведутся пусконаладочные работы инженерных сетей.
Корпус 1, Секции В;Г: Ведутся работы по устройству внутренних перегородок на 8-9 этажах. Работы по монтажу внутренних инженерных сетей выполнены на 64%. Фасадная кладка выполнена до технического этажа ( по торцу). Начаты работы по устройству кровли.
Корпус 2, Секции Д,Е: Ведутся работы по устройству монолитных стен второго этажа.
-
17.04.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Продолжаются работы по монтажу остекления балконов. Выполняются пусконаладочные работы инженерных сетей.
Корпус 1, Секции В;Г: Ведутся работы по устройству внутренних перегородок на 6-7 этажах. Работы по монтажу внутренних инженерных сетей выполнены на 57%. Фасадная кладка выполнена до 14 этажа (по торцу).
Корпус 2, Секции Д,Е: Ведутся работы по устройству монолитных стен первого этажа.
-
01.04.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Выполняются работы по монтажу остекления балконов. Ведутся пусконаладочные работы инженерных сетей.
Корпус 1, Секции В;Г: Выполнено устройство парапетов. Продолжаются работы по устройству внутренних перегородок. Работы по монтажу внутренних инженерных сетей выполнены на 50%. Фасадная кладка выполнена до 12 этажа.
Корпус 2, Секции Д,Е: Ведется работы по устройству стен цокольного этажа.
-
14.03.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Выполнены работы по остеклению квартир. Работы по монтажу внутренних инженерных сетей выполнены на 95%. Установлены двери выхода на кровлю и технический этаж.
Корпус 1, Секции В;Г: Выполнено устройство плиты покрытия. Ведутся работы по устройству парапетов.Продолжаются работы по устройству внутренних перегородок. Работы по монтажу внутренних инженерных сетей выполнены на 40%. Фасадная кладка выполнена до 11 этажа.
Корпус 2, Секции Д,Е: Ведется установка башенного крана.
-
05.03.2014
Уважаемые посетители сайта!
По объекту ЖК "Прибрежный" С 17.03.2014 года, произойдет очередное повышение цен !
I очередь, Секции А;Б Срок сдачи IV квартал 2014 года.
Квартиры-студии от 52 250руб. м2.
1.к.кв. от 48 450руб. м2. НЕТ В НАЛИЧИИ!
2х.к.кв. от 45 600руб. м2. НЕТ В НАЛИЧИИ!
II очередь, Секции В;Г Срок сдачи II квартал 2015 года.
Квартиры-студии от 50 350руб. м2.
1.к.кв. от 48 450руб. м2. НЕТ В НАЛИЧИИ!
2х.к.кв. от 45 600руб. м2.
Напоминаем Вам, что по данным секциям , ПРИНИМАЮТСЯ К ОПЛАТЕ жилищные субсидии и сертификаты, выданные в рамках целевых жилищных программ по улучшению жилищных условий, за счет средств Федерального бюджета и бюджета Санкт-Петербурга.
III очередь, Секции Д;Е Срок сдачи IV квартал 2015 года.
Квартиры-студии от 48 450 руб. м2.
1.к.кв. от 45 600руб. м2.
2х.к.кв. от 45 600руб. м2.
Цены указаны при оплате 100%!
-
12.02.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Закончен механомонтаж лифтового оборудования. Работы по монтажу внутренних инженерных сетей выполнены на 85%.
Корпус 1, Секции В;Г: Ведутся работы по монтажу стен 15 этажа. Продолжаются работы по устройству внутренних перегородок. Работы по монтажу внутренних инженерных сетей выполнены на 25%.
Корпус 2, Секции Д,Е: Продолжаются работы по устройству монолитного основания для установки башенного крана.
-
28.01.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Выполнены работы по остеклению квартир. Механомонтаж лифтового оборудования выполнен на 80%. Работы по монтажу внутренних инженерных сетей выполнены на 75%.
Корпус 1, Секции В;Г: Продолжаются работы по устройству внутренних перегородок . Работы по монтажу внутренних инженерных сетей выполнены на 20%.
Корпус 2, Секции Д,Е: Выполнено бетонирование фундаментной плиты. Выполняются работы по устройству монолитного основания для установки башенного крана.
-
15.01.2014
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1,Секции А;Б: Работы по остеклению квартир выполнены на 90%. Продолжается механомонтаж лифтового оборудования и работы по монтажу внутренних инженерных сетей. Ведется подготовка под установку бытовых (квартирных) вентиляторов.
Корпус 1, Секции В;Г: Продолжаются работы по устройству внутренних перегородок . Ведутся работы по монтажу внутренних инженерных сетей.
Корпус 1, Секции Д,Е: Выполнено бетонирование фундаментной плиты. Продолжаются работы по армированию стен цокольного этажа. Выполнено армирование и бетонирование фундаментной плиты котельной, строящейся для теплоснабжения нашего жилого комплекса.
-
27.12.2013
Уважаемые посетители сайта и Дольщики!
Обращаем Ваше внимание, что 31 ДЕКАБРЯ, офис нашей компании и касса НЕ РАБОТАЮТ!
Приносим Вам свои извинения за возможные неудобства!
-
24.12.2013
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Заканчиваются работы по остеклению квартир. Ведется механомонтаж лифтового оборудования. Ведутся работы по монтажу внутренних инженерных сетей.
Корпус 1, Секции В;Г: Продолжаются монолитные работы по заливке перекрытия над 14 этажом. Ведутся работы по фасадной кладке 9 этажа. Работы по устройству внутренних перегородок на 6-7 этажах выполнены на 80 %. Работы по монтажу внутренних инженерных сетей выполнены на 30 %.
Корпус 1, Секции Д,Е: Ведутся работы по армированию стен цокольного этажа.
-
18.12.2013
Уважаемые Дольщики!
В связи с высокими темпами строительно-монтажных работ и значительным опережением графика производства работ ( по графику окончание монолитных работ - начало марта 2014 года) по строительству жилого комплекса "Прибрежный" Секции В;Г, в целях соблюдения планируемых сроков строительства, нашей компанией, было принято решение о приостановке монолитных работ и работ по устройству фасадной кладки на время Новогодних праздников и до 31.01.2014г.
-
11.12.2013
Уважаемые посетители сайта и Дольщики!
Обращаем Ваше внимание, что 20 декабря, офис нашей компании и касса, будут работать до 16 часов 30 минут!
Приносим Вам, свои извинения за возможные неудобства!
-
10.12.2013
Уважаемые Дольщики!

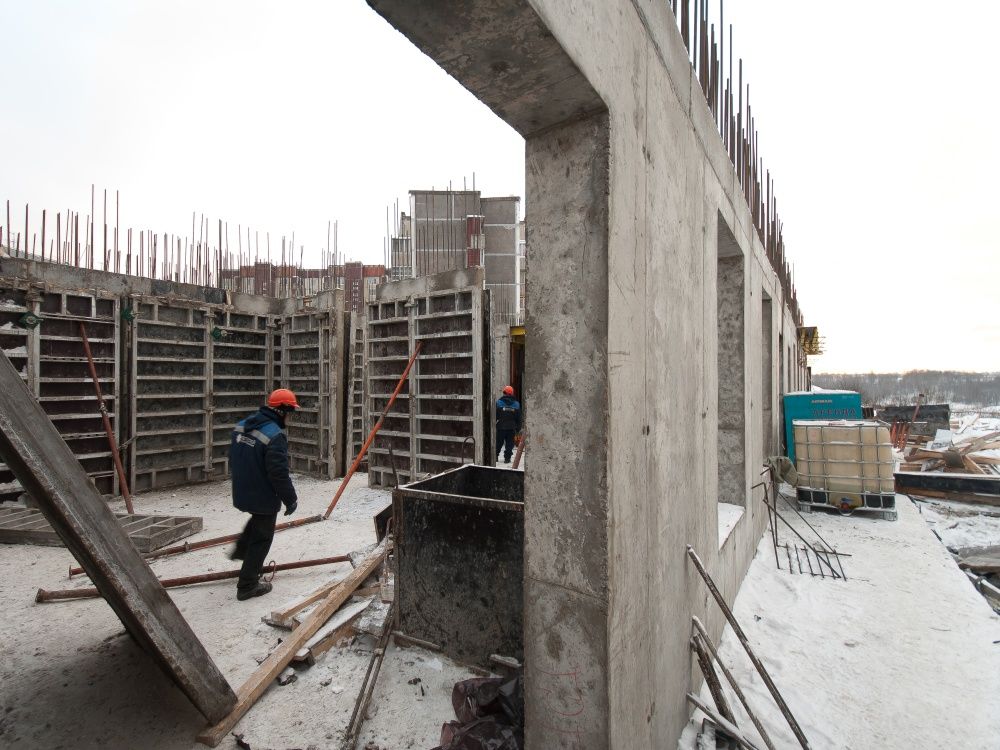

По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Остекление квартир выполнено до 15-го этажа. Ведется монтаж лифтового оборудования. Ведутся работы по монтажу внутренних инженерных сетей.
Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке перекрытия над 14 этажом. Ведутся работы по фасадной кладке 8 этажа. Ведутся работы по устройству внутренних перегородок на 6-7 этажах. Продолжаются работы по монтажу внутренних инженерных сетей.
Корпус 1, Секции Д,Е: Выполнено бетонирование фундаментной плиты. Начаты работы по армированию стен цокольного этажа.
-
26.11.2013
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Закончены кровельные работы. Остекление квартир выполнено до 14-го этажа. Продолжается монтаж лифтового оборудования. Продолжаются работы по монтажу внутренних инженерных сетей.
Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке перекрытия над 13 этажом. Ведутся работы по фасадной кладке 8 этажа. Ведутся работы по устройству внутренних перегородок на 6-7 этажах. Продолжаются работы по монтажу внутренних инженерных сетей.
Корпус 1, Секции Д,Е: Выполнено устройство бетонной подготовки. Начато армирование фундаментной плиты.
-
11.11.2013
Уважаемые Дольщики!
По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Закончены кровельные работы. Остекление квартир выполнено до 12-го этажа. Продолжается монтаж лифтового оборудования. Продолжаются работы по монтажу внутренних инженерных сетей.
Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке перекрытия над 11 этажом. Ведутся работы по фасадной кладке 7,8 этажей! Ведутся работы по устройству внутренних перегородок на 5 этаже! Начаты работы по инженерным сетям (в подвале)!
Корпус 1, Секции Д,Е: Ведутся работы по срубке оголовков свай и устройству бетонной подготовки.
-
29.10.2013Уважаемые Дольщики! По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Заканчиваются кровельные работы. Остекление квартир выполнено до 9-го этажа. Начат монтаж лифтового оборудования. Продолжаются работы по монтажу внутренних инженерных сетей. Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке перекрытия над 10 этажом. Ведутся монолитные работы по заливке стен 11-го этажа. Ведутся работы по фасадной кладке и устройству внутренних перегородок на 5,6 этаже.
-
15.10.2013Уважаемые Дольщики! По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Завершены работы по заливке полов. Заканчиваются кровельные работы. Остекление квартир выполнено до 4-го этажа. Завезено лифтовое оборудование. Продолжаются электромонтажные и сантехнические работы. Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке перекрытия над 8 этажом. Ведутся монолитные работы по заливке стен 9-го этажа. Ведутся работы по фасадной кладке и устройству внутренних перегородок на 4 этаже.
-
08.10.2013Уважаемые посетители сайта! К сожалению, по вине провайдера, продолжаются проблемы с телефонией! Пожалуйста набирайте номер отдела продаж +7 812 913-05-00!
-
01.10.2013Уважаемые Дольщики! По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Заканчиваются работы по заливке полов. Заканчиваются кровельные работы. Начаты работы по остеклению квартир. Завезено лифтовое оборудование. Продолжаются электро-монтажные и сантехнические работы. Выполнена отделка технических помещений. Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке перекрытия над 6 этажом. Ведутся монолитные работы по заливке стен 7-го этажа. Завершаются работы по фасадной кладке и устройству внутренних перегородок на 1, 2, 3 этажах.
-
01.10.2013Уважаемые посетители сайта! По техническим причинам, телефон офиса +7 812 456-25-25 НЕ РАБОТАЕТ! Пожалуйста набирайте +7 812 913-05-00!
-
16.09.2013Уважаемые Дольщики! По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Заканчиваются работы по заливке полов! Заканчиваются кровельные работы! Начались работы по подготовке к монтажу лифтового оборудования! Продолжаются электро-монтажные и сантехнические работы! Выполнена отделка технических помещений! Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке перекрытия над 5 этажом! Начаты работы по кирпичной кладке цокольного и первого этажа. Корпус 2, Секции Д,Е: Окончены работы по устройству свайного поля.
-
28.08.2013Уважаемые Дольщики! По объекту ЖК "Прибрежный" Корпус 1, Секции А;Б: Заканчиваются работы по заливке полов! Заканчиваются кровельные работы! Начались работы по подготовке к монтажу лифтового оборудования! Продолжаются электро-монтажные и инженерные работы! Корпус 1, Секции В;Г: Ведутся монолитные работы по заливке стен 4-го этажа! С 01.09.2013 года по Секциям В;Г произойдет очередное повышение цен! С 01.09.2013 года, по данным секциям ПРИНИМАЮТСЯ К ОПЛАТЕ жилищные субсидии и сертификаты, выданные в рамках целевых жилищных программ по улучшению жилищных условий, за счет средств Федерального бюджета и бюджета Санкт-Петербурга С 01.09.2013 года - ОТКРЫТИЕ ПРОДАЖ по Корпусу 2,Секции Д;Е!
-
23.07.2013По объекту ЖК " Прибрежный" Секции А;Б: Заканчиваются работы по кирпичной кладке фасада. Ведутся электромонтажные и сантехнические работы. Заканчивается монтаж внутриквартирных перегородок!
-
09.07.2013Уважаемые Дольщики! По объекту ЖК "Прибрежный" Секции А;Б: Кирпичная кладка по фасаду здания выполнена до 14-го этажа! Работы по монтажу межквартирных перегородок выполнены до 11-го этажа! Электроразводка выполнена до 9-го этажа! В;Г: Ведутся монолитные работы по заливке цокольного этажа!
-
27.06.2013
Уважаемые Дольщики!
ЖК "Прибрежный"
Секции А;Б - монолитные работы закончены!
Межквартирные перегородки выполнены до 9-го этажа!
Кирпичная кладка выполнена до 12-го этажа!
Электрическая разводка выполнена до 5-го этажа!
Секции В;Г - залита фундаментная плита!
-
13.06.2013
Уважаемые Дольщики!
По объекту ЖК "Прибрежный"
Секции А;Б: Ведутся монолитные работы по заливке стен 14-го этажа!
Внутриквартирные перегородки смонтированы до 9-го этажа!
Секции В;Г: 20 июня - заливка фундаментной плиты!
-
10.06.2013
По объекту ЖК "Прибрежный!" расположенному по адресу: Ленинская область, Тосненский район, город Никольское, микрорайон В, поз 25;26, секции А;Б в целях реализации программы кредитования физических лиц "Приобретение строящегося жилья", между Северо-Западным банком ОАО "Сбербанк России" и ООО "ПЕТРОСТРОЙ" заключено соглашение о сотрудничестве № 80-РР/199 от 26.03.2013 года.
-
27.05.2013
ЖК "Прибрежный" Секции А;Б:
Ведутся монолитные работы по заливке стен 13-го этажа!
Кирпичная кладка выполнена до 10-го этажа!
Внутриквартирные перегородки выполнены до 7-го этажа!
-
16.04.2013
Уважаемые Дольщики!
ЖК "Прибрежный" Секции А;Б - ведутся работы по заливке стен 9-го этажа!
Начало работ по секциям В;Г - май 2013 года.
-
26.03.2013
Уважаемые Дольщики!
ЖК "Прибрежный"
Секции А;Б - ведутся монолитные работы по заливке стен 7-го этажа!
-
06.03.2013
С 15 марта 2013 года, по объекту ЖК "Прибрежный" , будут установлены следующие цены:
Квартиры-студии - 51 000р.м2. При оплате 100% - скидка 5%!
Стоимость м2 при оплате 100% - 48 450р.
Квартира-студия 21,98м2 - от 1 064 931р!
Квартира-студия 24,43м2 - от 1 183 633р!
Квартира-студия 25,43м2 - от 1 232 083р!
ОБРАЩАЕМ ВАШЕ ВНИМАНИЕ, что с 15.03.2013г., ОТКРЫВАЮТСЯ ПРОДАЖИ по объекту
ЖК "Прибрежный" Секции В;Г!
Срок сдачи IV квартал 2015 года!
Квартиры-студии - 49 000р.м2. При оплате 100% - скидка 5%!
Стоимость м2 при оплате 100% -46 550р.
Квартира-студия 21,98м2 - от 1 023 169р!
1к.кв. - 46 000р.м2. При оплате 100% - скидка 5%!
Стоимость м2 при оплате 100% -43 700р.
1к.кв. 35,16м2 - от 1 536 492!
2к.кв. - 44 000р.м2. При оплате 100% - скидка 5%!
Стоимость м2 при оплате 100% - 41 800р.
2к.кв. 50,08м2 - от 2 093 344р!
РАССРОЧКА ДО 30.12.2015 ГОДА!
-
27.02.2013
Уважаемые Дольщики!
По объекту ЖК " Прибрежный" Ведуться монолитные работы по заливке стен четвертого этажа!
-
13.02.2013
Уважаемые Дольщики!
По Поз.25;26 ЖК «Прибрежный»:
Ведутся монолитные работы по заливке стен 3-го этажа!
-
04.02.2013
Уважаемые Дольщики!
Обновленный сайт компании работает в тестовом режиме!
Некоторое время возможны небольшие, временные проблемы при загрузке.
Устанавливается программа по датированному размещению фотографий!
-
18.01.2013
Залиты перекрытия цокольного этажа!
