Отчёт о ходе строительства за период с 18.03.2017 по 01.04.2017 г.
1. Корпус 1: срок сдачи III квартал 2018 года (согласно Регламенту)

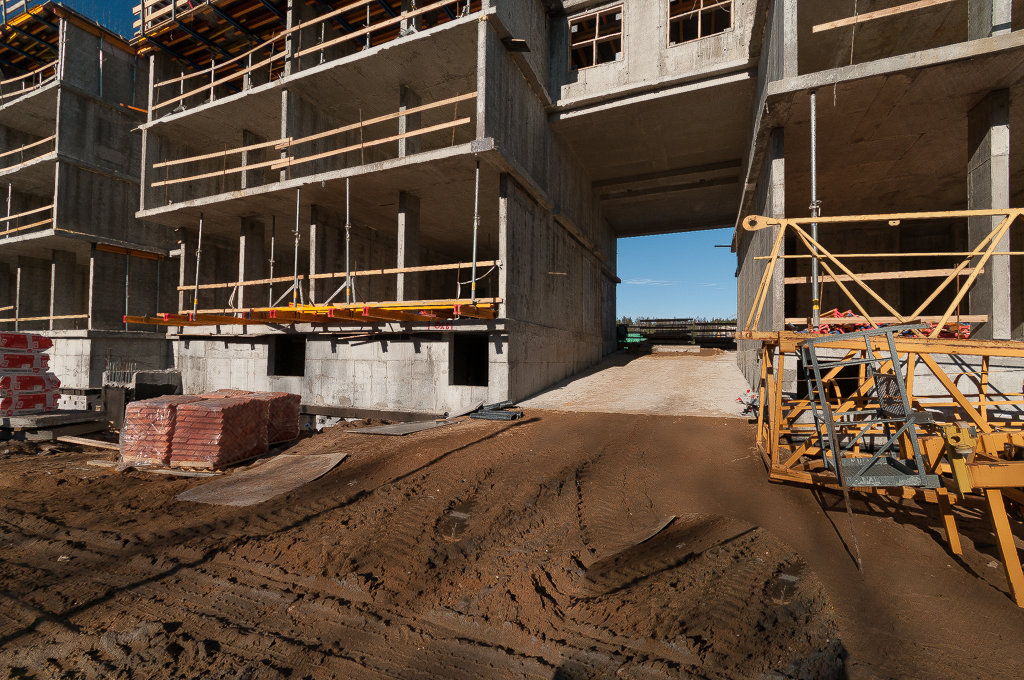

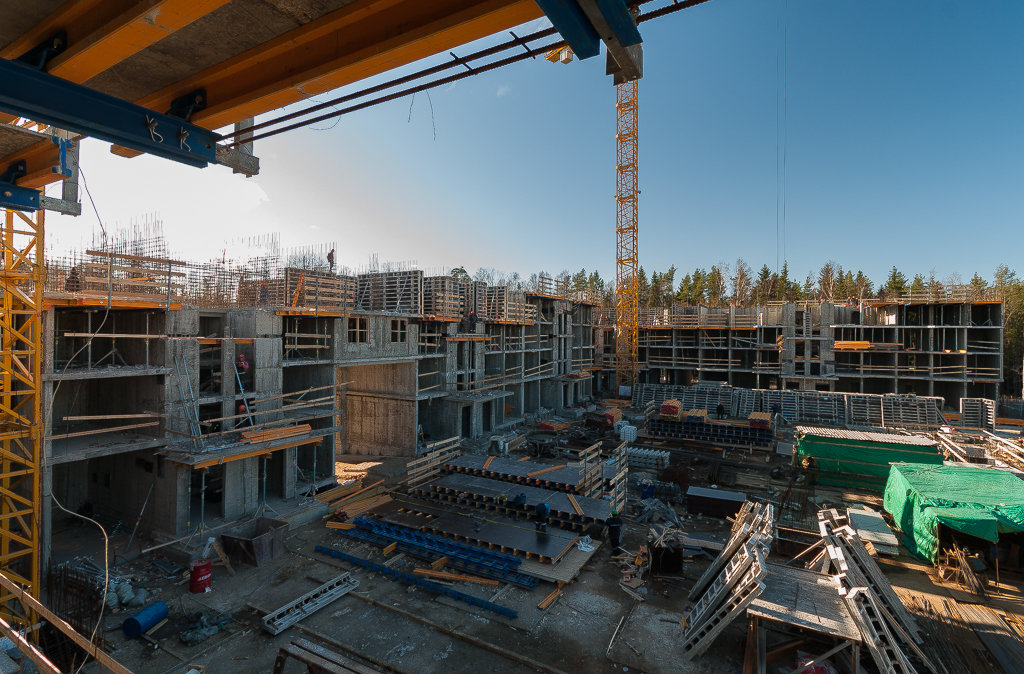

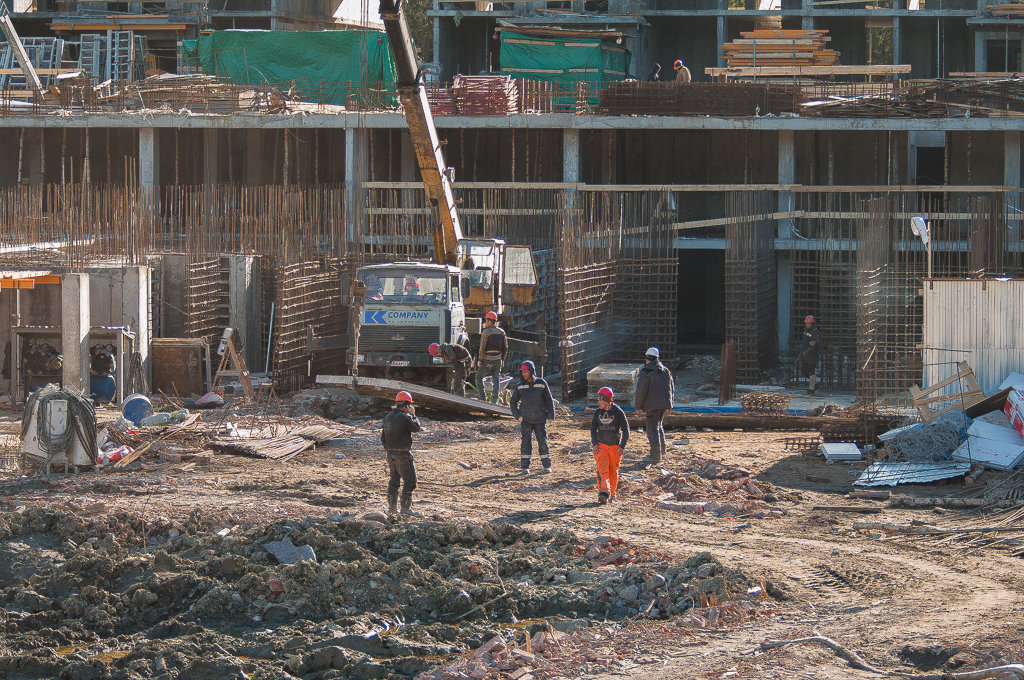

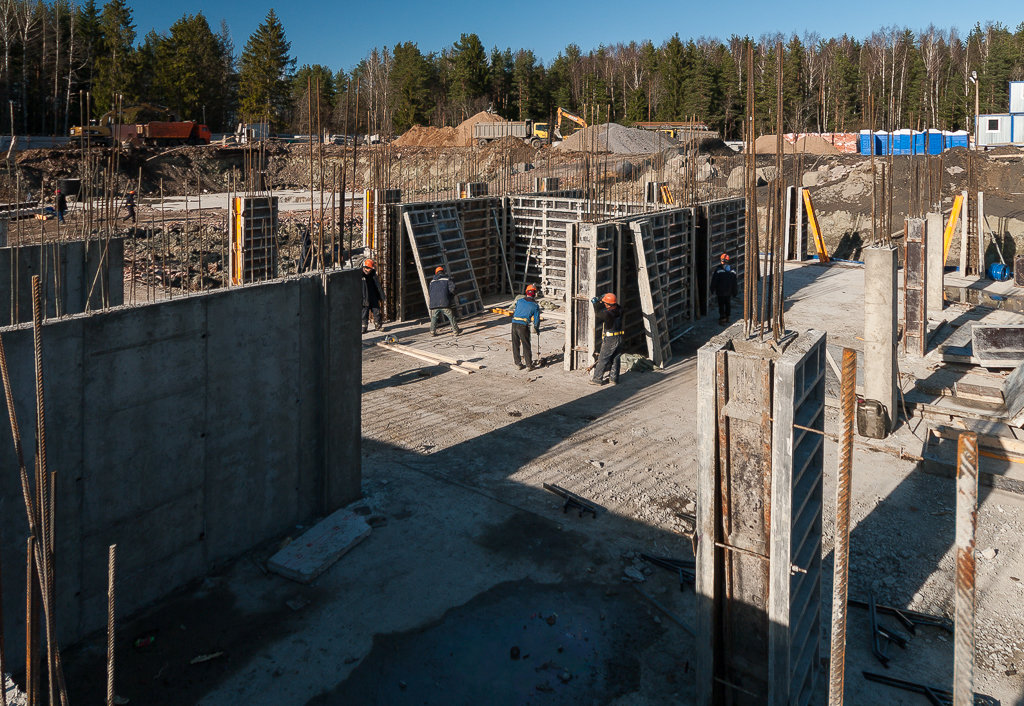

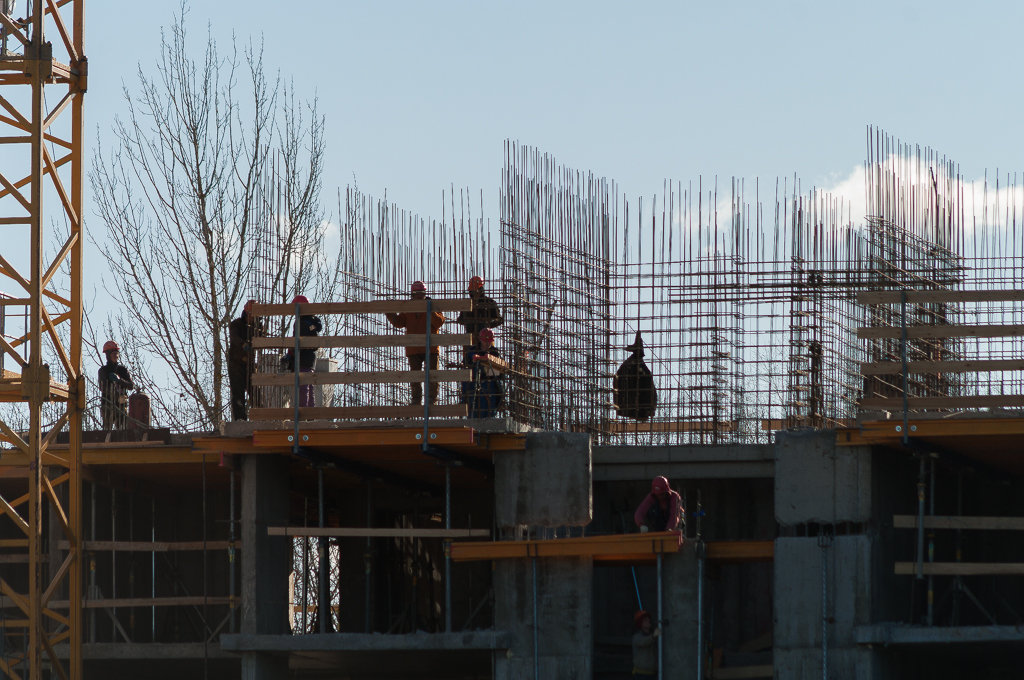

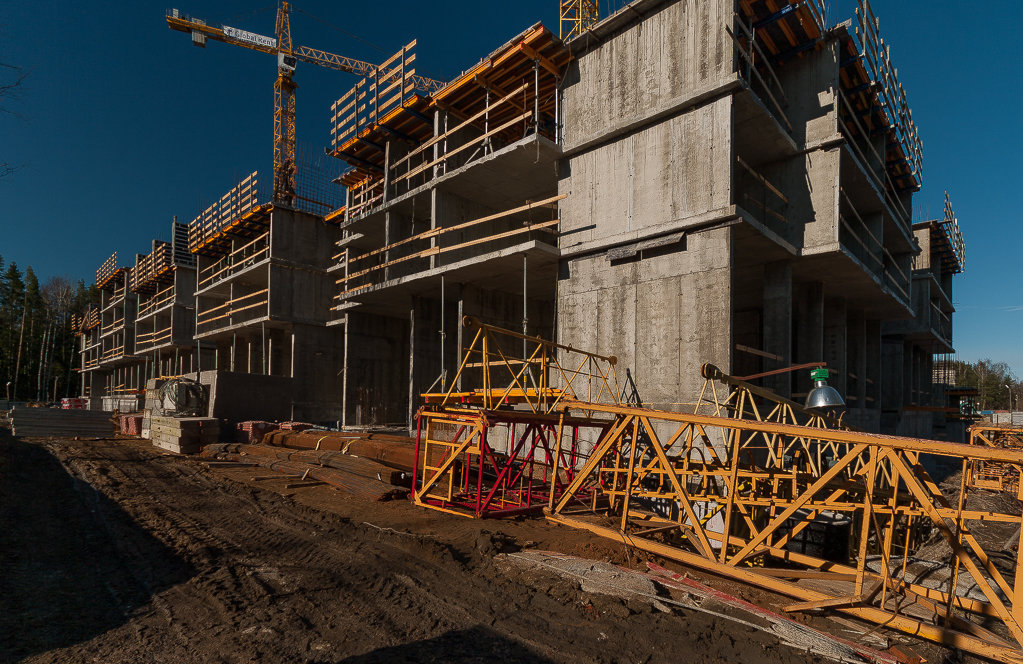

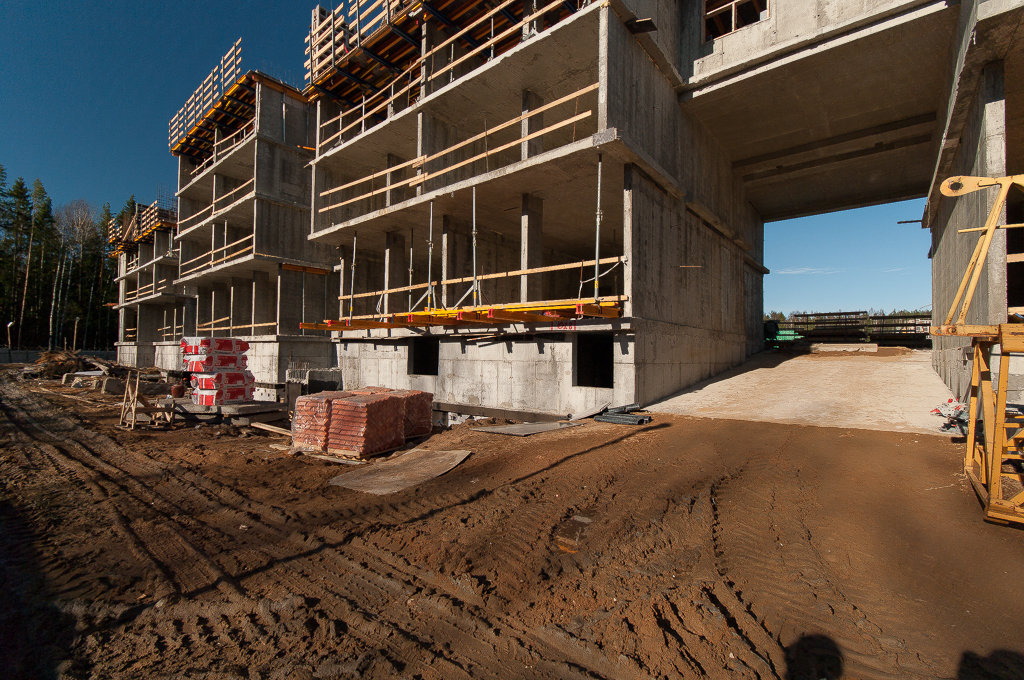

Возведены стены 4 этажа в секциях – Д, Ж, Г, В.
Секция – А, возведены стены 4 этажа – 40%.
Секция – Б, возведены стены 4 этажа – 100%.

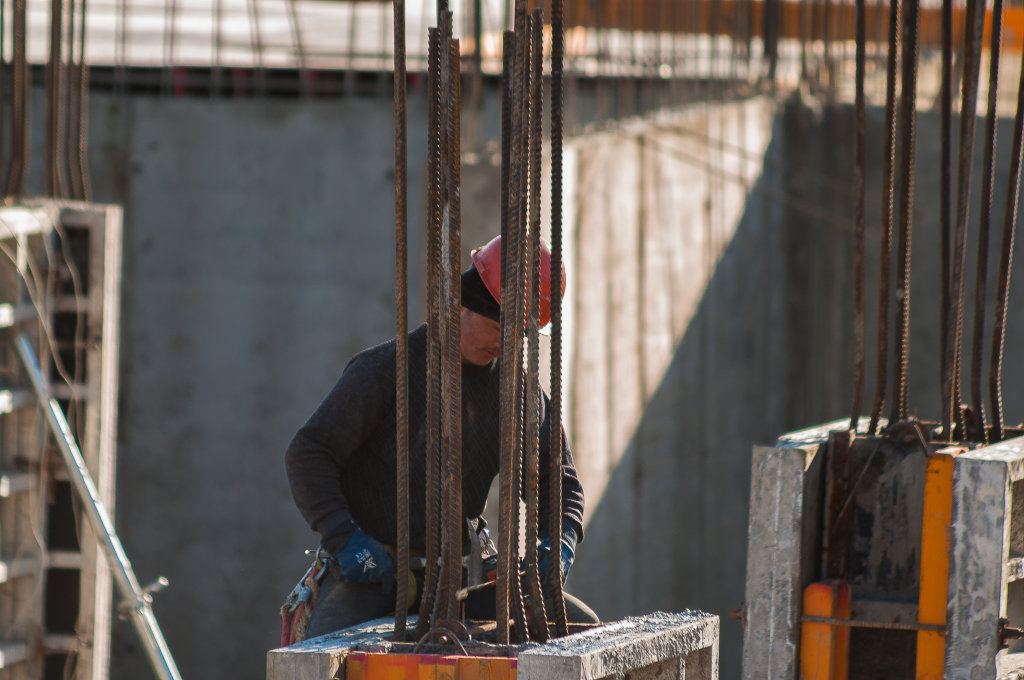

Секция – В, производится армирование плиты перекрытия над 4 этажом.
Секция – Г, Возведены стены 4 этажа – 100%, производится
армирование плиты перекрытия над 4 этажом.

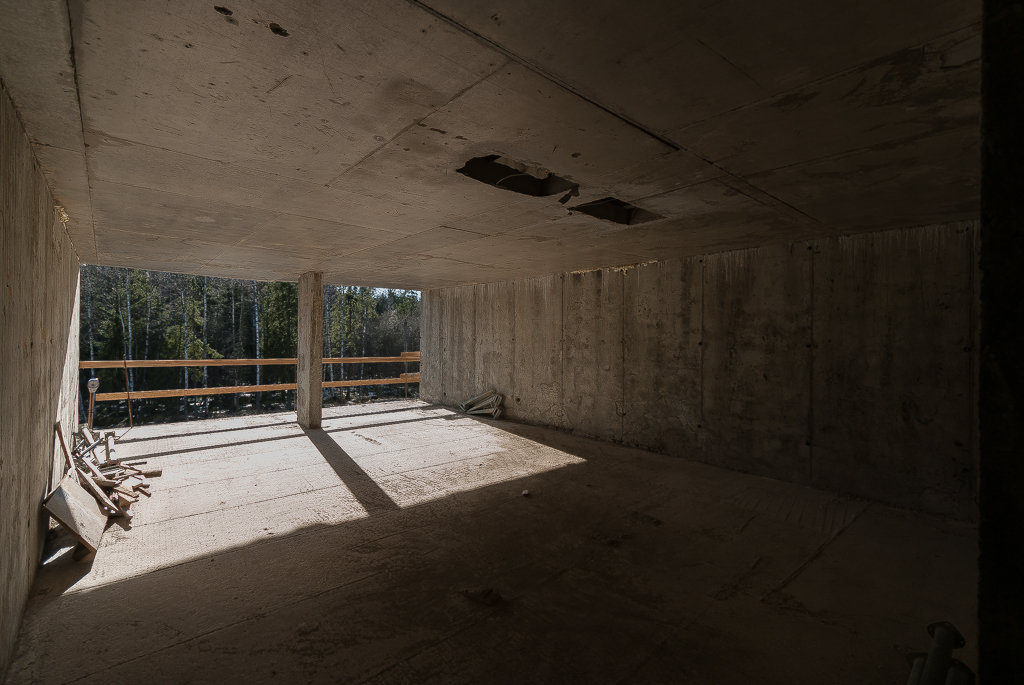

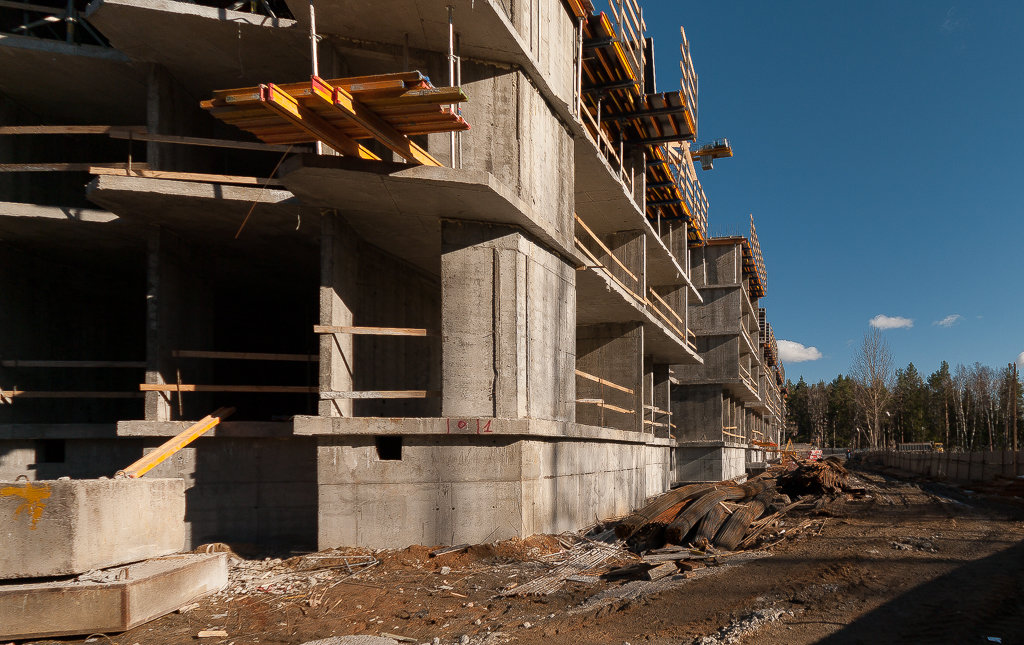

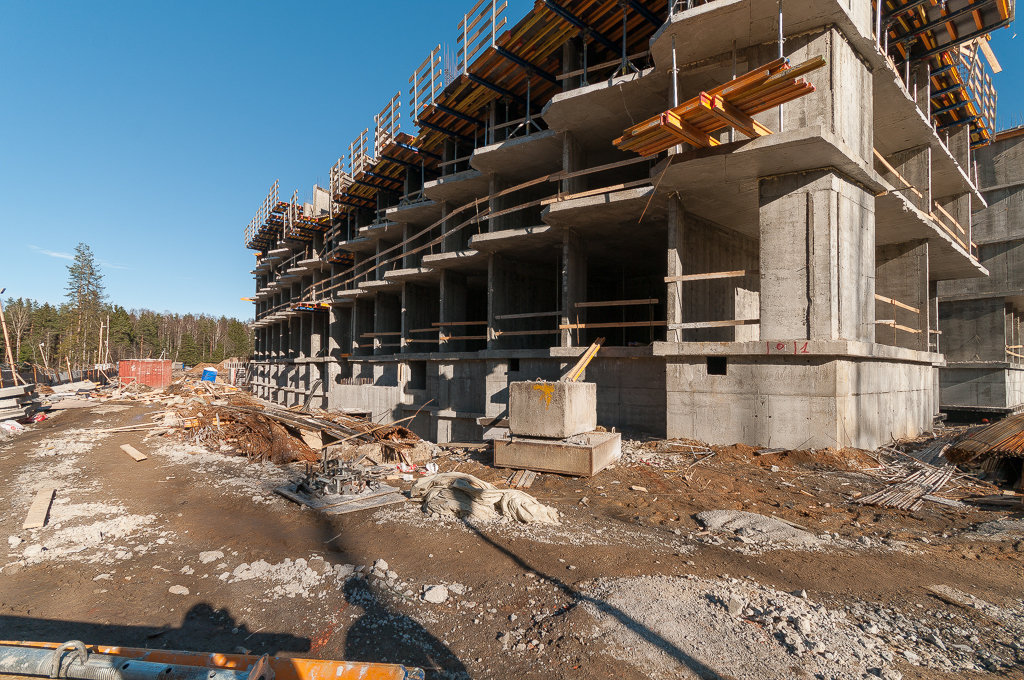

Секция – Д, возведены стены 5 этажа – 100%.
Секция – Е, заканчивается возведение стен 4 этажи.
Секция – Ж, возведены стены 5 этажа - 40%.
Полностью выполнено утепление стен цоколя секций – А. Б, В, Г, Д,
частично секции – Е.
Началось устройство кирпичной кладки в техническом этаже секций – А, Б, В.
2. Корпус 2: срок сдачи II квартал 2019 года (согласно Регламенту)

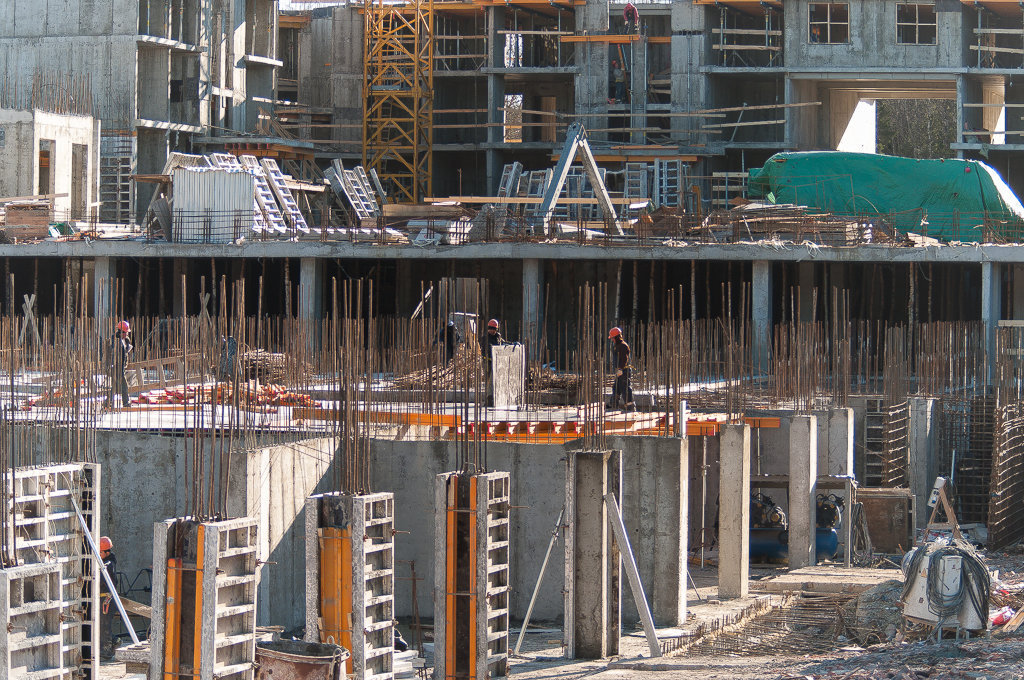

Закончены работы по устройству перекрытий (заливки) 2 уровня подвала секций – В, Г.
В секции – Ж залито перекрытие над подвалом.
Секция – А, возведены стены цокольного этаж - 65 %,
возведены стены подвала – 50%.
Секция – Ж, залиты стены первого этажа - 65 %.
Секции – Б, В, возведены стены 2 уровня подвала – 100%.

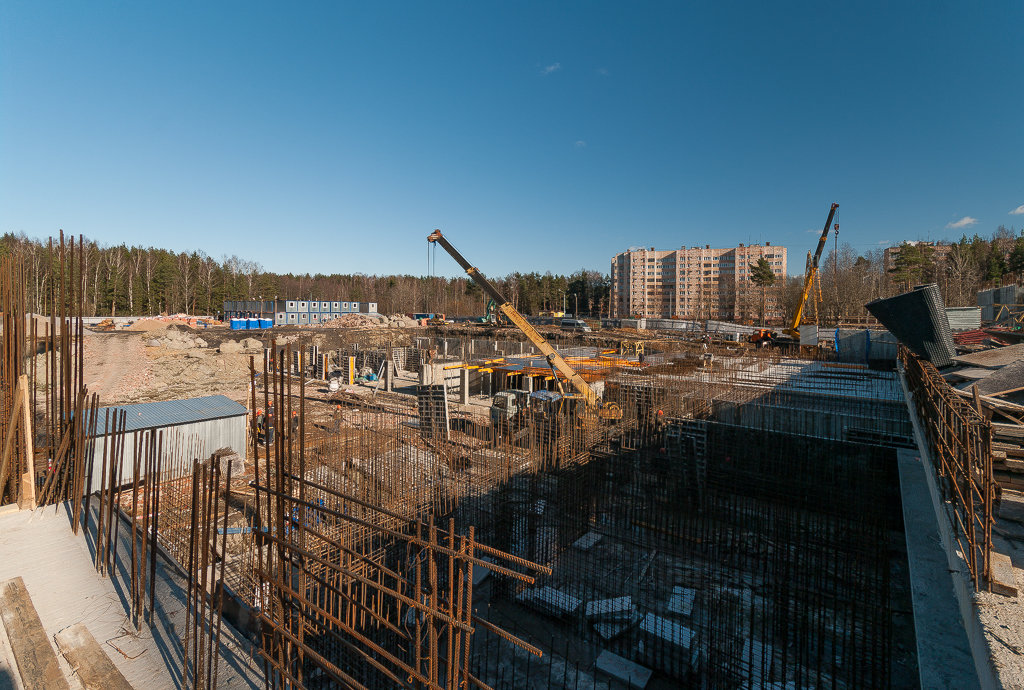

Секция – Г, устройство перекрытий над 2 уровнем подвала.
3. Корпус 3: срок сдачи IV квартал 2019 года (согласно Регламенту)

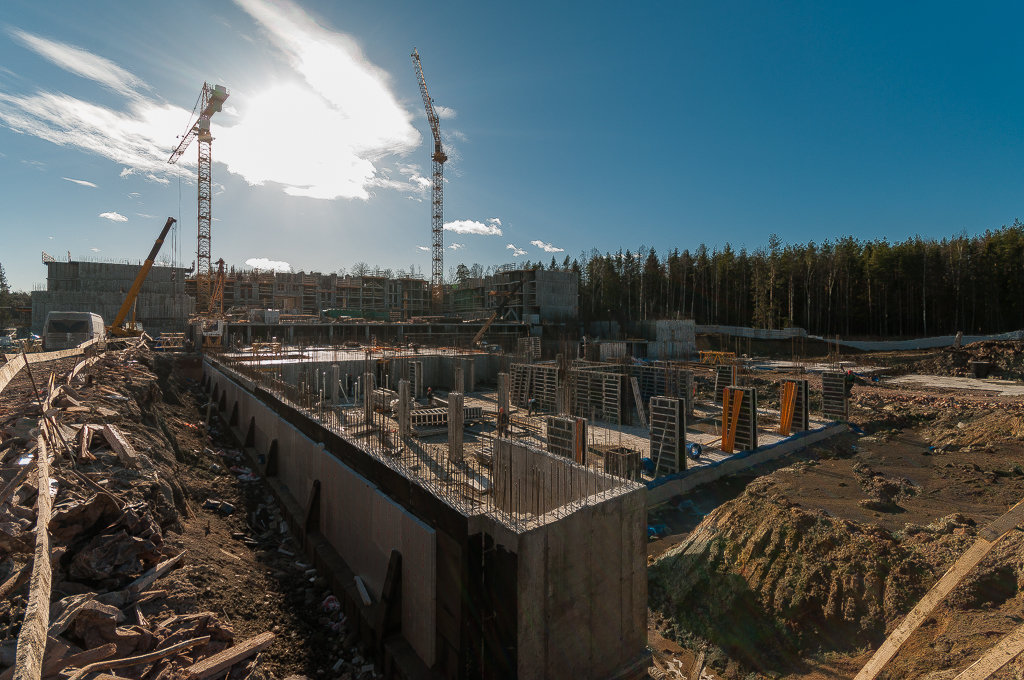

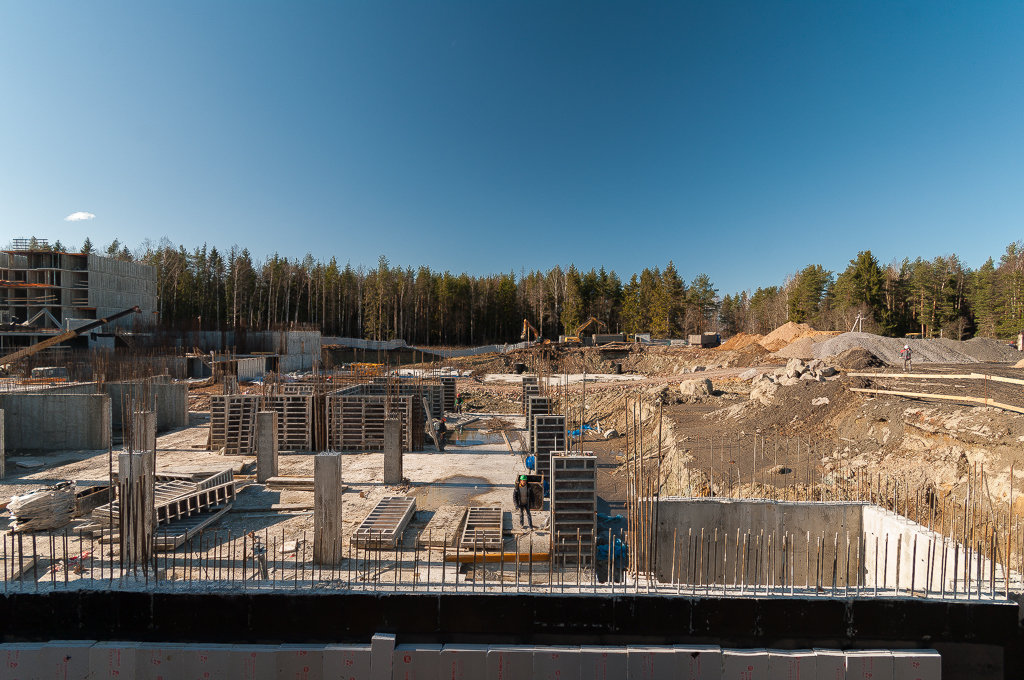

Продолжается устройство стен и колонн подземной автостоянки «№ 2.

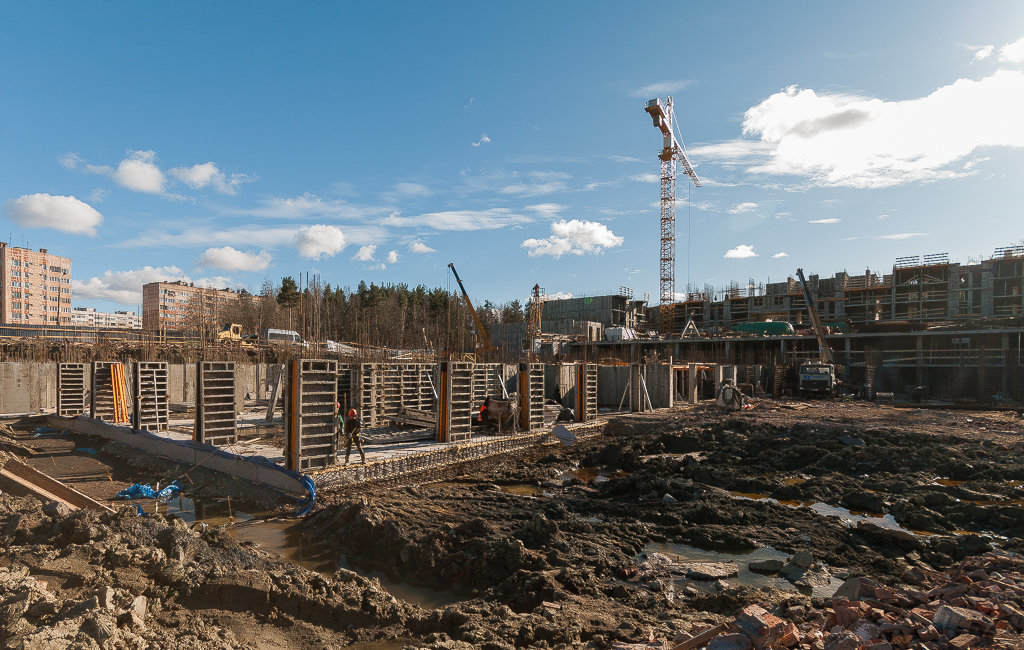

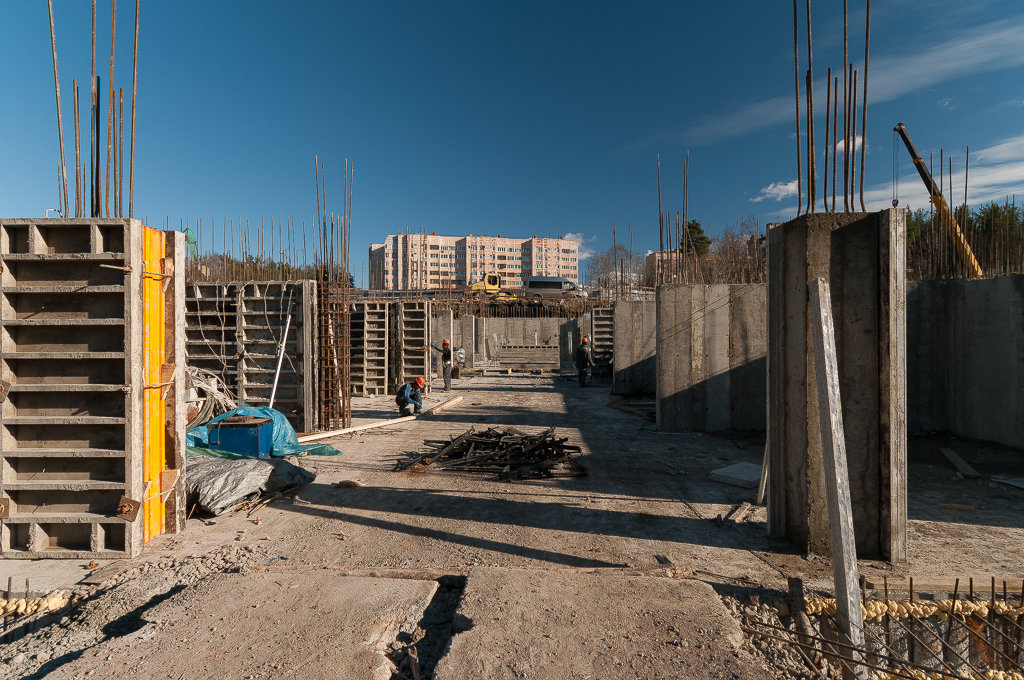

Закончена разработка котлована секций – Б, В, Г, Д.

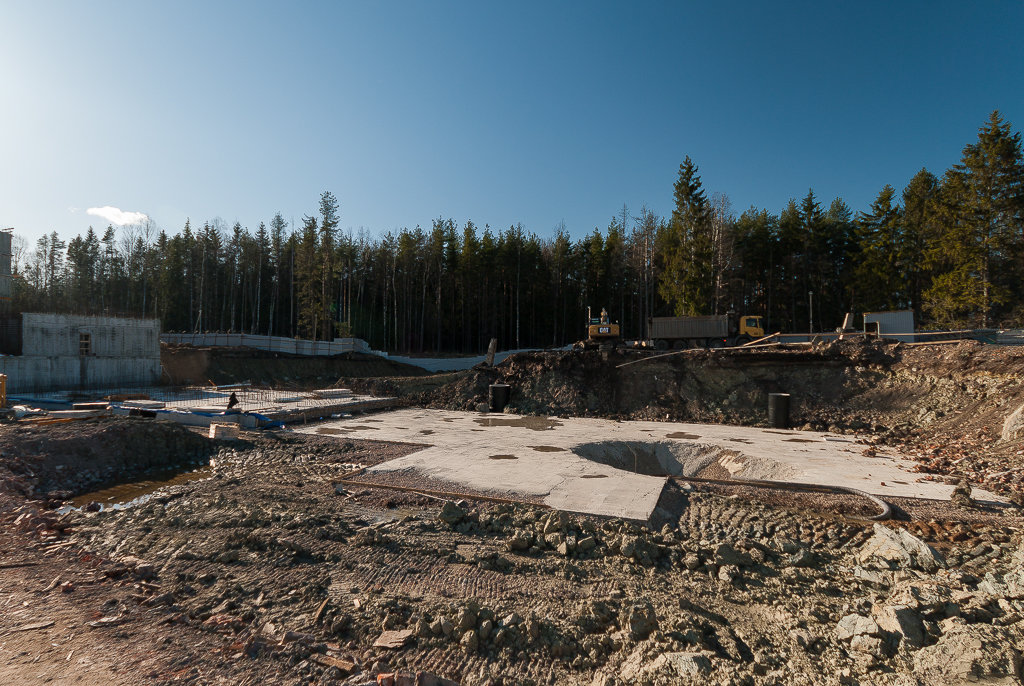

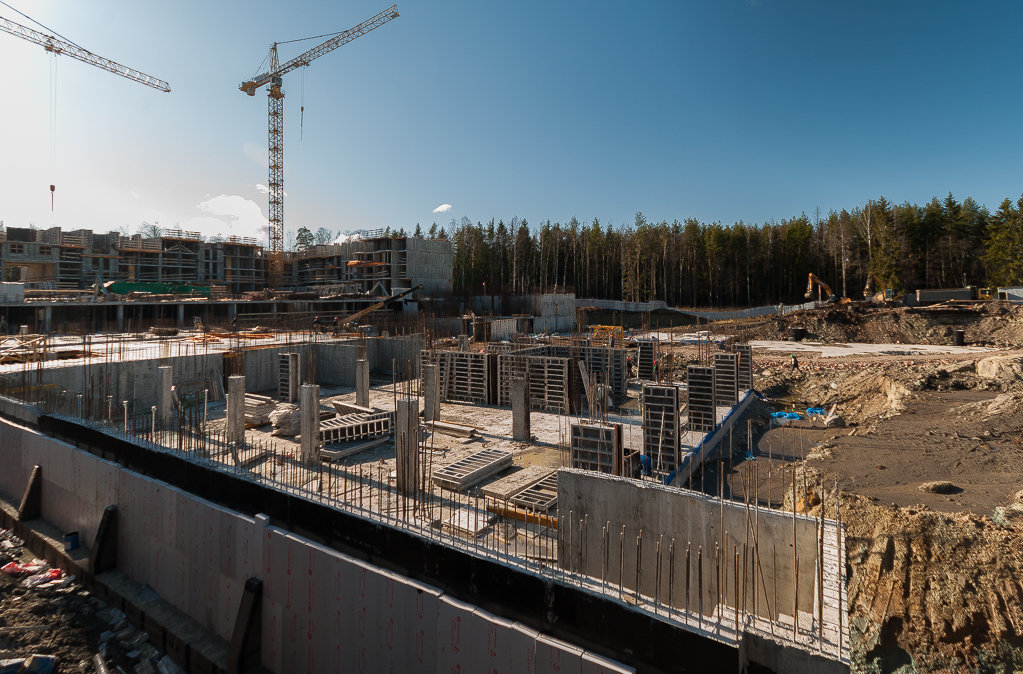

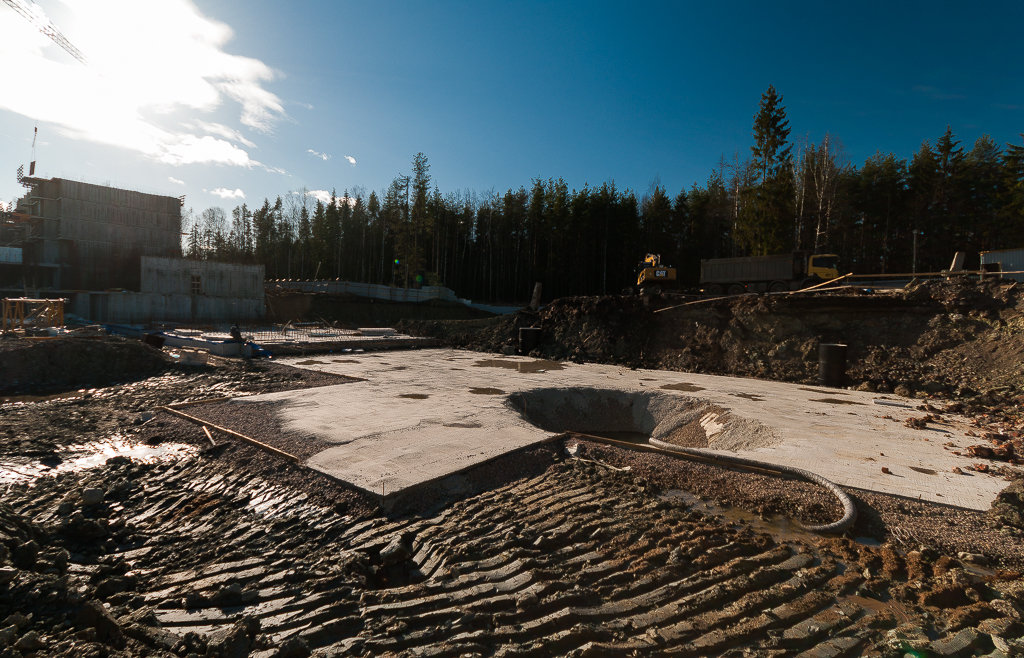

Полностью залита фундаментная плита паркинга № 2.

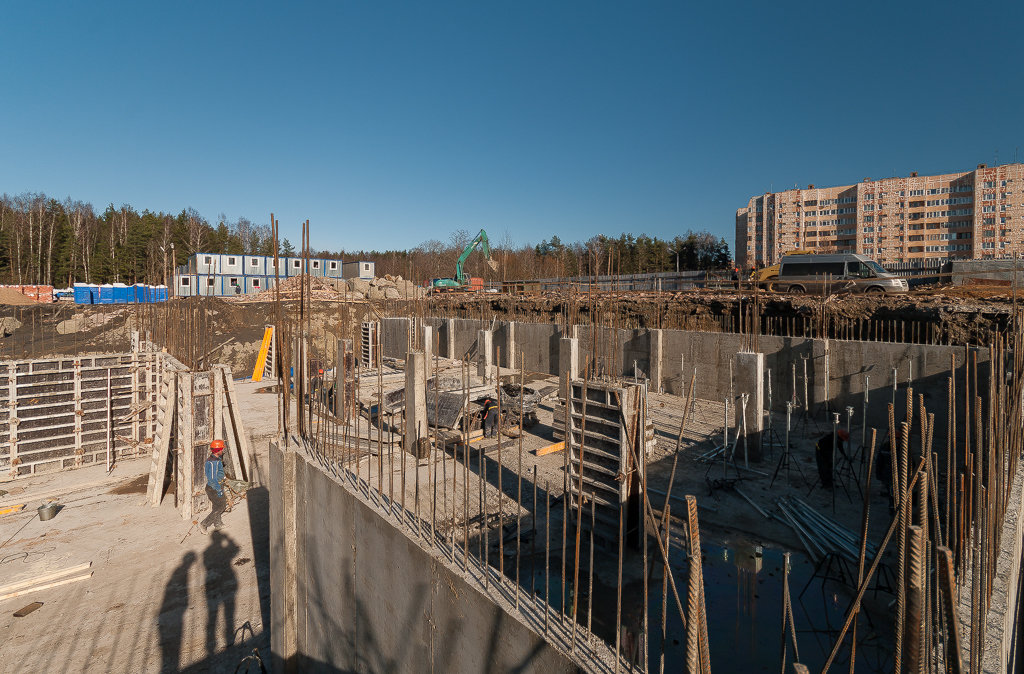

Секция – А, полностью залита фундаментная плита.
Секция – Б, устройство бетонного основания под фундамент.
Устройство основания под фундамент главного въездного пандуса подземного паркинга.

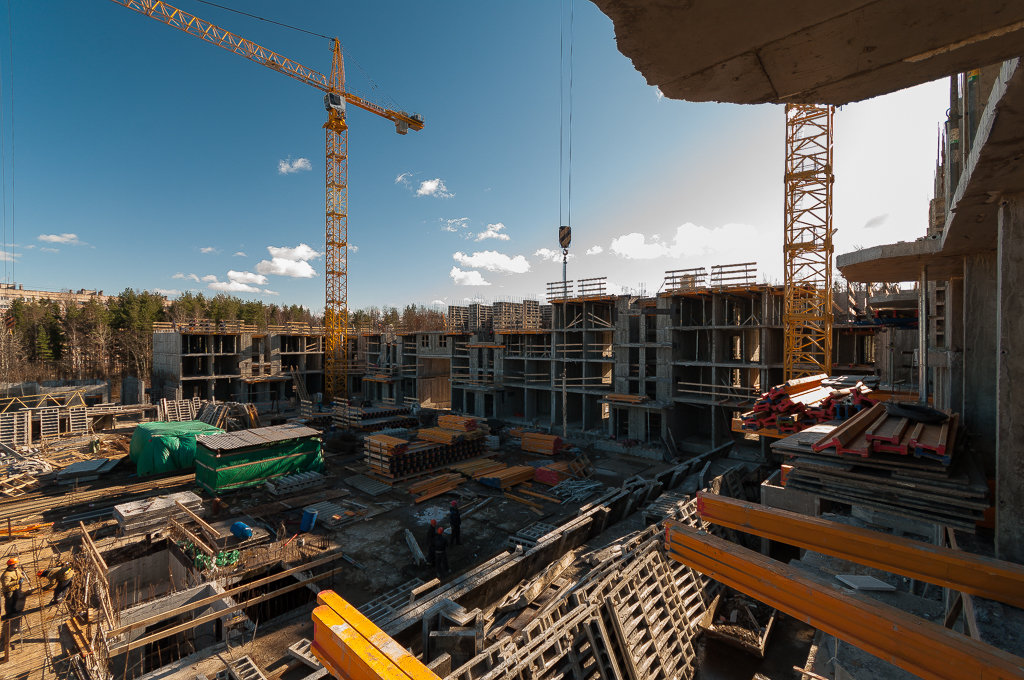

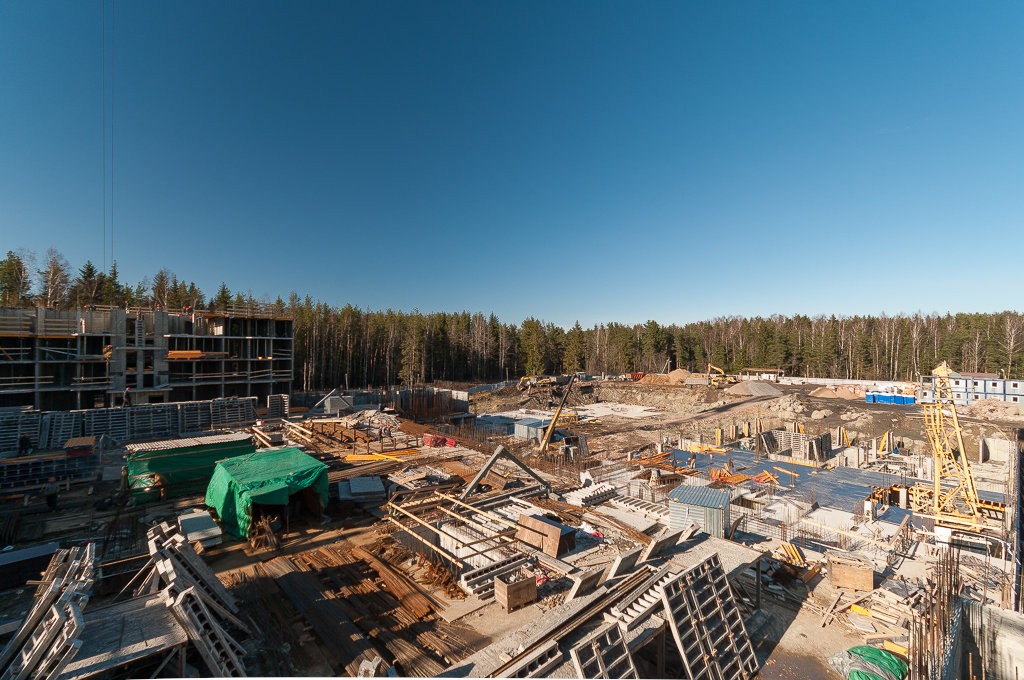

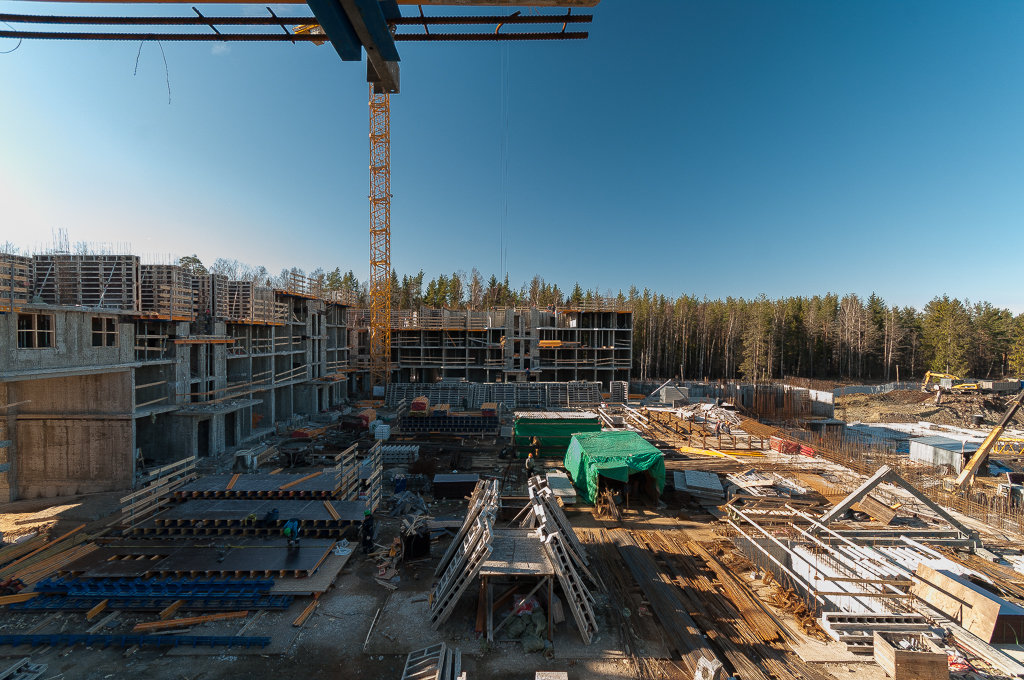

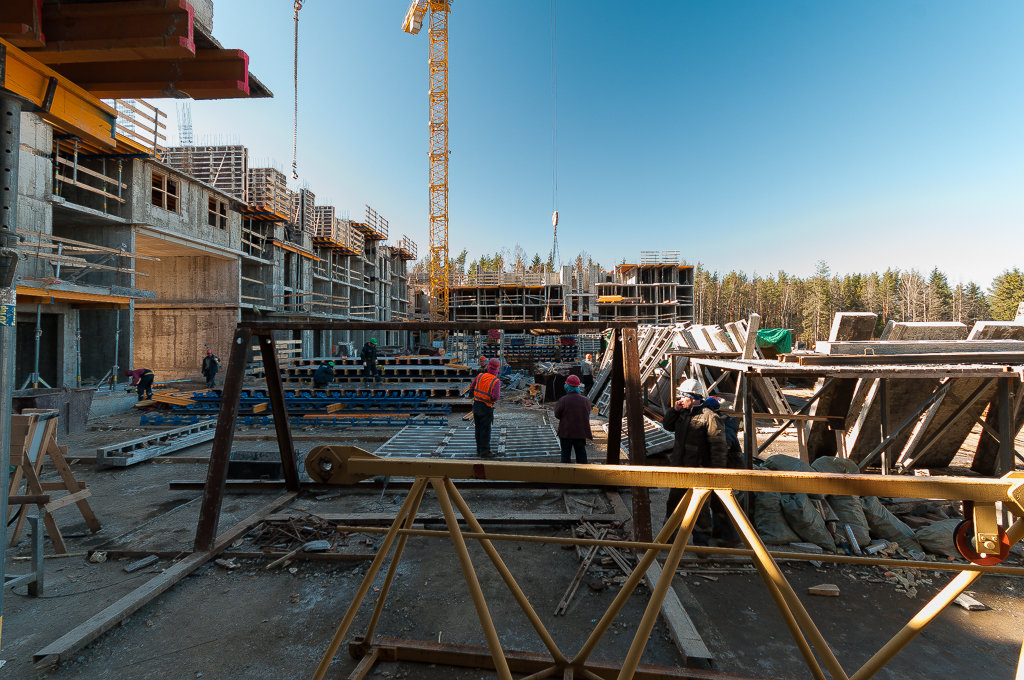

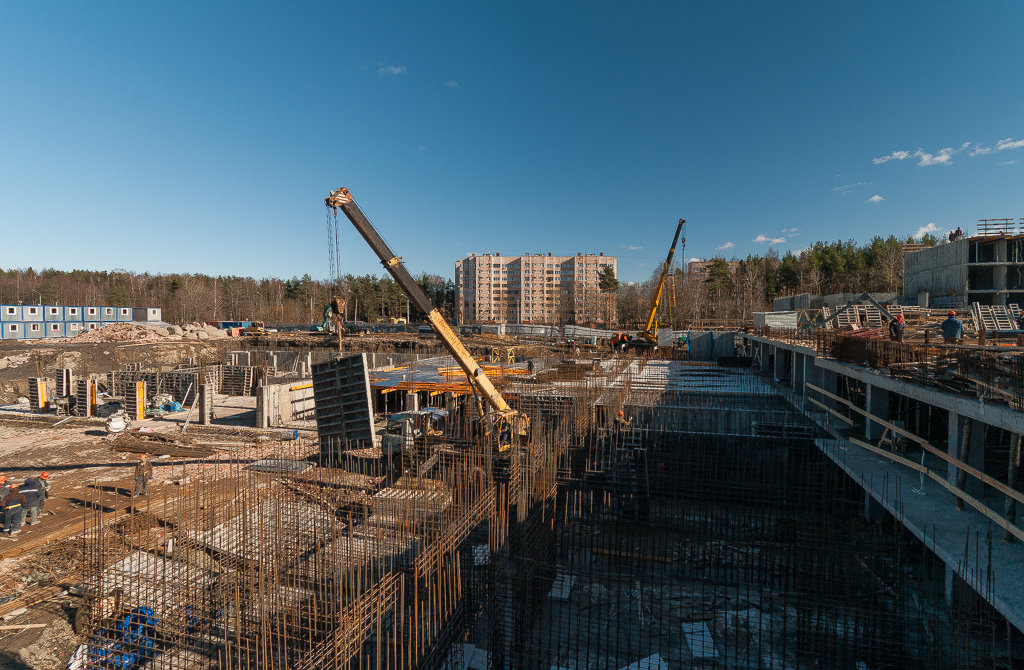

4. Работают 3 башенных крана, кран РДК.
5. В отчетный период происходил завоз строительных материалов: опалубка, песок, щебень, арматура, утеплитель, гидроизоляция оклеичная, бетон, балки БИМ, бакелитовая фанера, лестничные марши, вентиляционные шахты, кирпич, мин.вата, пенополистирол и складирование на территории внутреннего двора.
6. Земляные работы: закончен вывоз грунта из разрабатываемого котлована
корпуса № 3.
Паркинг № 2

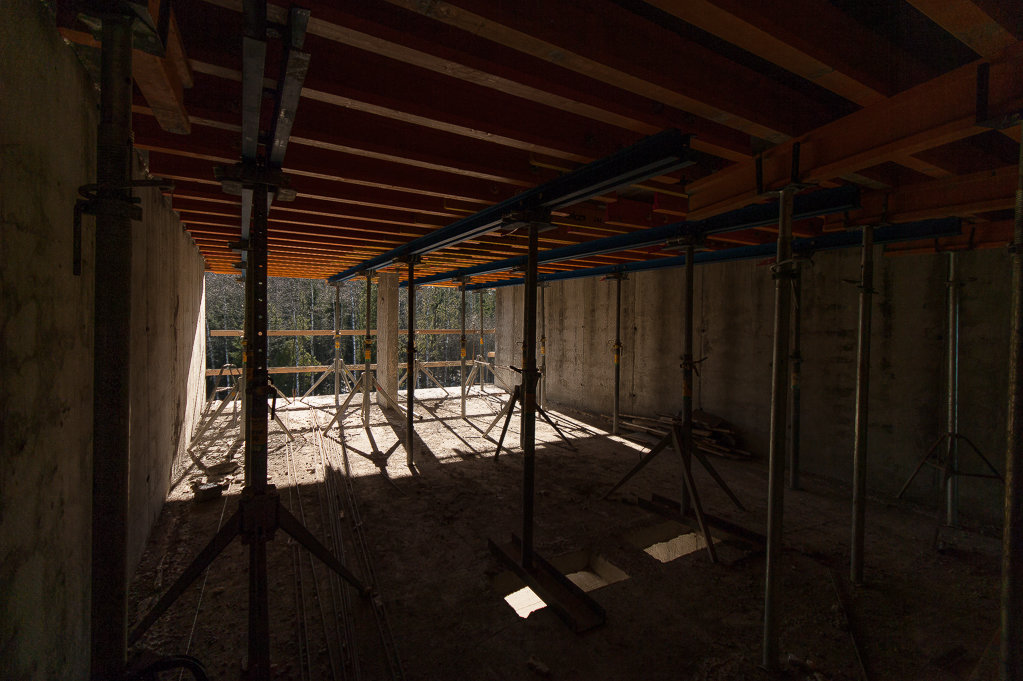

Устройство перекрытий над 2 уровнем паркинга.
Закончено утепление стен паркинга.
Закончен монтаж 3 башенного крана.
