20 Октября 2016
Уважаемые Дольщики!
По объекту ЖК ЛомоносовЪ

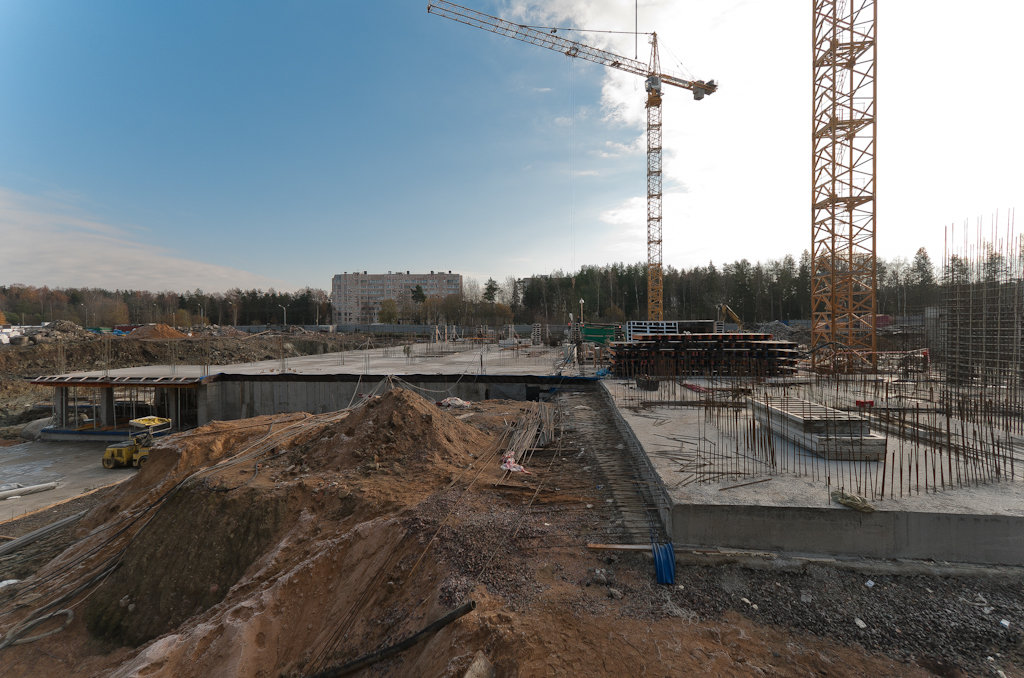

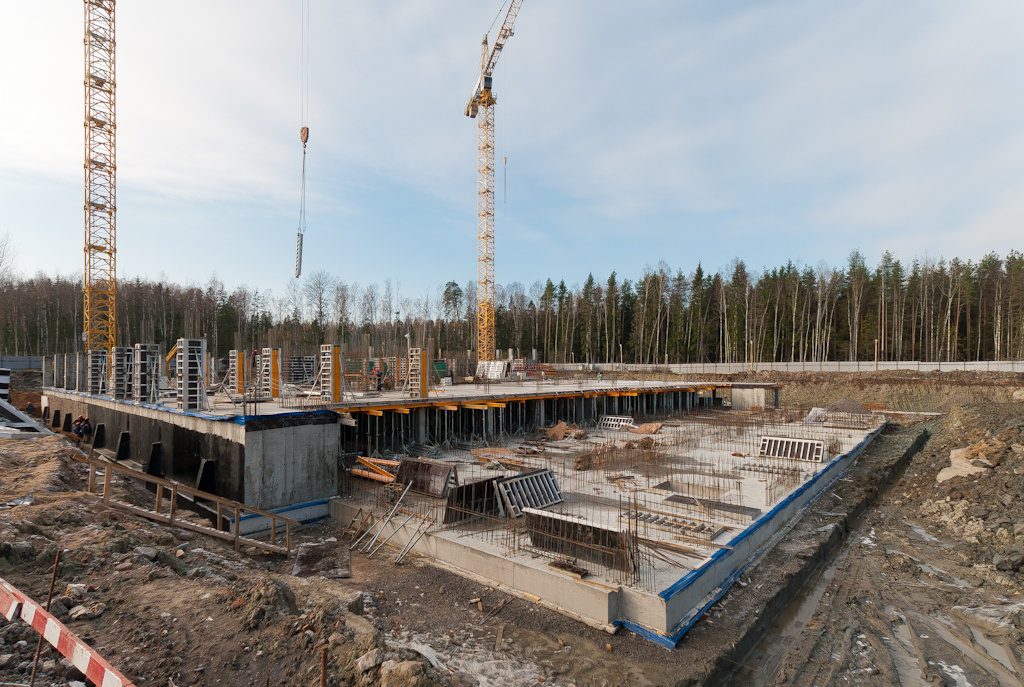

1. Продолжается устройство фундаментной плиты корпуса № 1. Начаты работы по бетонированию и армированию секции Е корпуса №1.

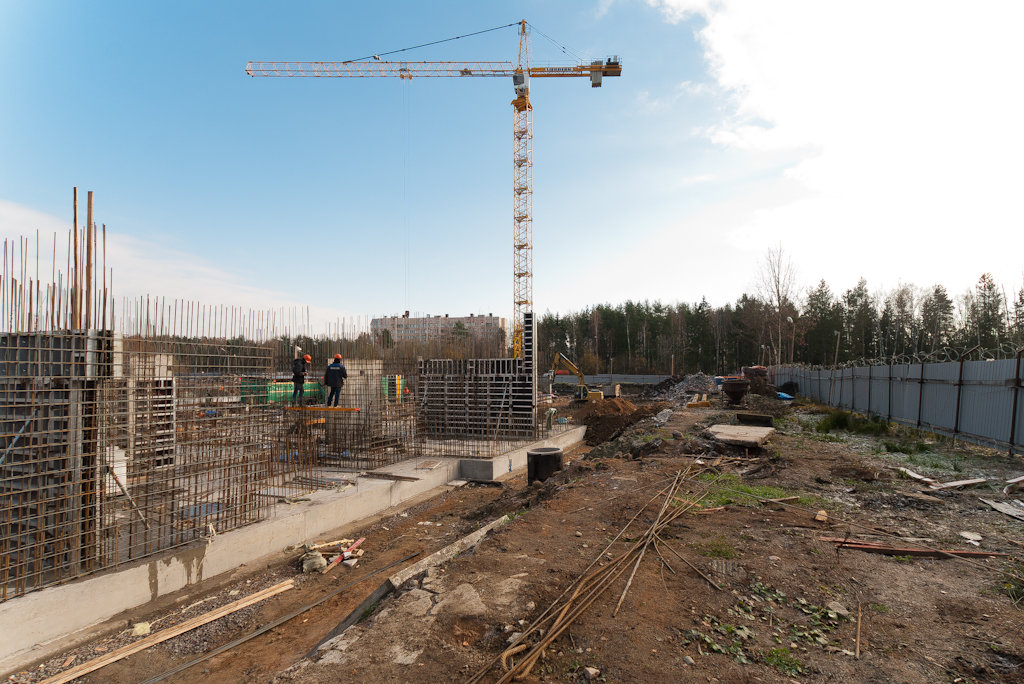

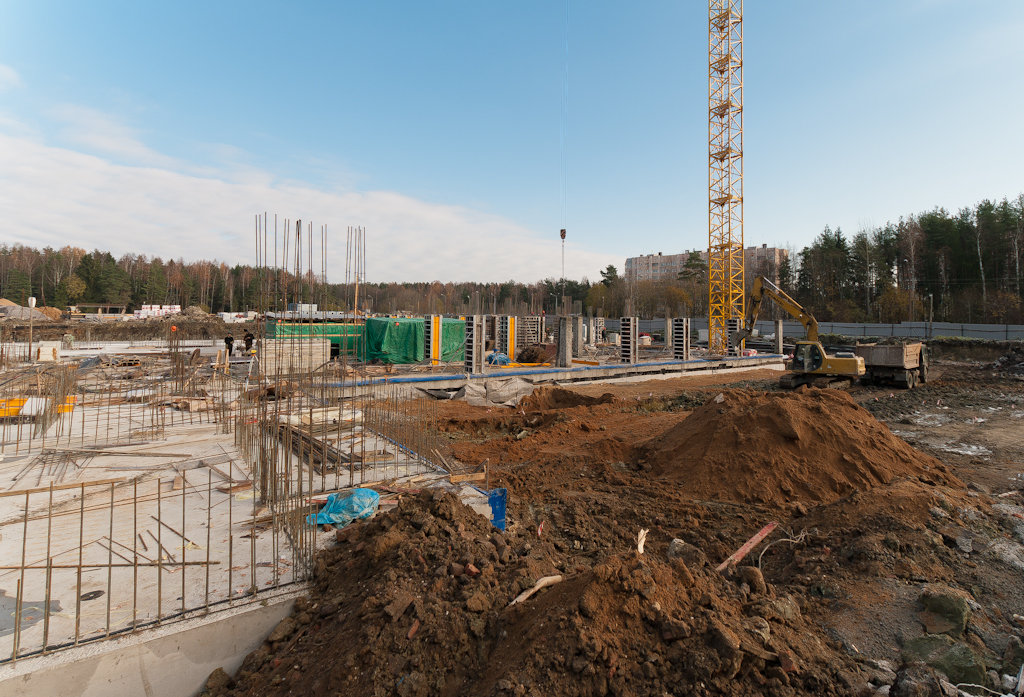

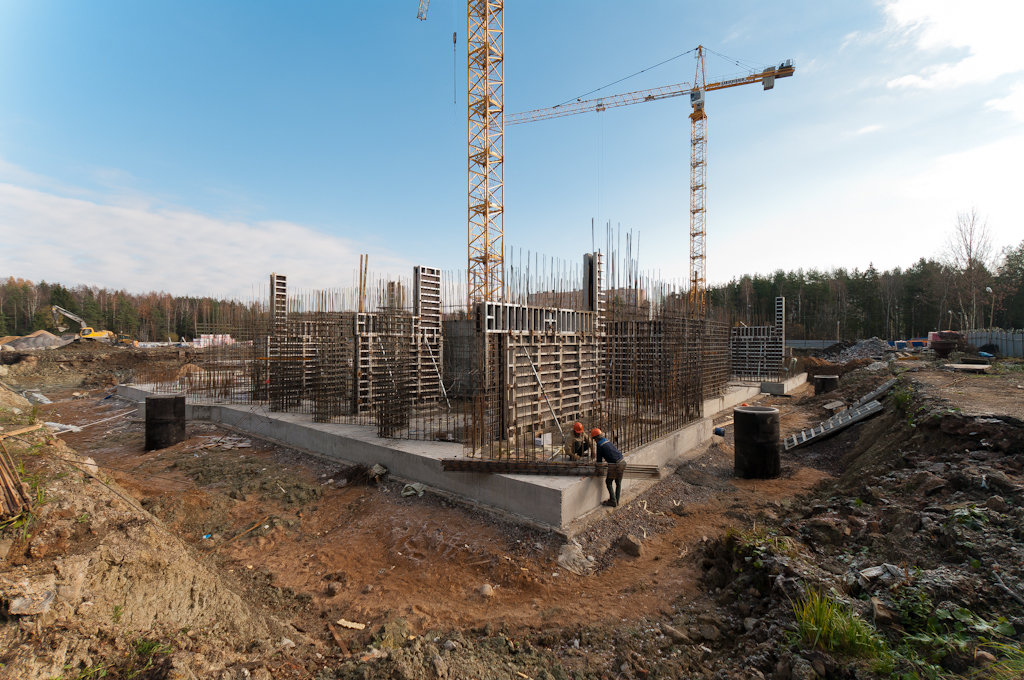

Выполнены работы по бетонированию стен и колонн 2 уровня подземной автостоянки корпуса №1. Закончены работы по надземным перекрытиям 1 уровня поземной автостоянки корпуса № 1. (срок сдачи 3 квартал 2018 года - согласно Регламенту)

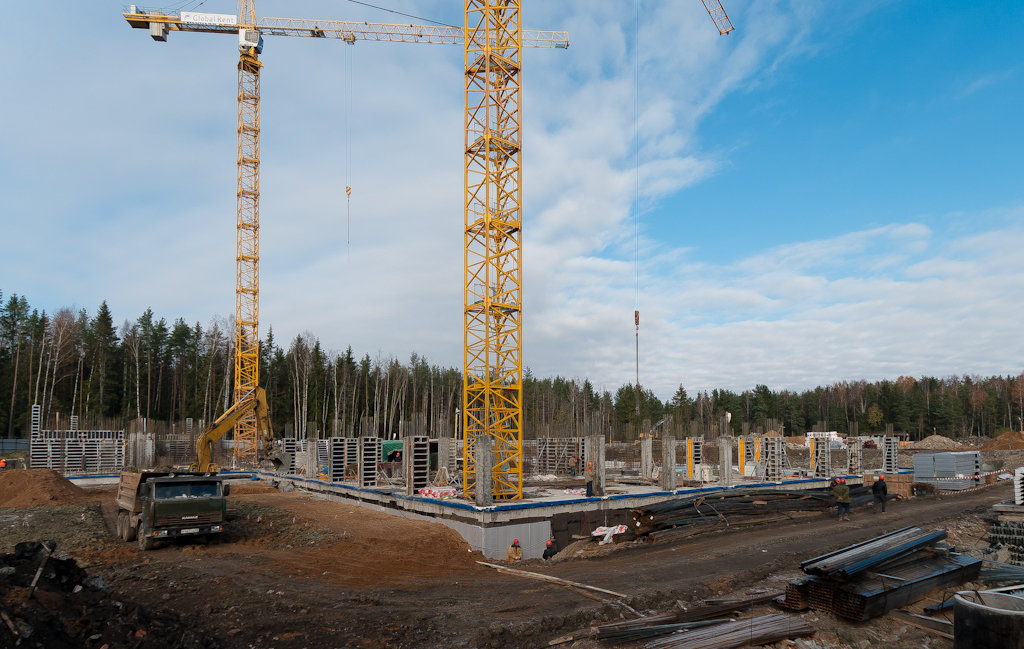

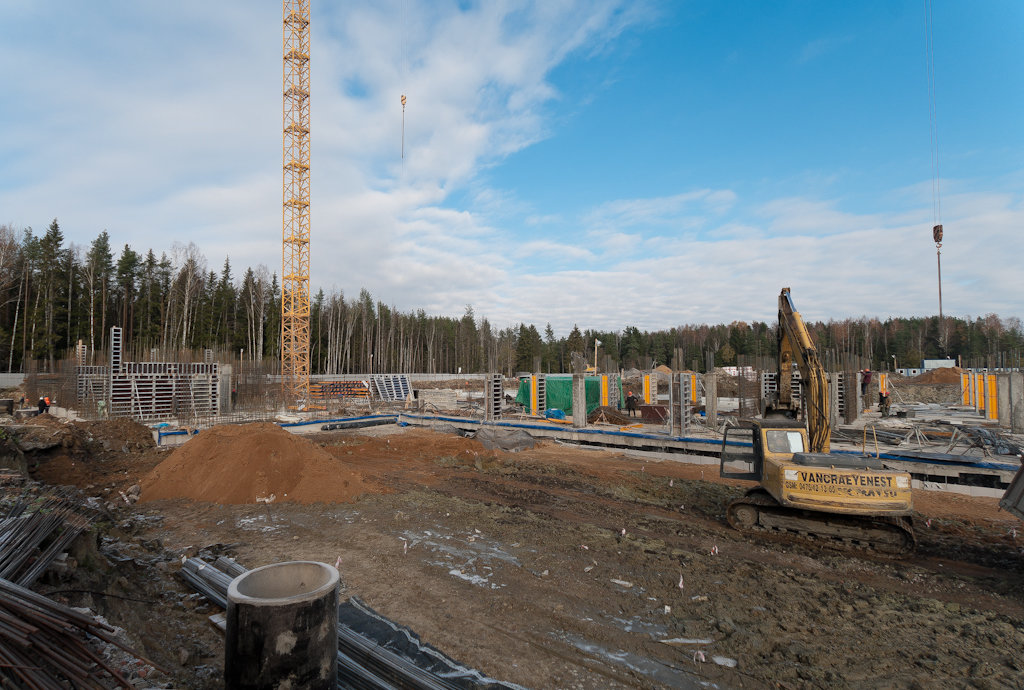

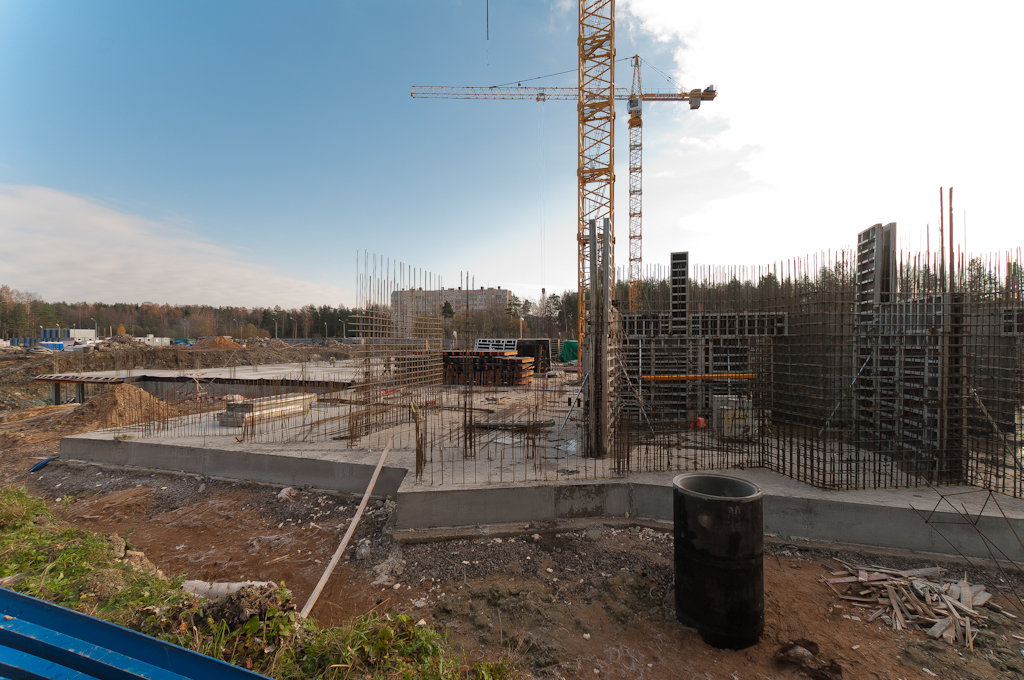

2. Продолжаются работы по устройству фундаментной плиты корпуса № 2 секции Д, Е, Ж. Продолжается армирование фундаментной плиты секции А корпуса №2. (срок сдачи 2 квартал 2019 года - согласно Регламенту)

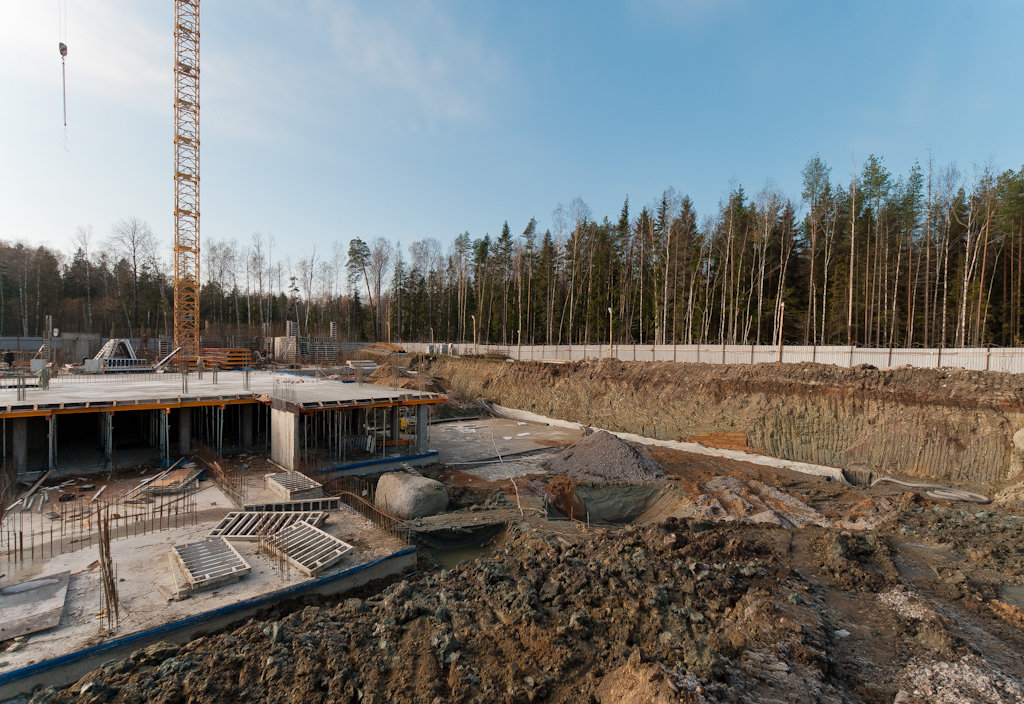

3. Продолжается гидроизоляция и обратная засыпка стен поземной автостоянки корпусов №1, №2.

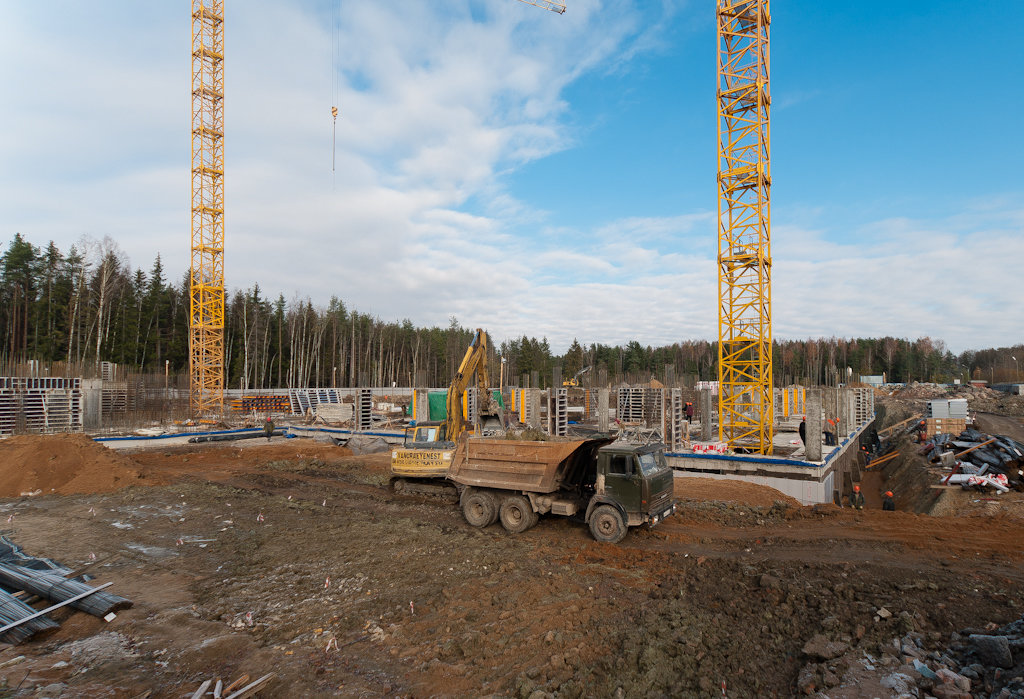

4. В отчетный период происходил завоз строительных материалов: песок, щебень, арматура, утеплитель, гидроизоляция оклеичная и их складирование на территории внутреннего двора.
