20 Мая 2017

Отчёт о ходе строительства за период с 05.05.2017 по 20.05.2017 г.

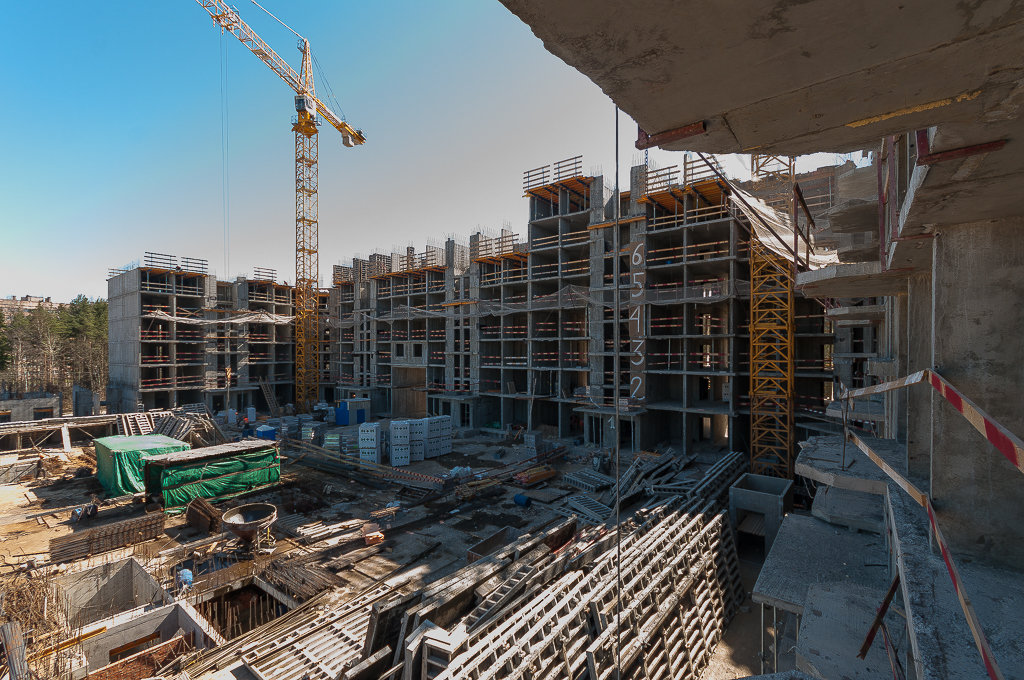

1. Корпус 1: срок сдачи III квартал 2018 года (согласно Регламенту)

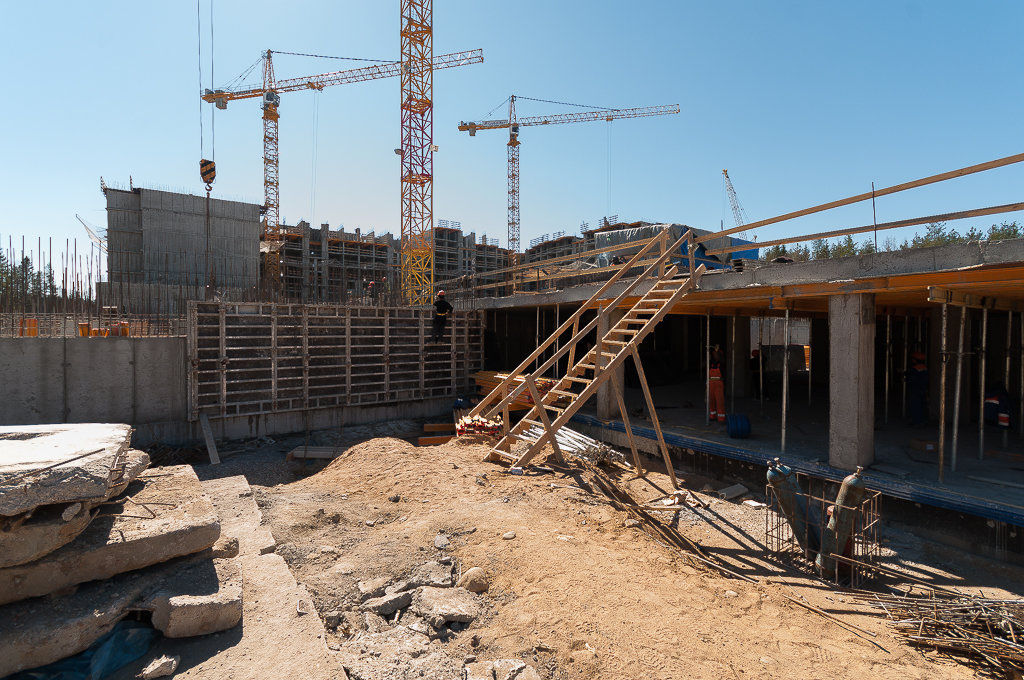

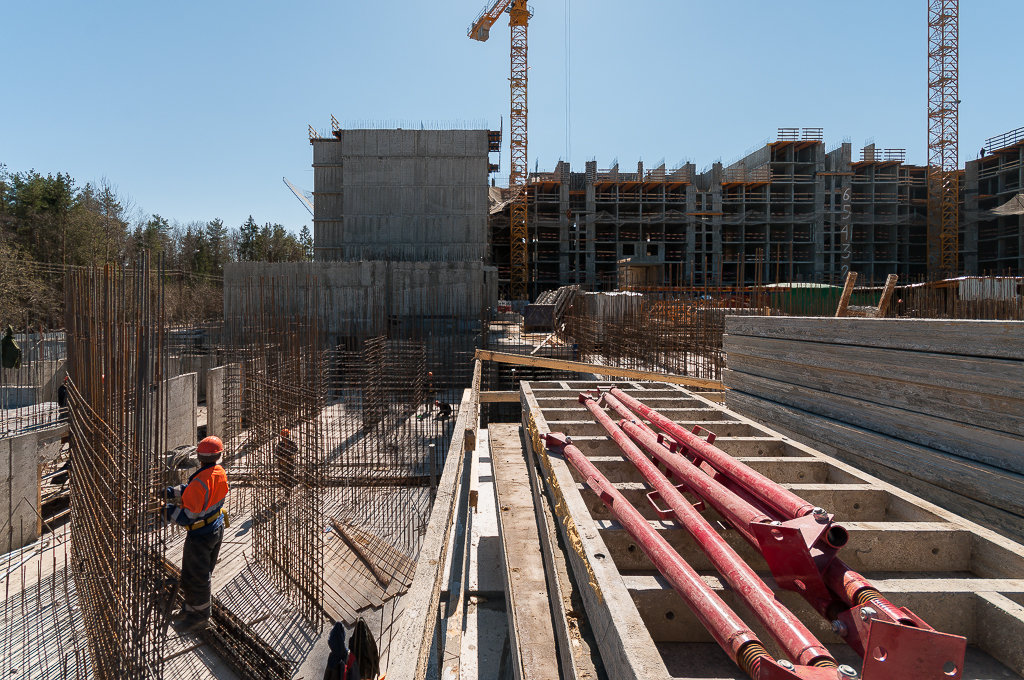

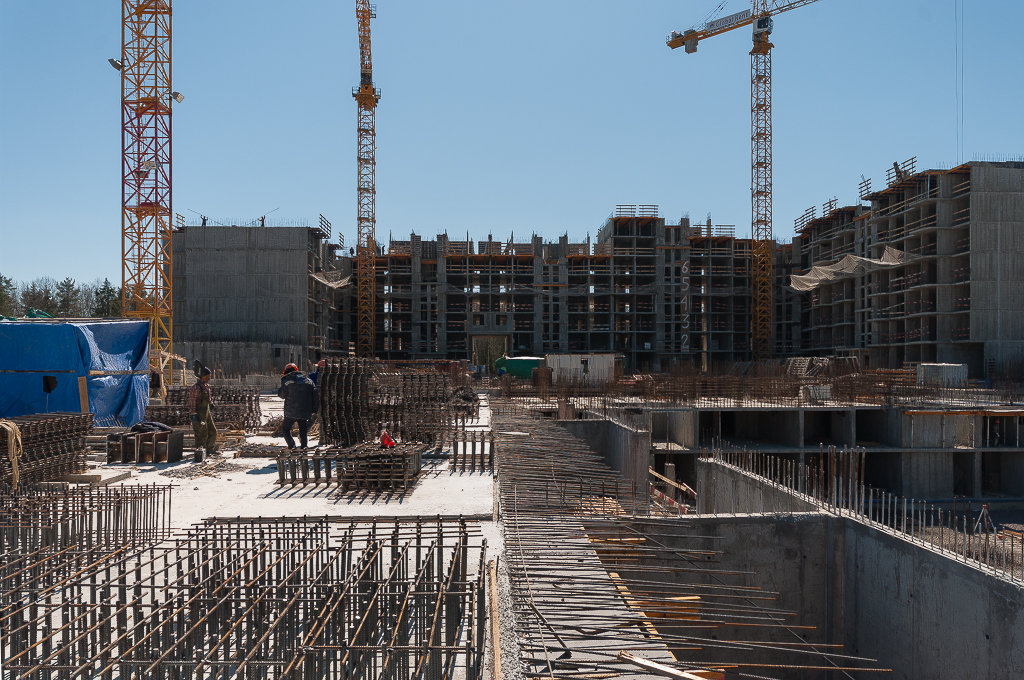

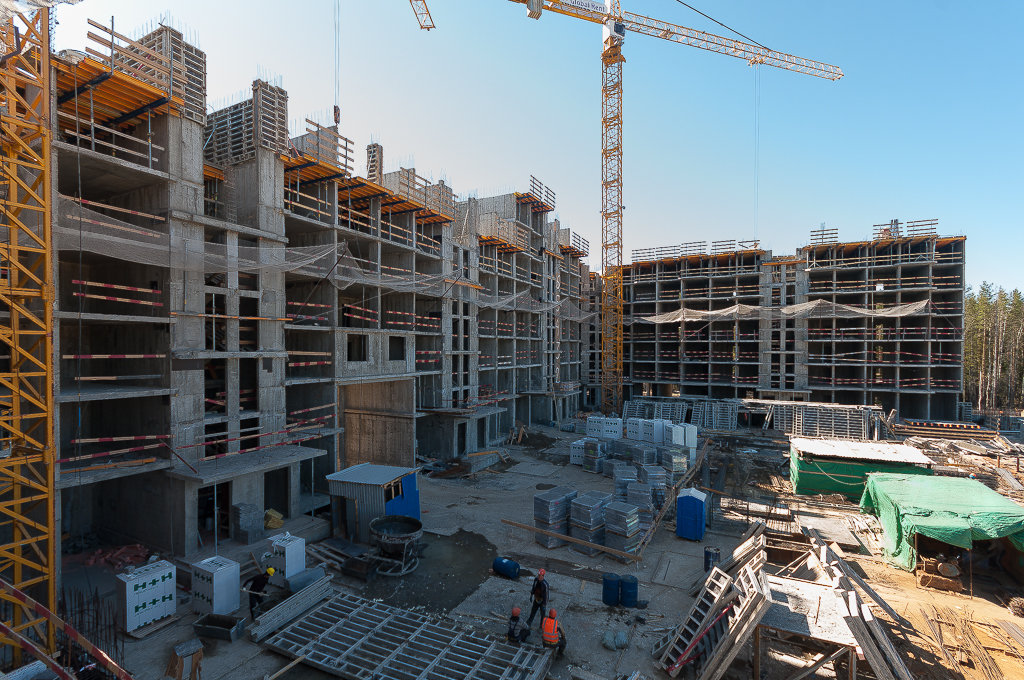

Секция – А, производится армирование плиты перекрытия над 6 этажом.
Секция – Б, возведены стены 4 этажа – 100%.
Секция – Б, возведены стены 5 этажа – 100%. Стены 6 этажа – 80%
Секция – Б, возведение стен 7 этажа – 20%.
Секция – В, производится армирование плиты перекрытия над 5 этажом.
Секция – В, возведен 5 этаж, производится армирование перекрытия на 6 этажом.
Секция – В, возведены стены 7 этажа
Секция – Г, Возведены стены 5 этажа – 100%, производится армирование плиты перекрытия над 5 этажом.
Секция – Г, возведен 6 этаж, производится армирование перекрытия над 6 этажом.
Секция – Г, возведены стены 7 этажа
Секция – Д, возведены стены 5 этажа – 100%.
Секция – Д, возведены стены 6, 7 этажей, производится армирование перекрытия над 7 этажом.
Секция – Д, возведение стен 8-го этажа
Секция – Е, заканчивается возведение стен 5 этажа.
Секция – Е, возведены стены 5, 6 этажей – 100%. Производится армирование стен 7 этажа.
Секция – Е, армирование плиты перекрытия над 7 этажом
Секция – Ж,  возведены стены 6 этажа  - 60%.
Секция – Ж, возведены стены 6 этажа – 100%, стены – 7 этажа – 70%.
Секция – Ж, возведены стены 7этажа 100%
Полностью выполнено утепление стен цоколя секций – А. Б, В, Г, Д, частично секции – Е.

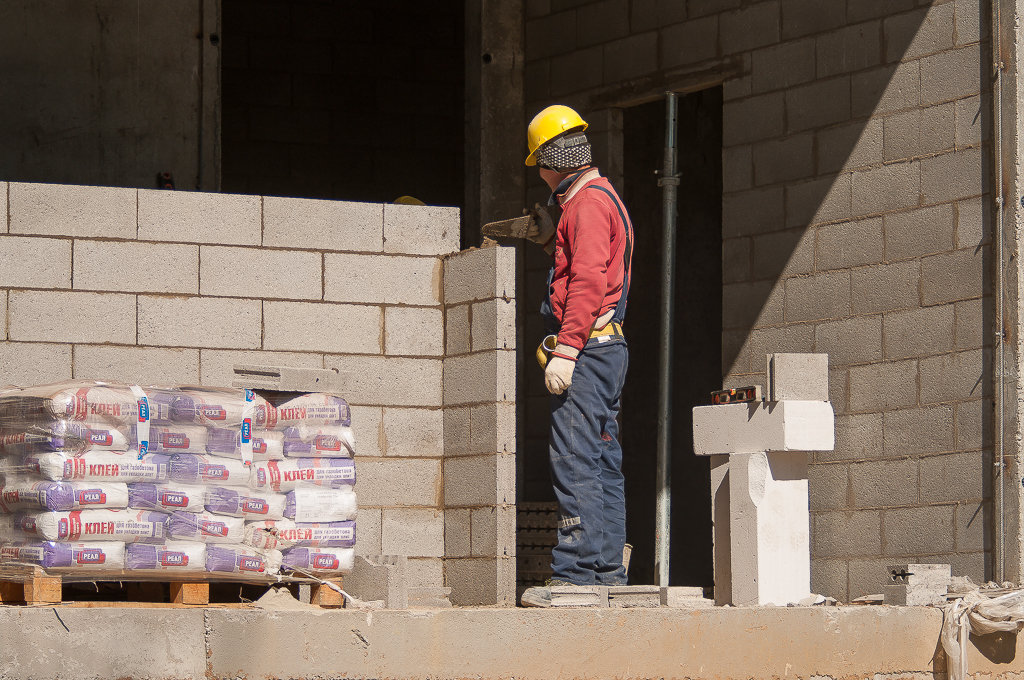

Продолжается устройство кирпичной кладки в техническом этаже секций – А, Б, В.
Кладка подвала всех секций, а также кладки паркинга первой очереди – закончена.
Началась затарка  кирпича на этажи.
Ведутся  работы по устройству кладки 1,2 этажа.

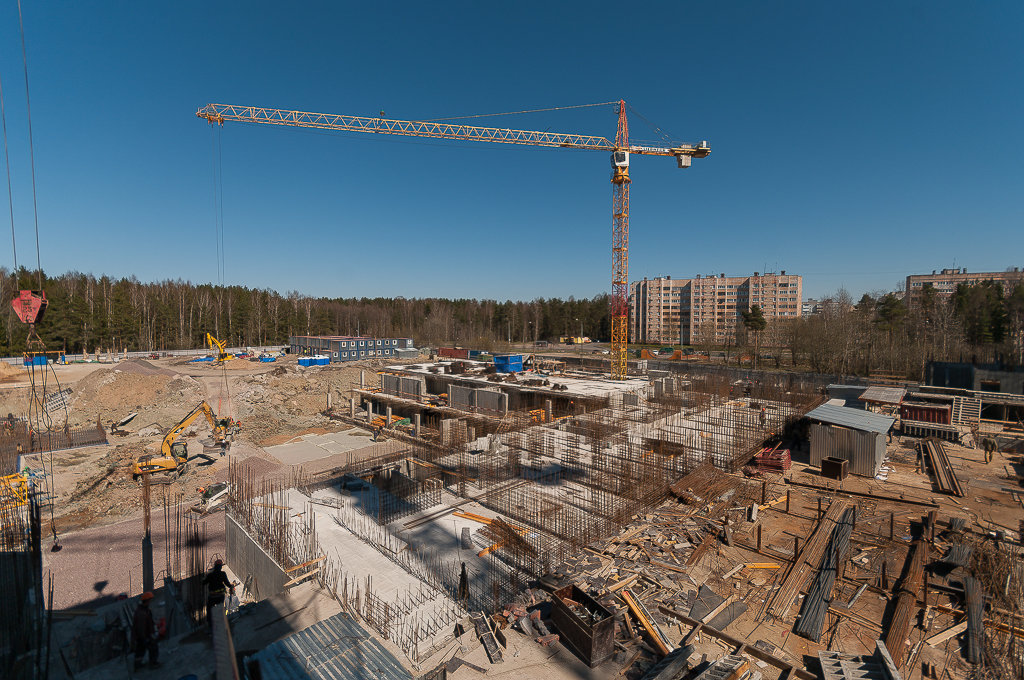

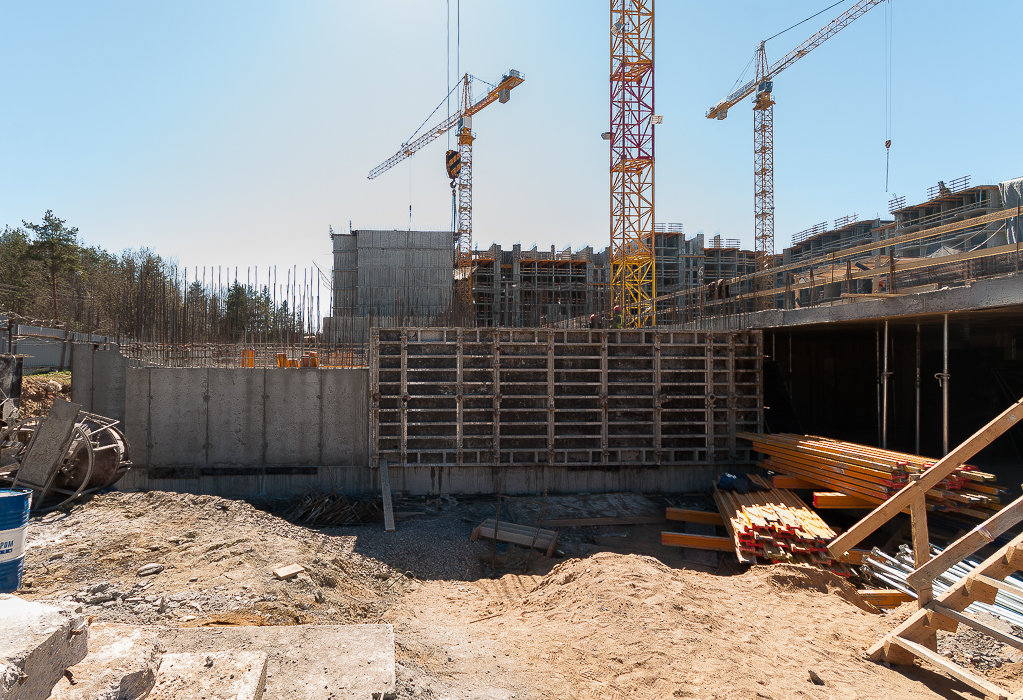

2. Корпус 2: срок сдачи II квартал 2019 года (согласно Регламенту)
Секция – А, возведены стены   цокольного этаж - 80 %, возведены стены подвала – 50%.
Секция – А, возведены стены 1 уровня – 90%.
Секция – Б, возведены стены 1 уровня – 80%.
Секции – В, Г, производится армирования стен цокольного этажа.

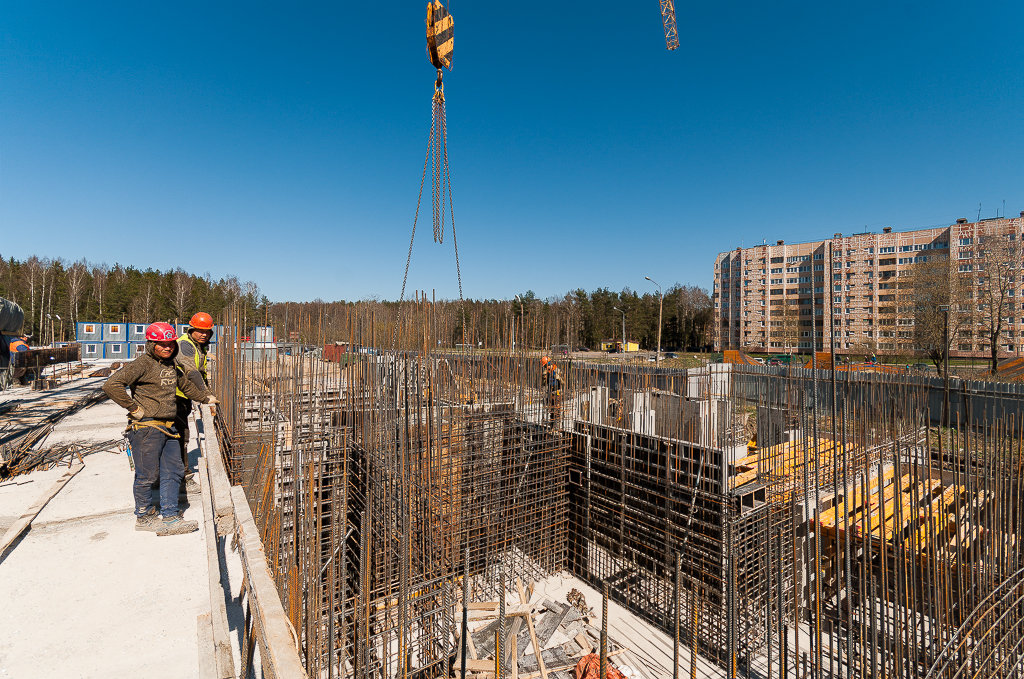

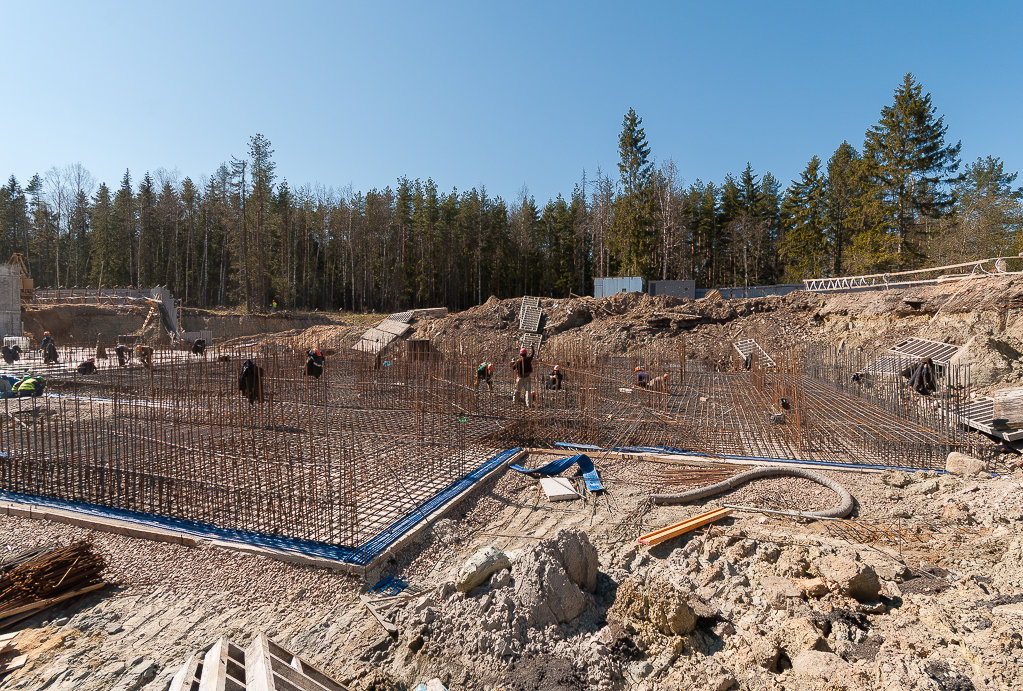

Секции – Д, Е, готовность фундамента – 100%, производится армирование стен подвала.
Секции – Д, Е армирование и заливка плит перекрытия подвала, устройство стен подвала 50%
Секция – Ж, залиты стены первого этажа -  100 %.
Секция – Ж, монтаж опалубки перекрытия над 1 этажом
Секции – Б, В, возведены стены 2 уровня подвала – 100%.
Секция – Г, устройство перекрытий над 2 уровнем подвала закончено.

Паркинг № 2
Устройство перекрытий над 2 уровнем паркинга.
Закончено утепление стен паркинга. И выполнена обратная засыпка с послойным уплотнением.
Закончен монтаж 3 башенного крана.
Стены 1 уровня (в осях Ас – Нс/9с-17с), производится покрытие и армирование.
Окончено устройство плиты покрытия паркинга второй очереди (1/3)

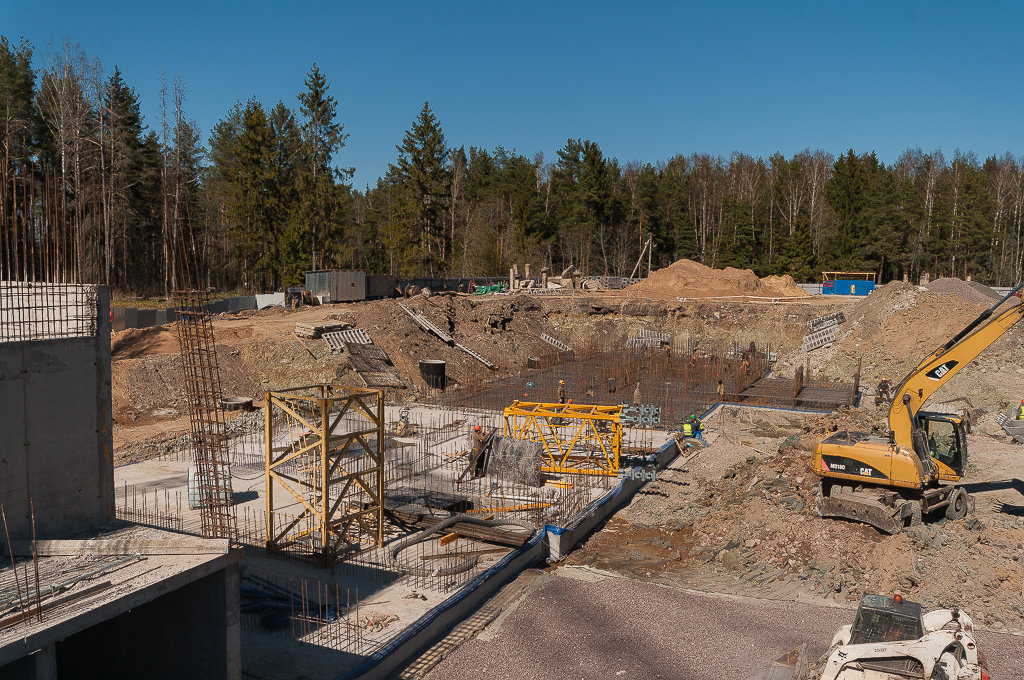

Начало работ по подготовке основания  второй половины фундамента.
Начало работ по армированию второй половины фундамента.

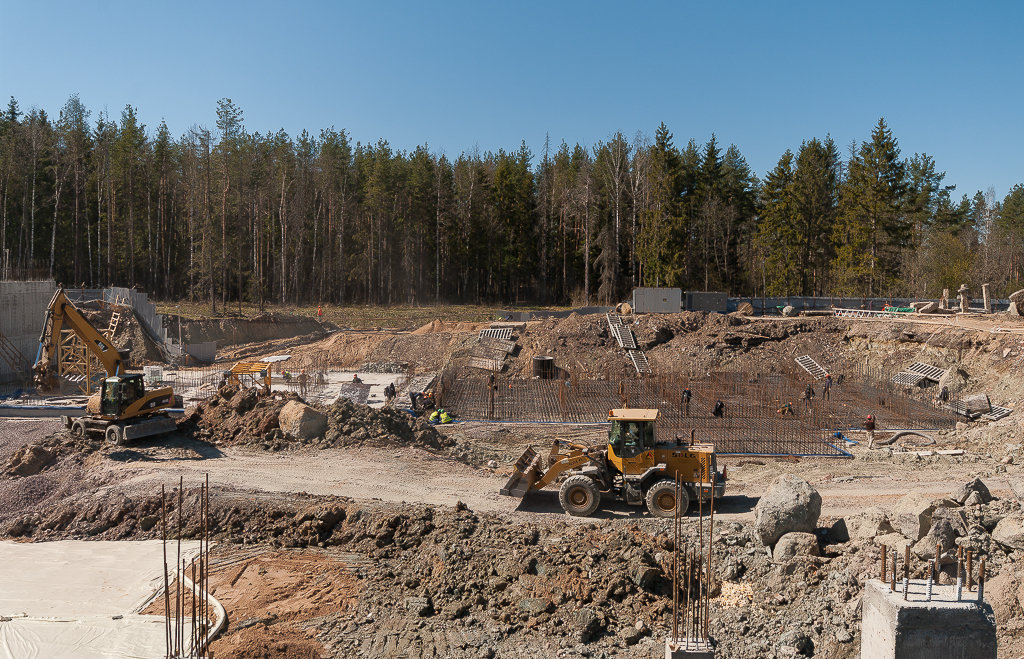

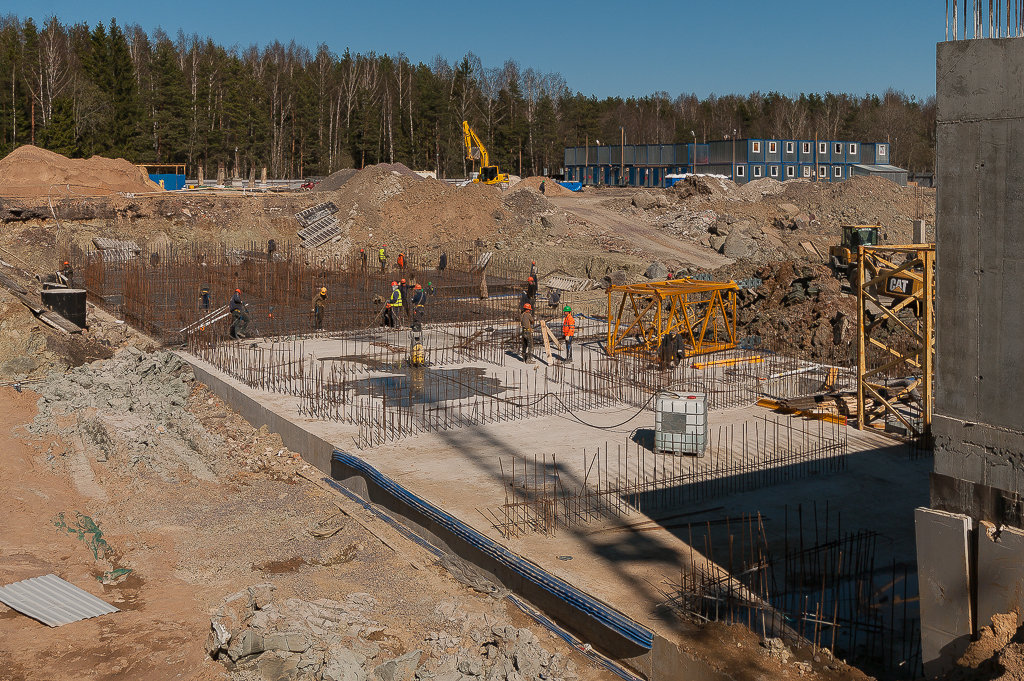

3. Корпус 3: срок сдачи  IV квартал 2019 года (согласно Регламенту)

Закончена подготовка подбетонного основания А,Б.
Закончена подготовка подкранового приямка в паркинге № 2.

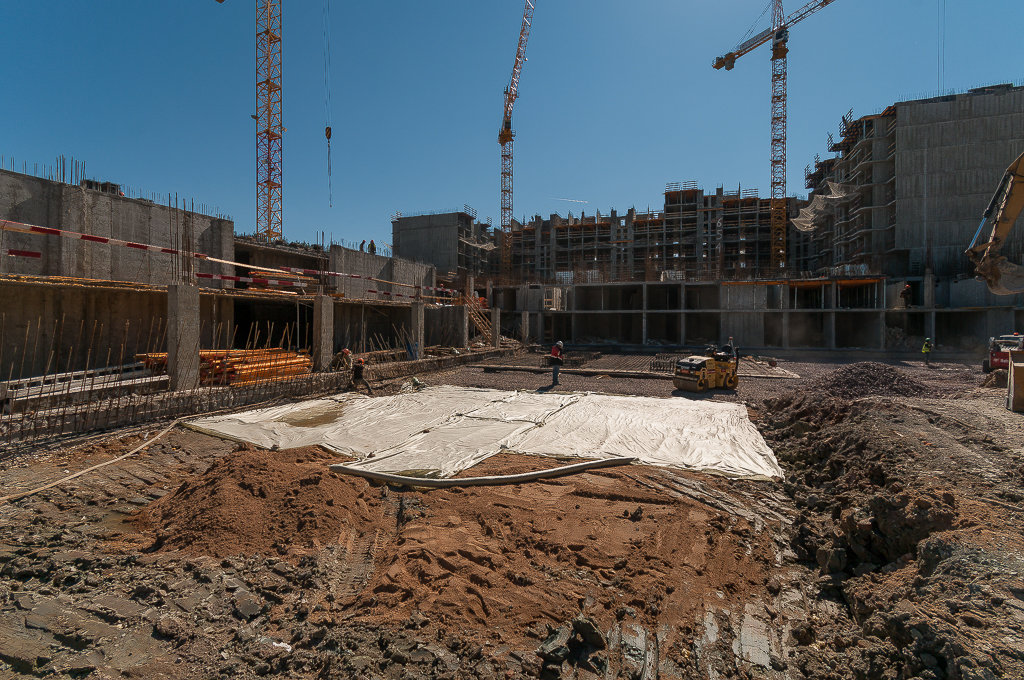

Закончено  устройство подбетонного основания и Армирования Фундаментной плиты между 2 и 3 корпусами.
Закончена разработка котлована и устройство подбетонного основания
секции – А  3 корпус.
Смонтированы подкрановые анкера.
Продолжается устройство стен и колонн подземной автостоянки № 2 первого уровня.
Закончена разработка котлована секций – Б.

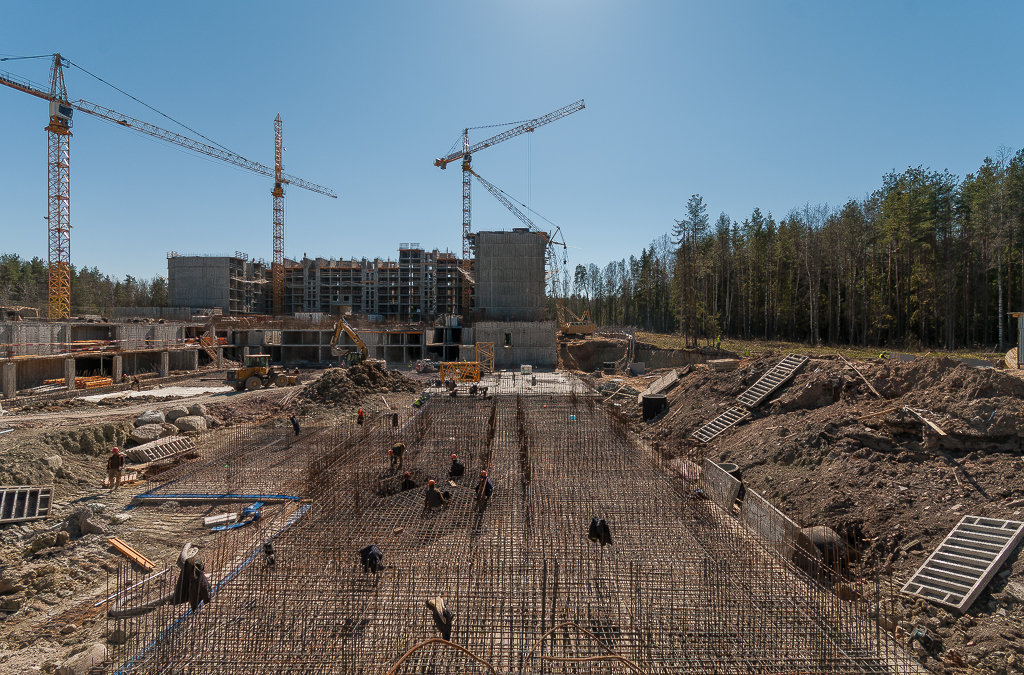

Полностью залита фундаментная плита паркинга № 2.

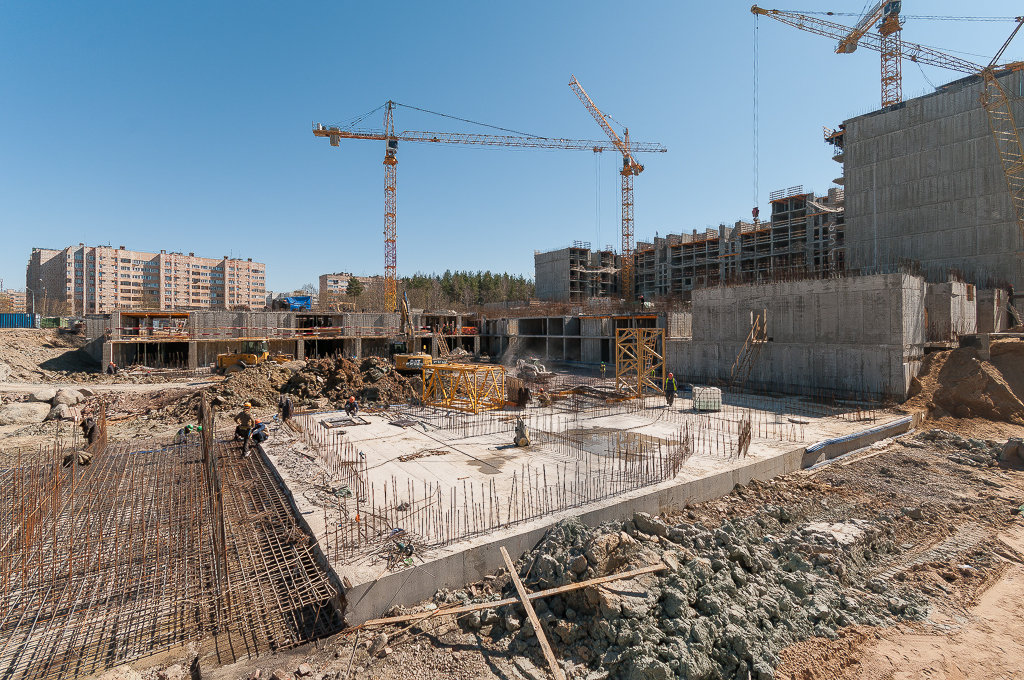

Секция – А, полностью залита фундаментная плита.
Секция – Б, устройство бетонного основания под фундамент.
Секция – Б, выполнено устройство фундамента
Устройство основания под фундамент главного въездного пандуса подземного паркинга - продолжается.
Секция – А, полностью готова фундаментная плита.

Работают 3 башенных крана, кран РДК. В отчетный период происходил завоз строительных материалов: опалубка, песок, щебень, арматура, утеплитель, гидроизоляция оклеичная, бетон, балки БИМ, бакелитовая фанера, лестничные марши, вентиляционные шахты, лифтовые шахты, кирпич, мин.вата, пенополистирол и  складирование на территории внутреннего двора.

Земляные работы:
- вывоз грунта при разработке основания под фундамент секций Д, Е корпуса 2.
- вывоз грунта при разработке основания под фундамент паркинга второй очереди, секций – Ж корпуса 3.
