02 Марта 2017

Отчёт о ходе строительства за период с 18.02.2017 по 03.03.2017 г.

1. Корпус 1: срок сдачи III квартал 2018 года (согласно Регламенту)

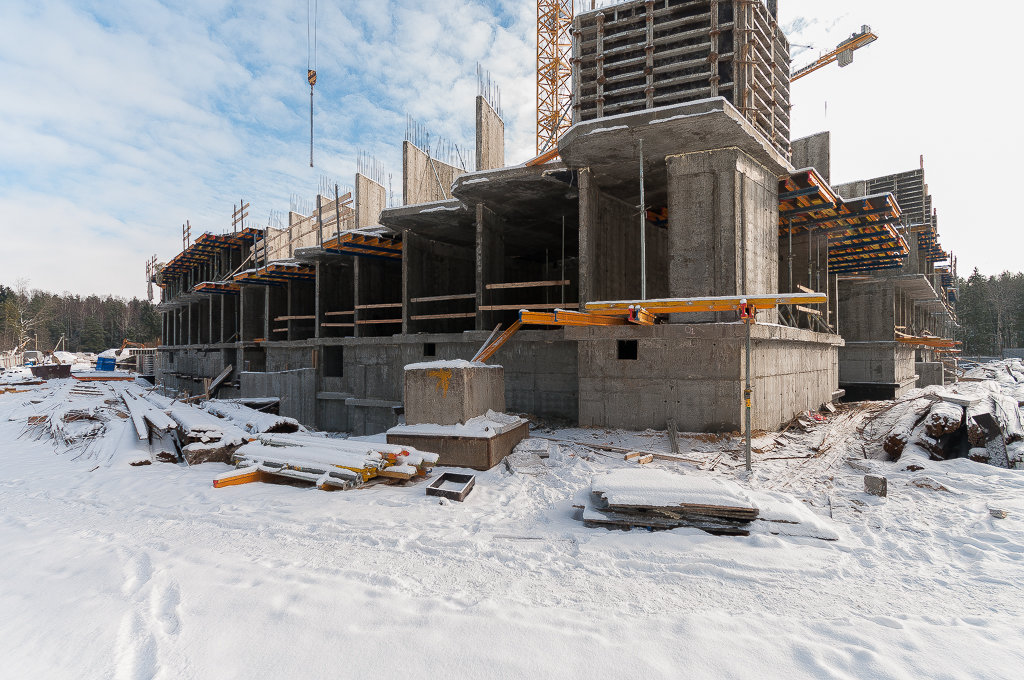

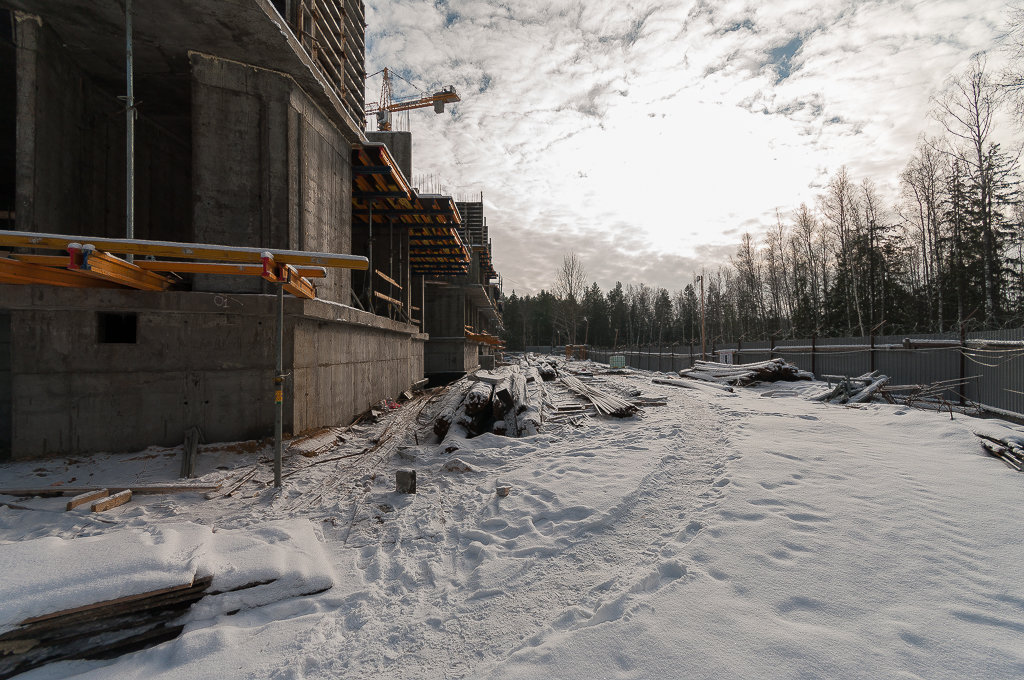

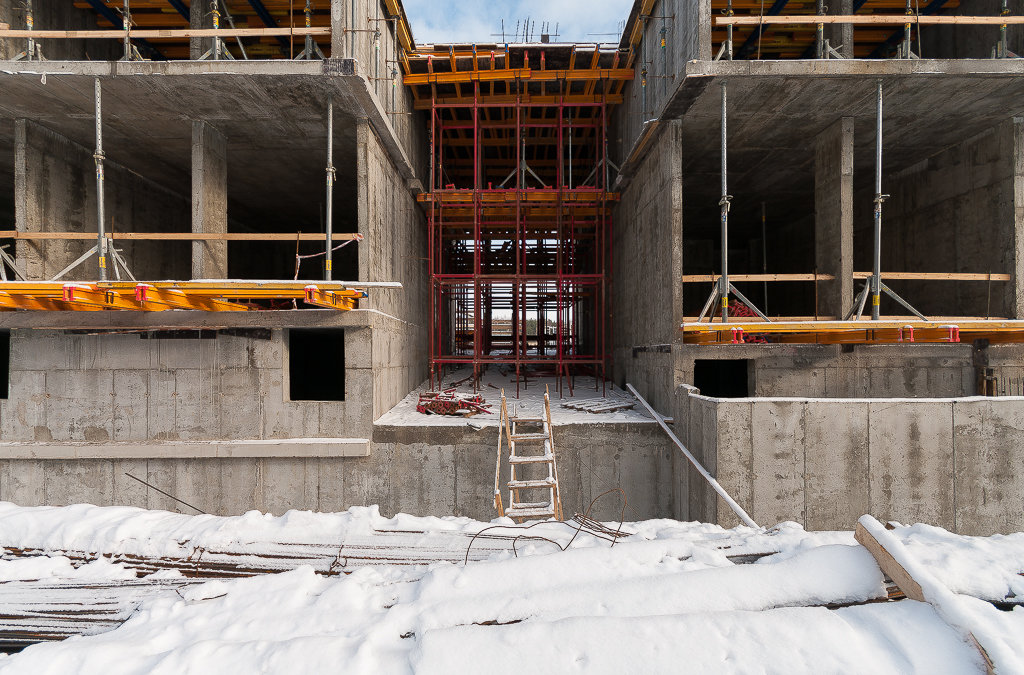

Продолжается подготовка к устройству стен 3 этажа, всех секций - (армирование, бетонирование, монтаж и демонтаж опалубки).
В секциях - А, Ж, Г полностью возведены стены 2 этажа.
Продолжают возводиться стены 2 этажа в секции – Е.
В секции - Ж возведены стены 3 этажа на 70%.
В секции - Д возведены полностью стены 3 этажа,  производится устройство перекрытий над 3 этажом.
Активно возводятся стены 3 этажа в секциях - Г, В.
Производится устройство перекрытий над 2 этажом в секциях - А, Б.

2. Корпус 2: срок сдачи II квартал 2019 года (согласно Регламенту)
Продолжаются  работы  по армированию стен 2 уровня подвала жилой части корпуса и подземной автостоянки секций -  В, Г.

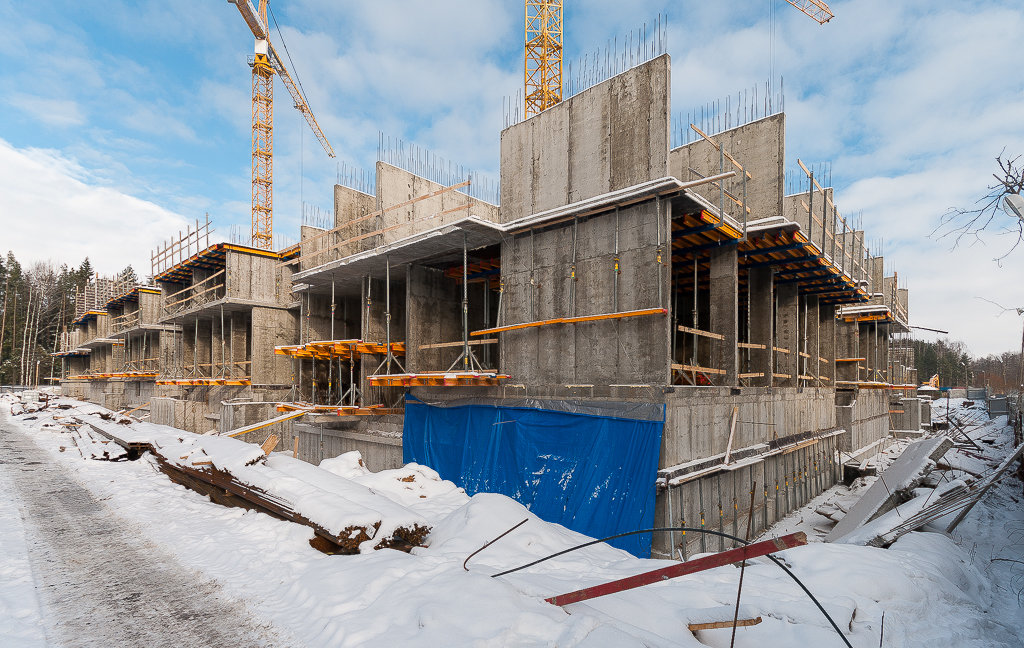

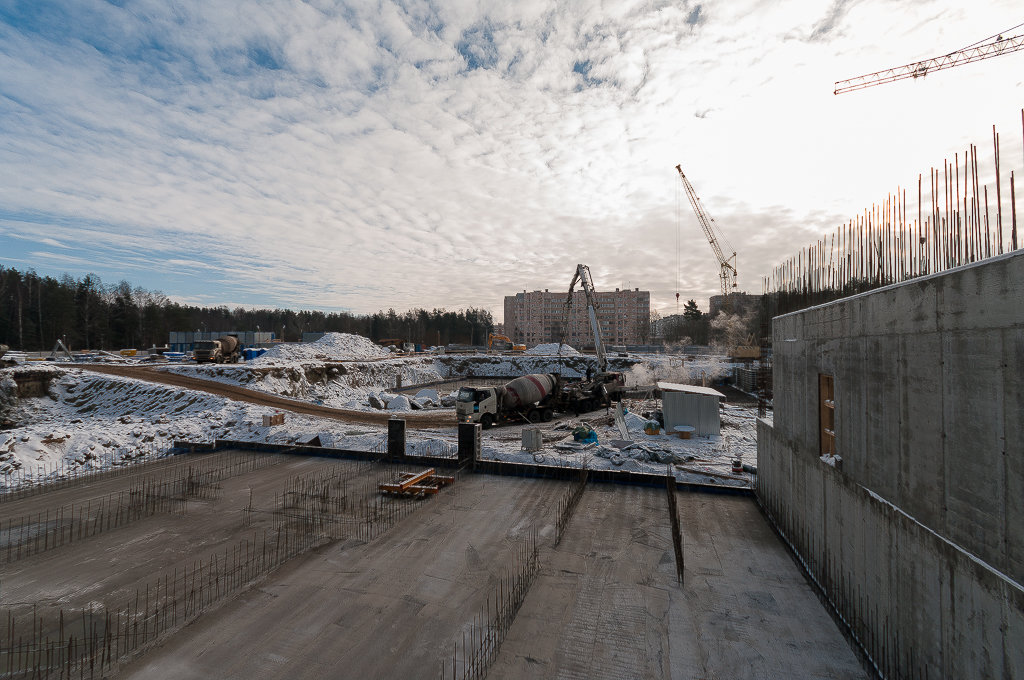

Возведены стены   цокольного этаж секции - А на 65 %.
Залилиты стены первого этажа секции Ж - на 65 %.

3. Корпус 3: срок сдачи II квартал 2020 года (согласно Регламенту)
Закончена подготовка подбетонного основания.
Закончена подготовка подкранового приямка в паркинге № 2.
Закончено  устройство подбетонного основания и Армирования Фундаментной плиты между 2 и 3 корпусами.

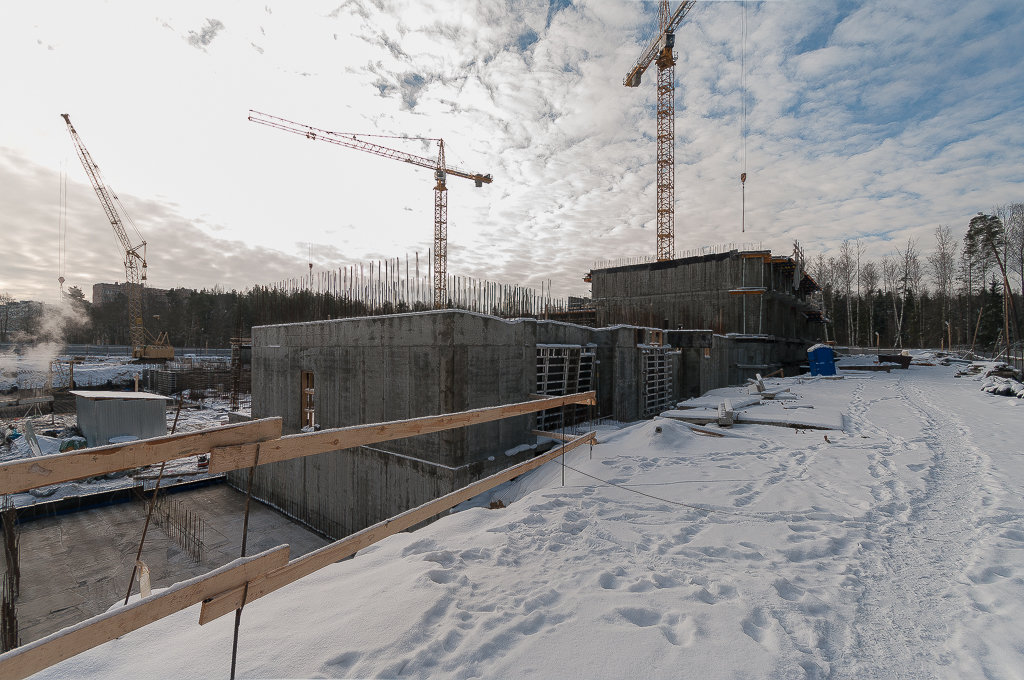

Закончена разработка котлована и устройство подбетонного основания секции – А  3 корпус.

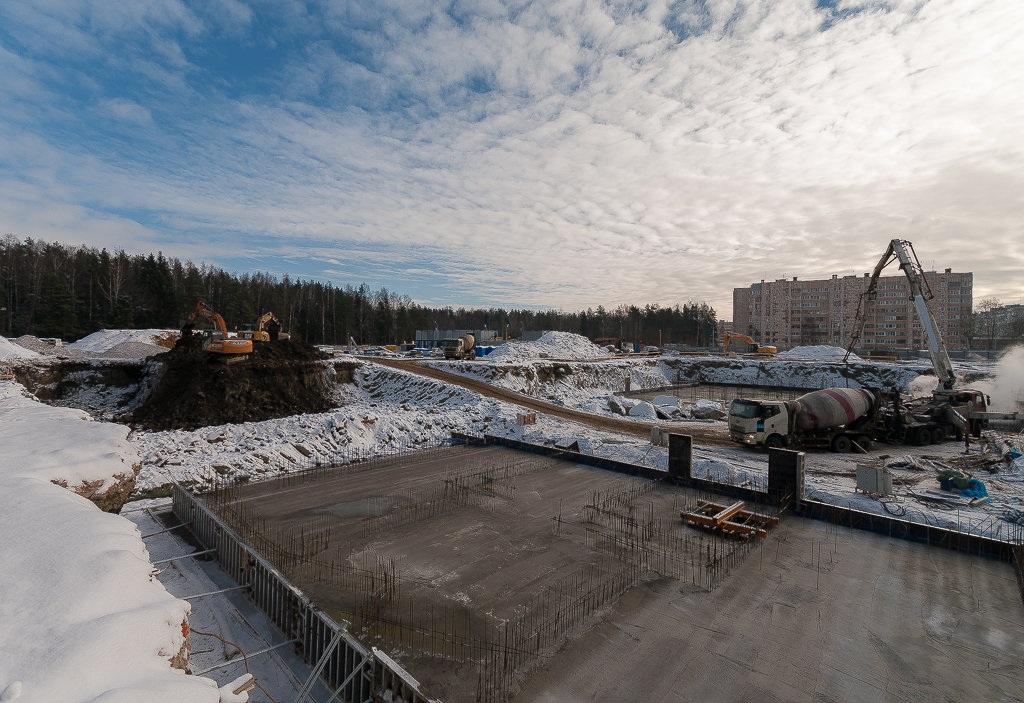

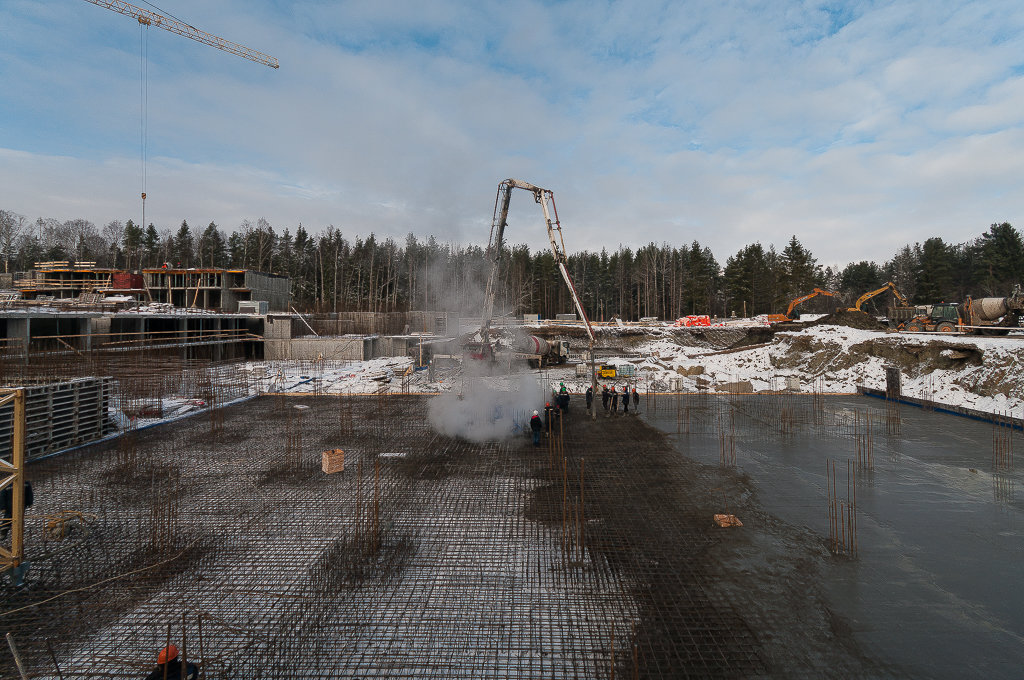

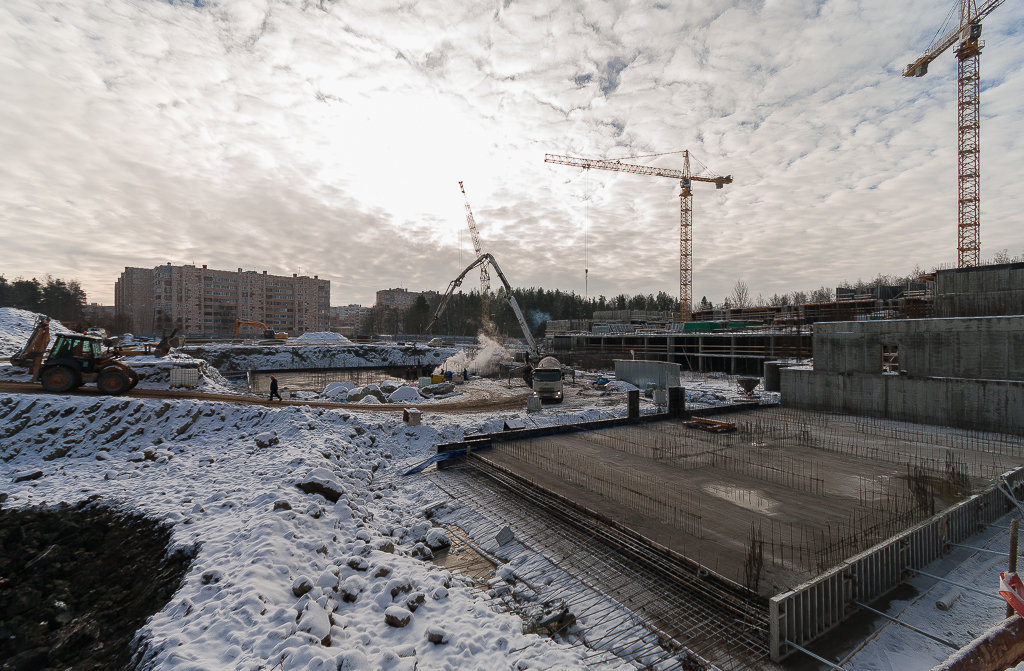

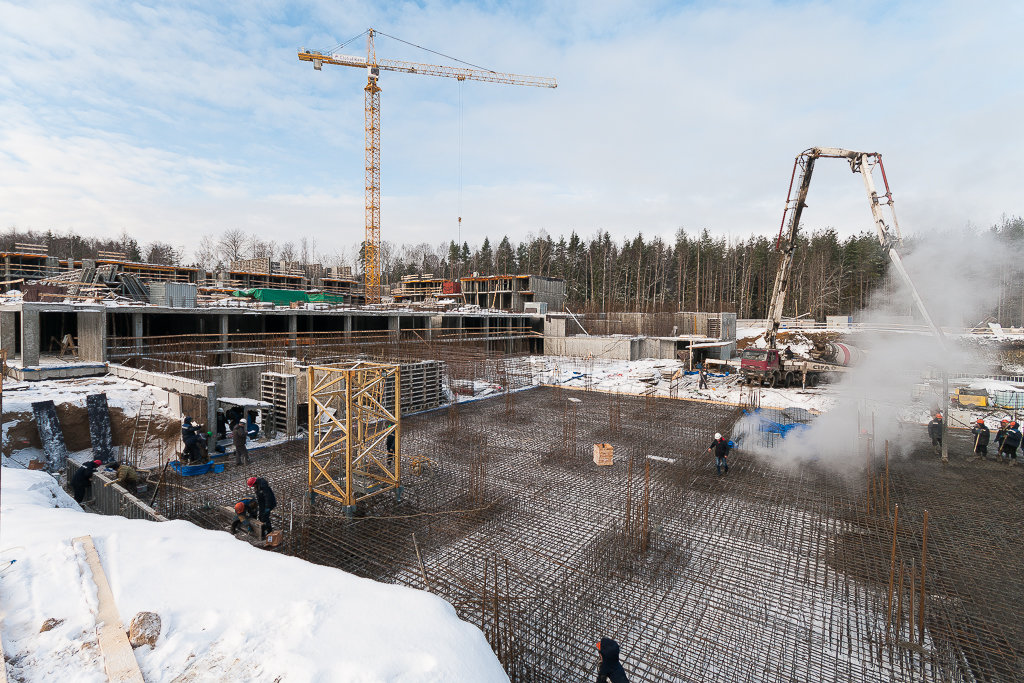

Залита фундаментная плита паркинга № 2  на 50 %.
Полностью залита фундаментная плита секции – А.
Началась разработка котлована секций – Б, В, Г, Д.
Смонтированы подкрановые анкера.

4. Работают 2 башенных крана, кран РДК.

5. В отчетный период происходил завоз строительных материалов: опалубка, песок, щебень, арматура, утеплитель, гидроизоляция оклеичная, бетон, балки БИМ, бакелитовая фанера, лестничные марши, вентиляционные шахты, кирпич и складирование на территории внутреннего двора.

6. Земляные работы: продолжается вывоз грунта из разрабатываемого котлована  корпуса №3.
