22 Декабря 2016

Отчет о ходе строительства ЖК "Ломоносовъ" от 20.12.2016 г.

1. Корпус 1: срок сдачи III квартал 2018 года (согласно  Регламенту)
Закончены работы по устройству фундаментной плиты корпуса № 1.

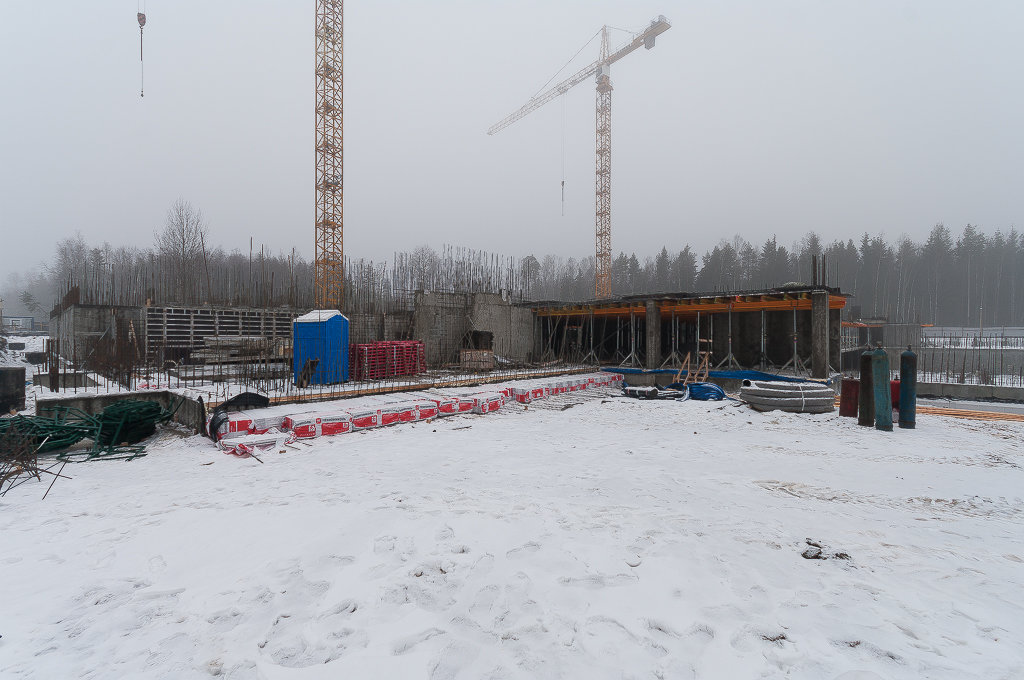

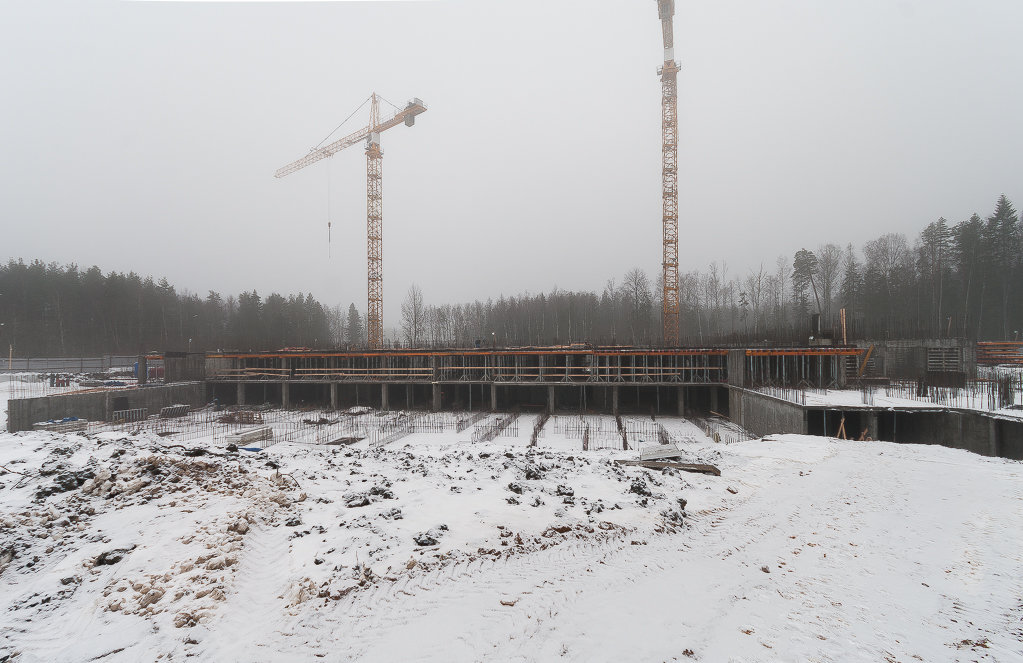

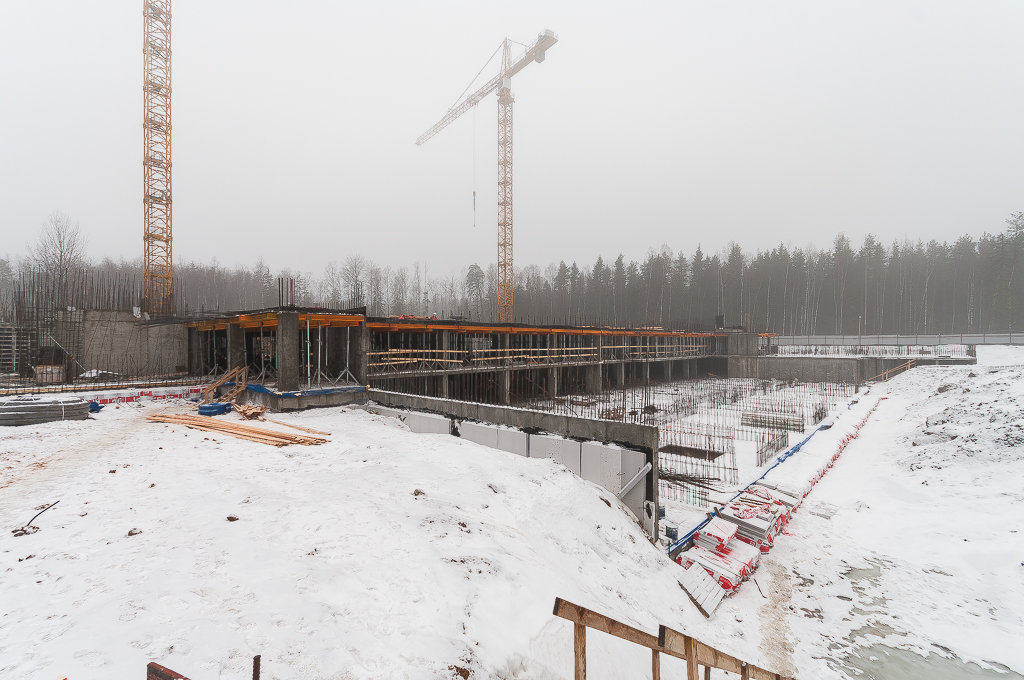

Выполняется бетонирование плиты покрытия подземной автостоянки.

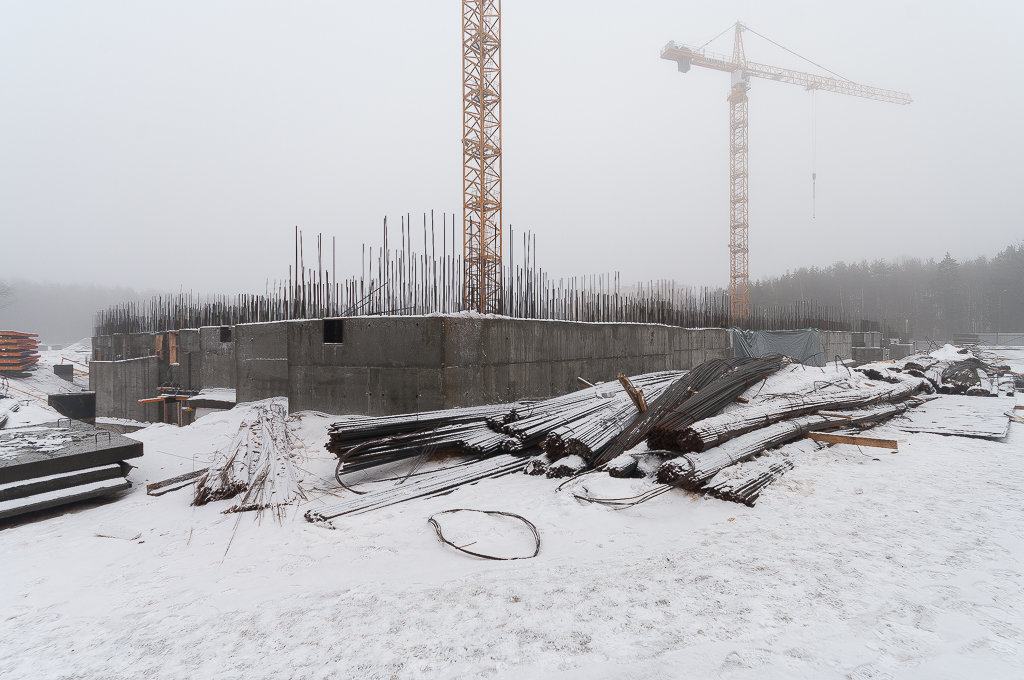

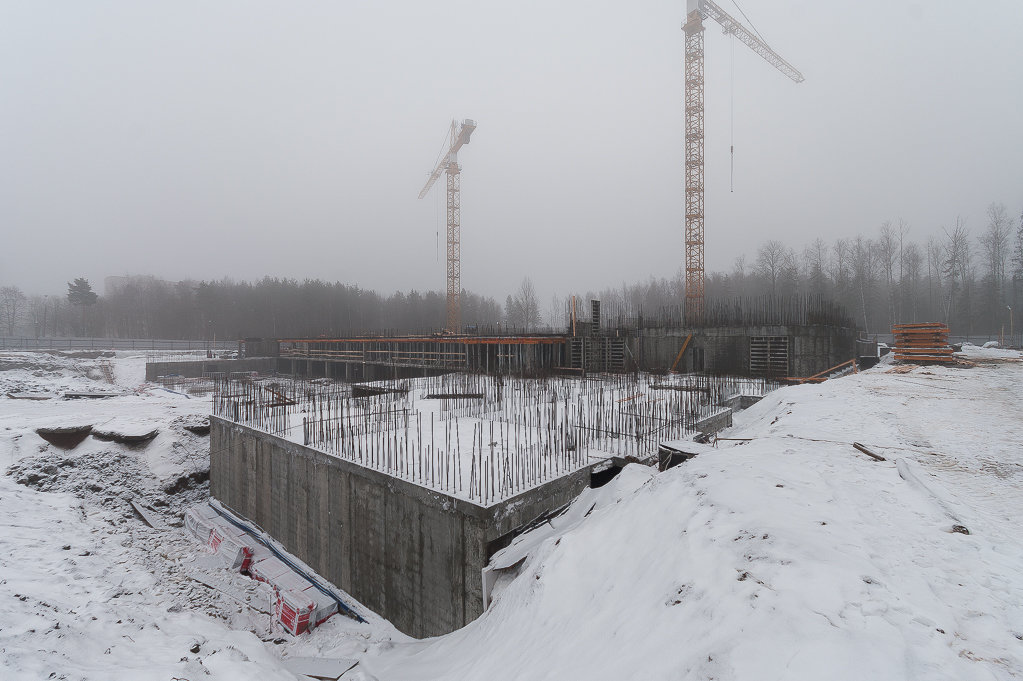

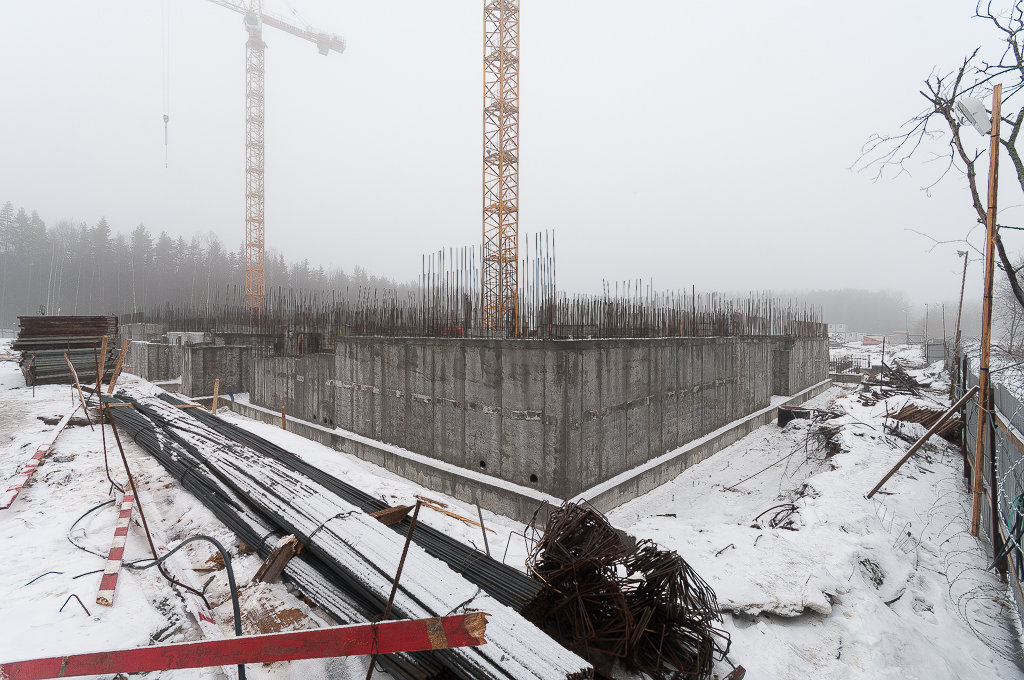

Началась установка стен подвала секций А, Б, В, Г, Д, Е, Ж.

2. Корпус 2: срок сдачи II квартал 2019 года  (согласно Регламенту)
Закончены работы по устройству фундаментной плиты корпуса № 2.
Выполняется бетонирование плиты покрытия подземной автостоянки.
Началась установка стен подвала секций А, Б, В, Г, Д, Е.

3. Закончено  устройство прифундаментного дренажа по периметру всего фундамента корпусов №1, №2.
Закончена обратная засыпка коммуникаций корпусов №1, №2.

4. Работают 2 башенных крана.

5. В отчетный период происходил завоз строительных материалов: опалубка,  песок, щебень, арматура, утеплитель,гидроизоляция оклеичная,
бетон и их складирование на территории внутреннего двора.
